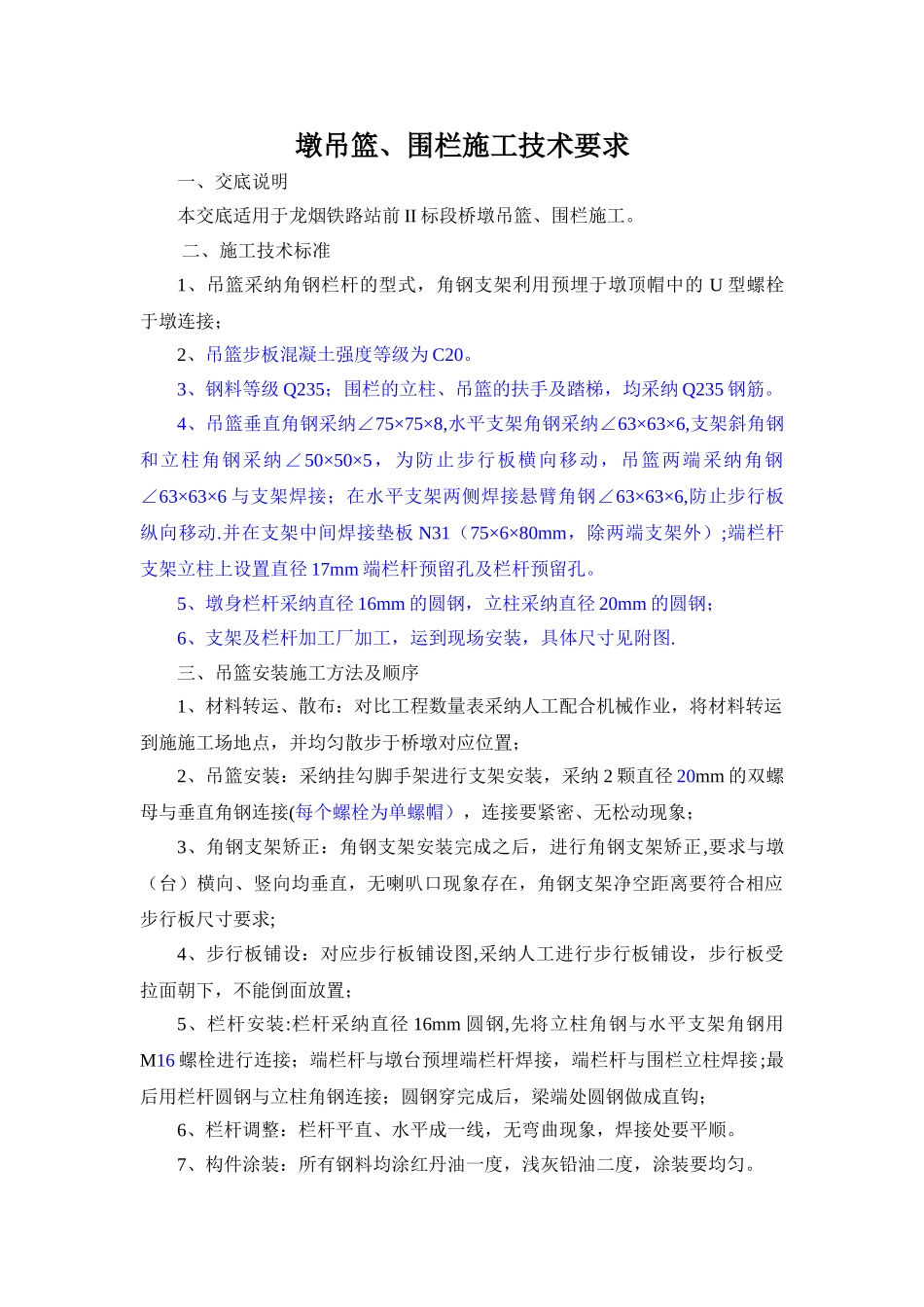

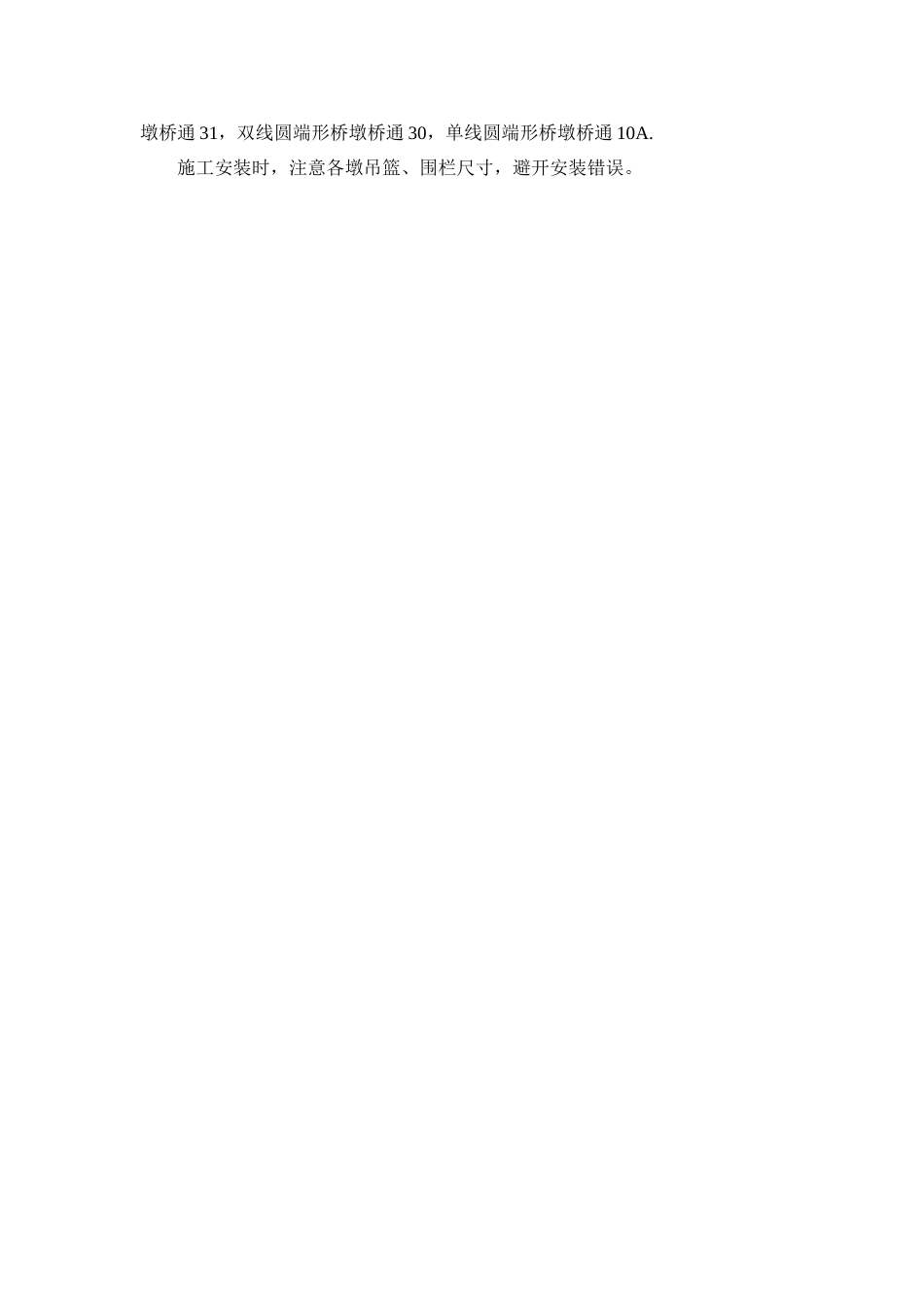

墩吊篮、围栏施工技术要求一、交底说明 本交底适用于龙烟铁路站前 II 标段桥墩吊篮、围栏施工。 二、施工技术标准 1、吊篮采纳角钢栏杆的型式,角钢支架利用预埋于墩顶帽中的 U 型螺栓于墩连接;2、吊篮步板混凝土强度等级为 C20。3、钢料等级 Q235;围栏的立柱、吊篮的扶手及踏梯,均采纳 Q235 钢筋。4、吊篮垂直角钢采纳∠75×75×8,水平支架角钢采纳∠63×63×6,支架斜角钢和立柱角钢采纳∠50×50×5,为防止步行板横向移动,吊篮两端采纳角钢∠63×63×6 与支架焊接;在水平支架两侧焊接悬臂角钢∠63×63×6,防止步行板纵向移动.并在支架中间焊接垫板 N31(75×6×80mm,除两端支架外);端栏杆支架立柱上设置直径 17mm 端栏杆预留孔及栏杆预留孔。5、墩身栏杆采纳直径 16mm 的圆钢,立柱采纳直径 20mm 的圆钢;6、支架及栏杆加工厂加工,运到现场安装,具体尺寸见附图.三、吊篮安装施工方法及顺序1、材料转运、散布:对比工程数量表采纳人工配合机械作业,将材料转运到施施工场地点,并均匀散步于桥墩对应位置;2、吊篮安装:采纳挂勾脚手架进行支架安装,采纳 2 颗直径 20mm 的双螺母与垂直角钢连接(每个螺栓为单螺帽),连接要紧密、无松动现象;3、角钢支架矫正:角钢支架安装完成之后,进行角钢支架矫正,要求与墩(台)横向、竖向均垂直,无喇叭口现象存在,角钢支架净空距离要符合相应步行板尺寸要求;4、步行板铺设:对应步行板铺设图,采纳人工进行步行板铺设,步行板受拉面朝下,不能倒面放置;5、栏杆安装:栏杆采纳直径 16mm 圆钢,先将立柱角钢与水平支架角钢用M16 螺栓进行连接;端栏杆与墩台预埋端栏杆焊接,端栏杆与围栏立柱焊接;最后用栏杆圆钢与立柱角钢连接;圆钢穿完成后,梁端处圆钢做成直钩;6、栏杆调整:栏杆平直、水平成一线,无弯曲现象,焊接处要平顺。7、构件涂装:所有钢料均涂红丹油一度,浅灰铅油二度,涂装要均匀。四、安全质量注意事项1、材料散布要轻放,禁止拖拉,支架均为预制场加工,防止涂装表面受损,涂层破损,影响防腐效果.2、挂勾脚手架跨度不大于 2m,脚手板要固定在脚手支架上;3、墩台施工为高处作业,施工人员必需系好安全带,安全带应系挂在人体上方牢固可靠处;4、工程施施工场地点两侧应安置施工作业标,提醒工程运输车辆前方施工,加强瞭望,同时设置防护,加强联系;5、用撬棍调整步行板时,禁止人站在步行板上进行调整,以防坠落。6、加工场地要加强防火,特别是氧气、乙炔...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

墩吊篮、围栏施工技术要求

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
