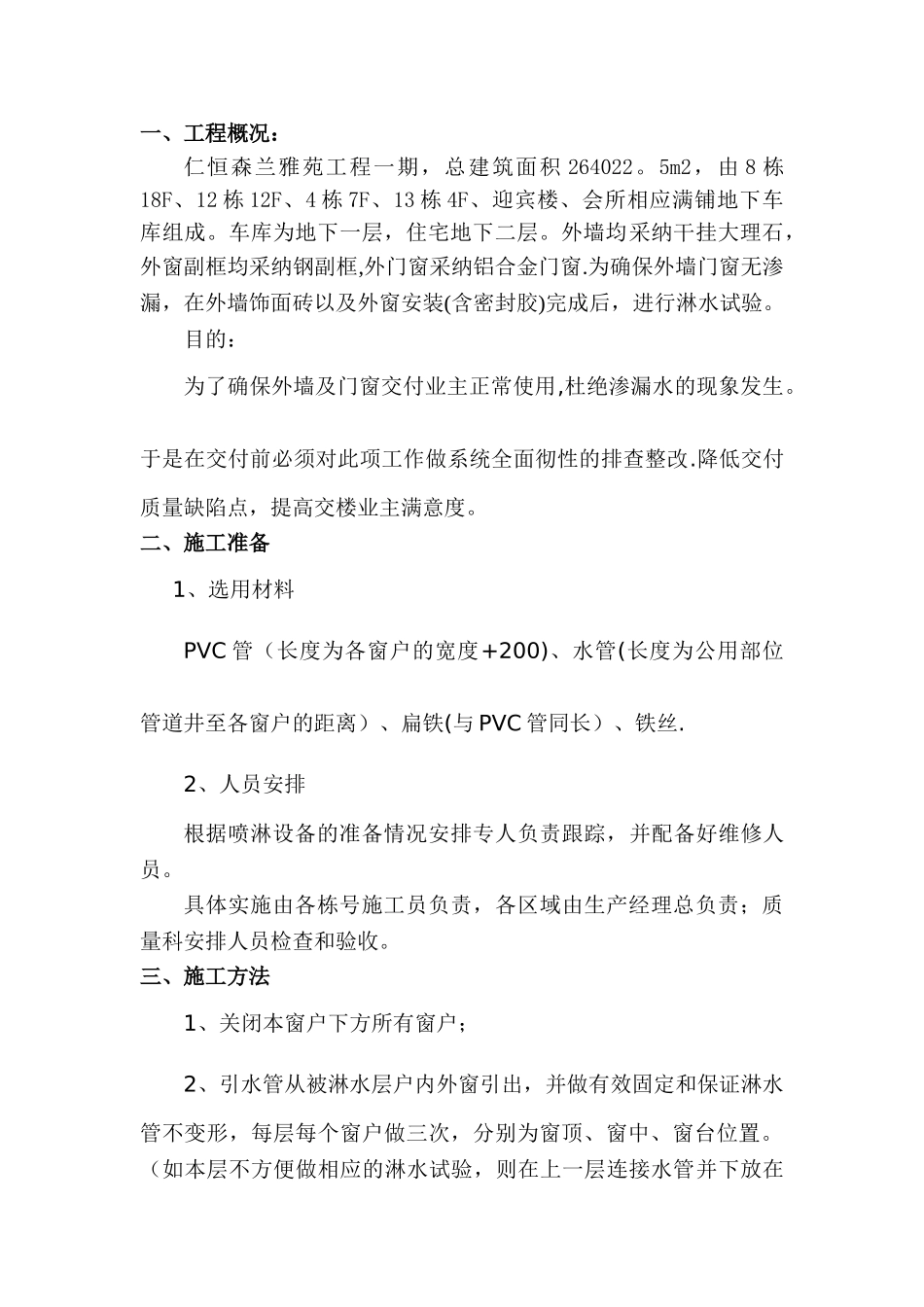

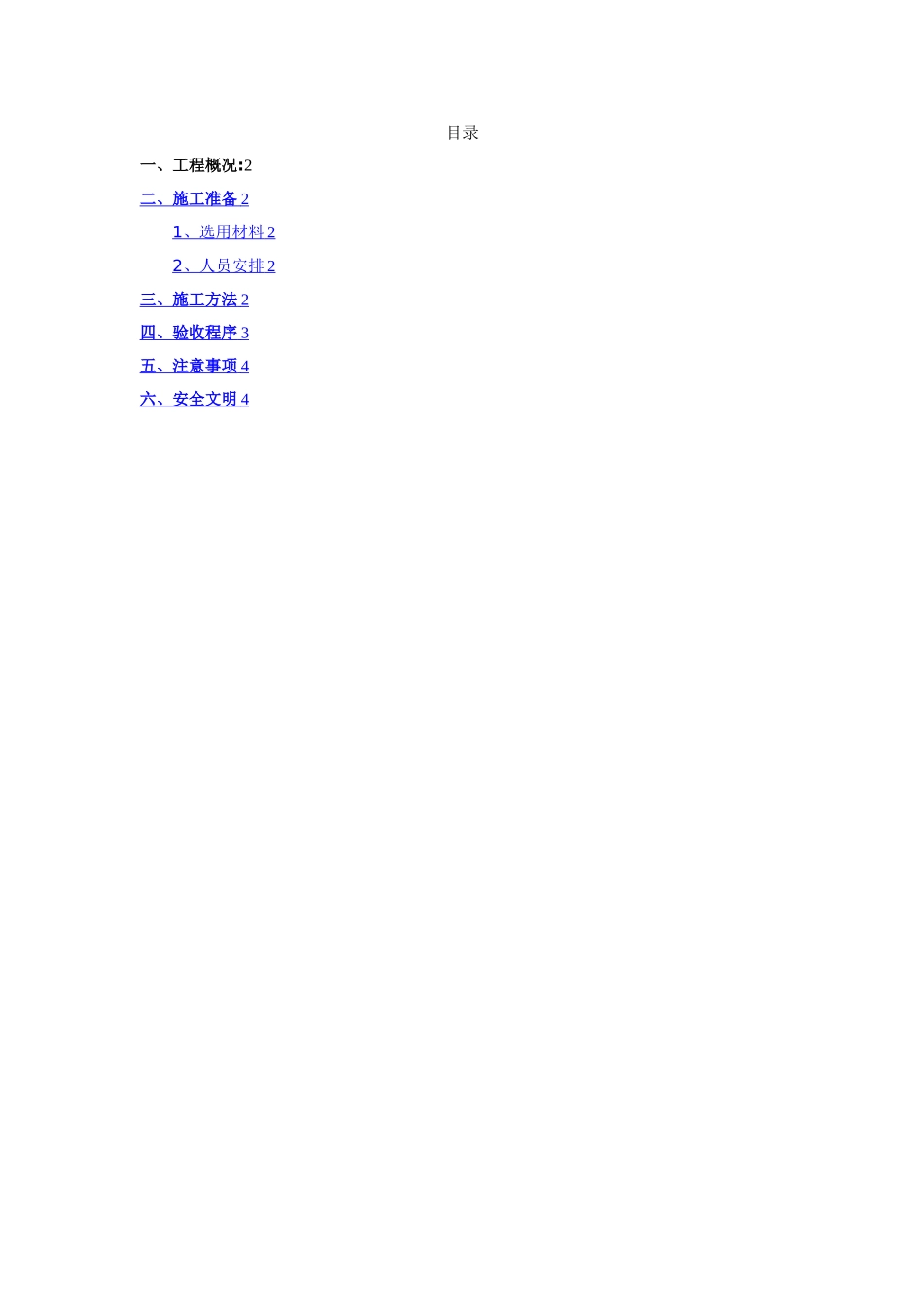

目录一、工程概况:2二、施工准备 2 1 、选用材料 2 2 、人员安排 2 三、施工方法 2 四、验收程序 3 五、注意事项 4 六、安全文明 4 一、工程概况:仁恒森兰雅苑工程一期,总建筑面积 264022
5m2,由 8 栋18F、12 栋 12F、4 栋 7F、13 栋 4F、迎宾楼、会所相应满铺地下车库组成
车库为地下一层,住宅地下二层
外墙均采纳干挂大理石,外窗副框均采纳钢副框,外门窗采纳铝合金门窗
为确保外墙门窗无渗漏,在外墙饰面砖以及外窗安装(含密封胶)完成后,进行淋水试验
目的:为了确保外墙及门窗交付业主正常使用,杜绝渗漏水的现象发生
于是在交付前必须对此项工作做系统全面彻性的排查整改
降低交付质量缺陷点,提高交楼业主满意度
二、施工准备1、选用材料PVC 管(长度为各窗户的宽度+200)、水管(长度为公用部位管道井至各窗户的距离)、扁铁(与 PVC 管同长)、铁丝
2、人员安排根据喷淋设备的准备情况安排专人负责跟踪,并配备好维修人员
具体实施由各栋号施工员负责,各区域由生产经理总负责;质量科安排人员检查和验收
三、施工方法1、关闭本窗户下方所有窗户;2、引水管从被淋水层户内外窗引出,并做有效固定和保证淋水管不变形,每层每个窗户做三次,分别为窗顶、窗中、窗台位置
(如本层不方便做相应的淋水试验,则在上一层连接水管并下放在本层窗户的上方进行淋水试验)3、淋水管管径 15-20 mm,距窗面表面≤100 mm,喷水孔成直线均匀分布,喷水方向与水平方向角度≤30º,孔径 3-4mm,孔间距 100-150 mm,水量为自来水正常水压下最大量;4、淋水时间为窗顶淋水 2 小时,窗底淋水 2 小时,窗中间淋水 20 分钟
对于水的压力和流量在淋水前先进行试验,并由甲方、监理、总包进行现场确认
采纳增压泵进行增压,每个增压泵连接一户的所有外窗,具体做法根据现场情况而定
