宁夏大学报告厅装修工程施工方案宁夏大学报告厅装修工程1
1 工程简介(1)工程名称:宁夏大学报告厅装修工程(2)建设单位:宁夏大学1
2 工程概况本工程包括室内墙面、地面、顶面吊顶、门窗工程、电路改造、安装及拆除等工程
假如我公司中标,必将加大现场安全文明施工力度,作为展示我企业形象的一个窗口
环境管理体系和职业健康安全标准是我公司三位一体管理体系的组成部分,本工程中将按此标准的要求作好各项环境保护和职业健康安全工作
3 工程施工方案、主要施工工艺及要求1、轻钢龙骨石膏板吊顶准备工作:按设计要求进行预埋件或吊顶
吊顶内的灯槽、水电管道及上吊顶内的人行或安装通道,应安装完毕,消防管道安装并试压完毕
吊顶内灯槽、斜撑、剪刀撑等,应根据工程情况适当布置,轻型灯具应吊在主龙骨或附加龙骨上
材料要求:吊顶龙骨运输安装时,不得扔摔、碰撞,龙骨应平放,防止率形,龙骨要存放于室内,防止生锈
石膏板运输和安装时应轻放,不得损坏板材的表面和边家,应防止受潮变形,放于平整、干燥、通风处
龙骨安装:根据吊顶的设计标高在四周墙上或柱子上弹线,位置应准确,其水平允许偏差±5㎜
主龙骨吊顶间距,应按设计推举选择,中间部分应龙骨起拱高度应不小于房间短向跨度的 1/200,主龙骨安装后应及时校正其位置和标高
吊杆距主龙骨端部不得超过 300㎜,否则应增设吊顶,以免主龙骨下附,当吊杆与设备相遇时,应调整吊点构造或增设角钢过桥,以保证吊顶质量
次龙骨应贴紧主龙骨的位置及其水平度,连接件应错开安装,明龙骨应目测无明显弯曲,通长次龙骨连接处的对错位偏差不超过 2㎜,校正后应将龙骨的所有吊挂件、连接件拧紧
石膏板安装:板材应在自由状态下进行固定,防止出现弯棱、凸鼓现象,石膏板的长边沿纵向次龙骨铺设
自攻螺钉与石膏板边距离,10-15㎜为宜,切割的板边以 15—20㎜为宜

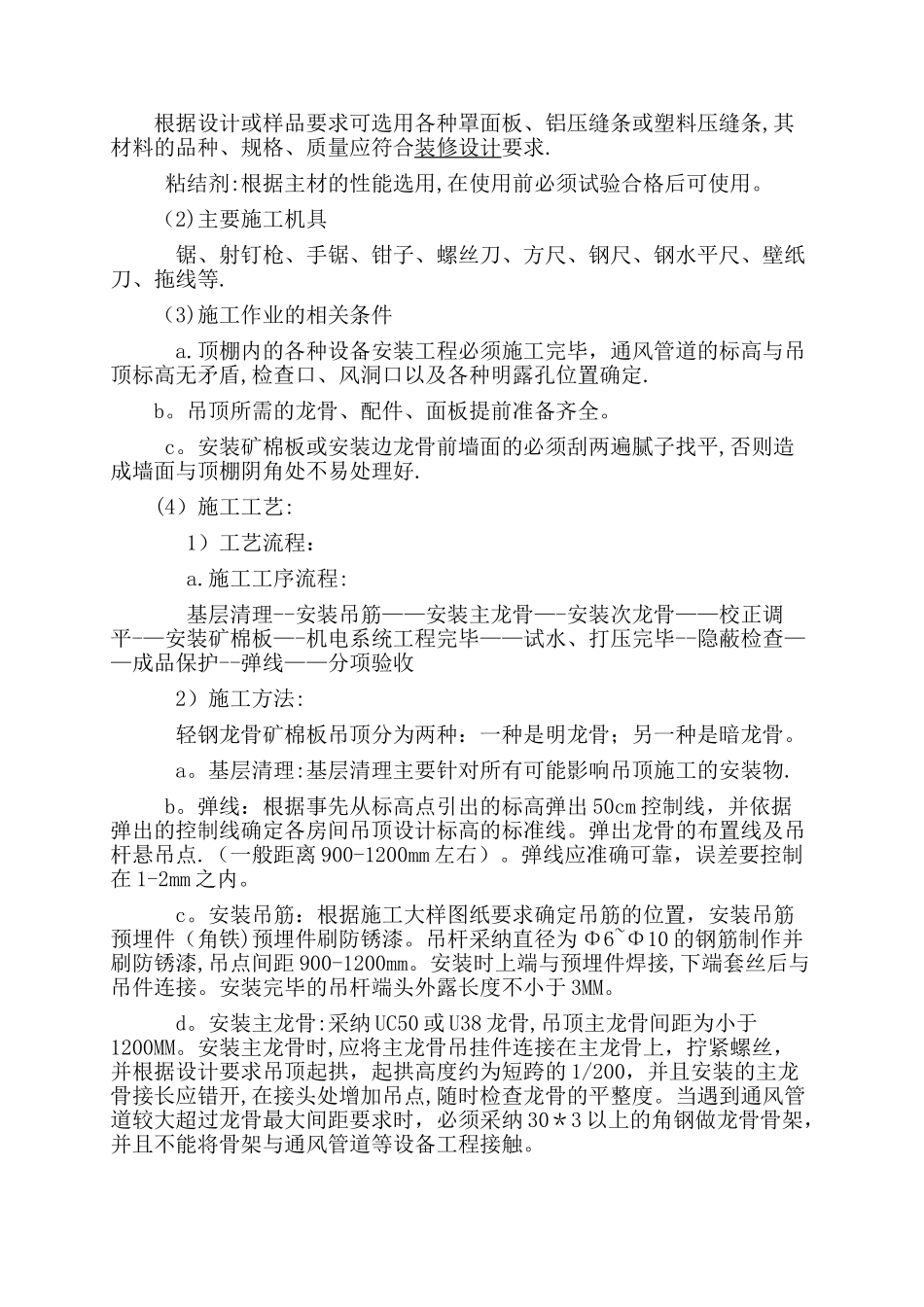

固定石膏板的次龙骨间距一般不大
