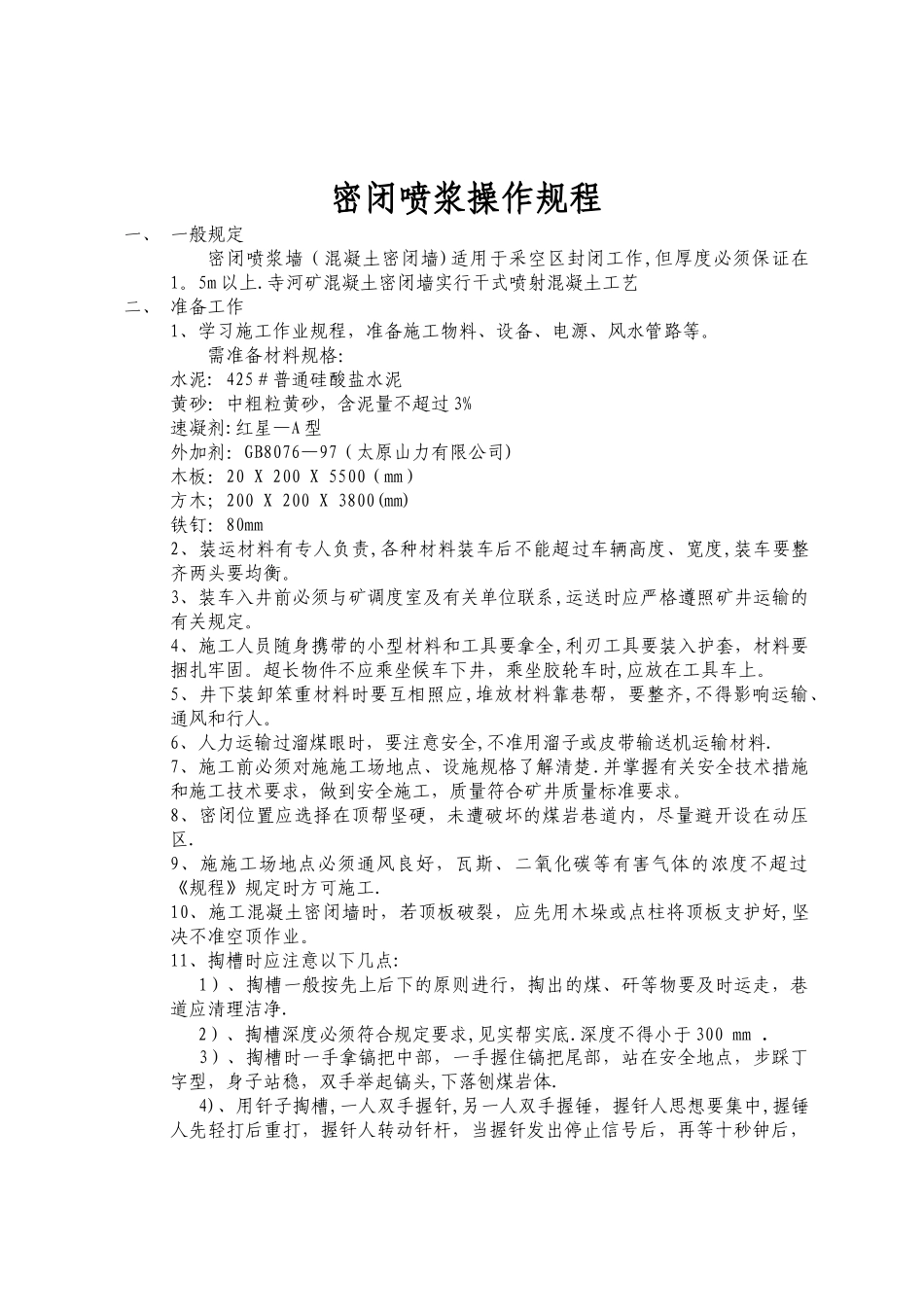

密闭喷浆操作规程一、 一般规定密闭喷浆墙(混凝土密闭墙)适用于采空区封闭工作,但厚度必须保证在1。5m 以上.寺河矿混凝土密闭墙实行干式喷射混凝土工艺二、 准备工作1、学习施工作业规程,准备施工物料、设备、电源、风水管路等。需准备材料规格:水泥: 425#普通硅酸盐水泥黄砂:中粗粒黄砂,含泥量不超过 3%速凝剂:红星—A 型外加剂:GB8076—97(太原山力有限公司)木板:20 X 200 X 5500(mm)方木;200 X 200 X 3800(mm)铁钉:80mm2、装运材料有专人负责,各种材料装车后不能超过车辆高度、宽度,装车要整齐两头要均衡。3、装车入井前必须与矿调度室及有关单位联系,运送时应严格遵照矿井运输的有关规定。4、施工人员随身携带的小型材料和工具要拿全,利刃工具要装入护套,材料要捆扎牢固。超长物件不应乘坐候车下井,乘坐胶轮车时,应放在工具车上。5、井下装卸笨重材料时要互相照应,堆放材料靠巷帮,要整齐,不得影响运输、通风和行人。6、人力运输过溜煤眼时,要注意安全,不准用溜子或皮带输送机运输材料.7、施工前必须对施施工场地点、设施规格了解清楚.并掌握有关安全技术措施和施工技术要求,做到安全施工,质量符合矿井质量标准要求。8、密闭位置应选择在顶帮坚硬,未遭破坏的煤岩巷道内,尽量避开设在动压区.9、施施工场地点必须通风良好,瓦斯、二氧化碳等有害气体的浓度不超过《规程》规定时方可施工.10、施工混凝土密闭墙时,若顶板破裂,应先用木垛或点柱将顶板支护好,坚决不准空顶作业。11、掏槽时应注意以下几点: 1)、掏槽一般按先上后下的原则进行,掏出的煤、矸等物要及时运走,巷道应清理洁净. 2)、掏槽深度必须符合规定要求,见实帮实底.深度不得小于 300 mm . 3)、掏槽时一手拿镐把中部,一手握住镐把尾部,站在安全地点,步踩丁字型,身子站稳,双手举起镐头,下落刨煤岩体. 4)、用钎子掏槽,一人双手握钎,另一人双手握锤,握钎人思想要集中,握锤人先轻打后重打,握钎人转动钎杆,当握钎发出停止信号后,再等十秒钟后,再拔出钎杆,打锤人周围要照顾到,严防失手伤人。12、掏槽前,必须将网片全断面剪除,剪网前,班组长应检查作业地点瓦斯情况,瓦斯在 1%以下时,方可进行剪网作业.三、 混凝土密闭墙的施工:1、在预建喷浆墙地点先施工一道木板墙,板墙建造标准同通风设施板墙建造标准。2、进行喷砼前,应先将预建墙体底板处的浮煤清理洁净,并用压风和水冲洗煤层面。检查风水管路有无漏水漏风情况,输料...
