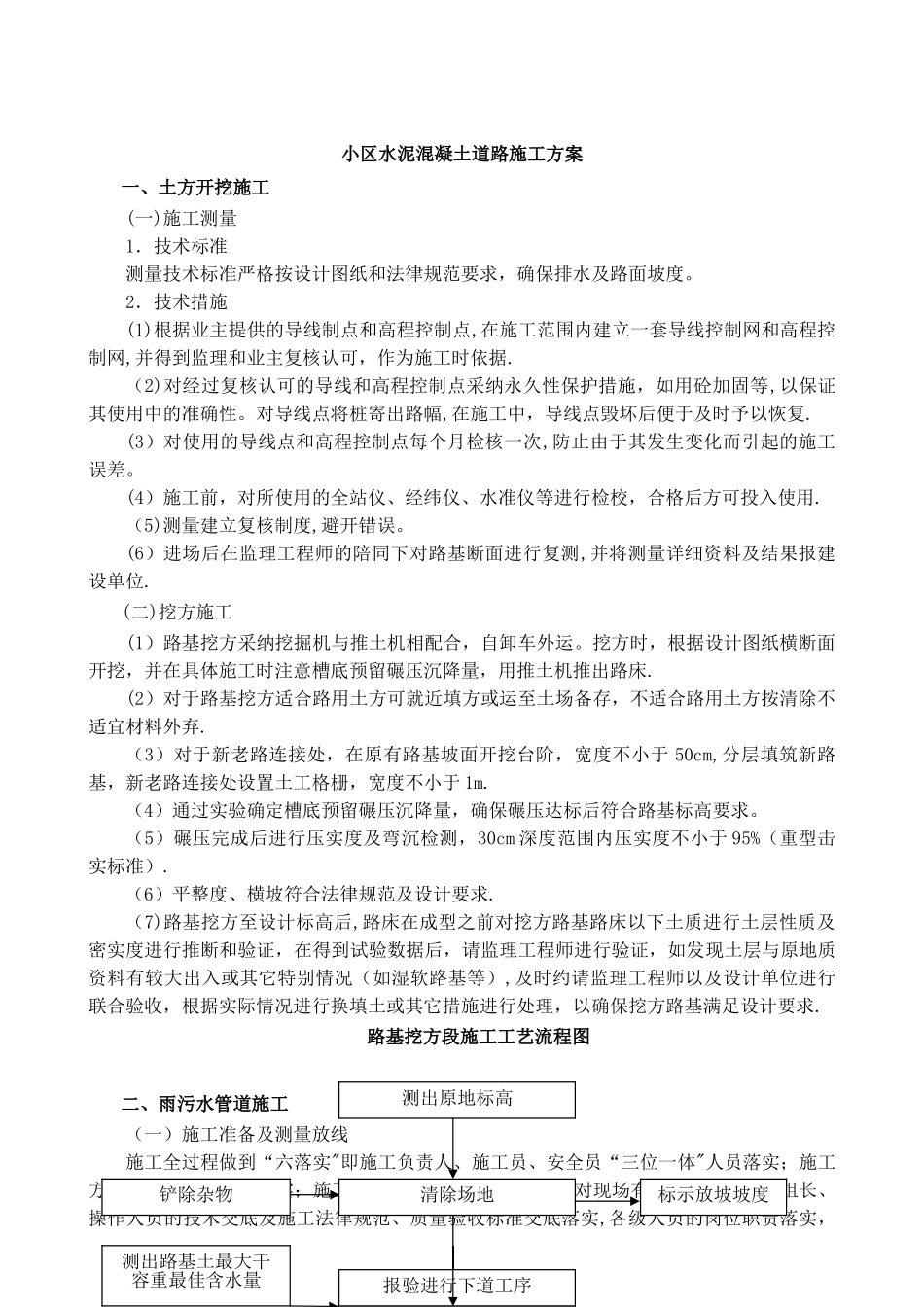

小区水泥混凝土道路施工方案一、土方开挖施工(一)施工测量1.技术标准测量技术标准严格按设计图纸和法律规范要求,确保排水及路面坡度
2.技术措施(1)根据业主提供的导线制点和高程控制点,在施工范围内建立一套导线控制网和高程控制网,并得到监理和业主复核认可,作为施工时依据
(2)对经过复核认可的导线和高程控制点采纳永久性保护措施,如用砼加固等,以保证其使用中的准确性
对导线点将桩寄出路幅,在施工中,导线点毁坏后便于及时予以恢复
(3)对使用的导线点和高程控制点每个月检核一次,防止由于其发生变化而引起的施工误差
(4)施工前,对所使用的全站仪、经纬仪、水准仪等进行检校,合格后方可投入使用
(5)测量建立复核制度,避开错误
(6)进场后在监理工程师的陪同下对路基断面进行复测,并将测量详细资料及结果报建设单位
(二)挖方施工(1)路基挖方采纳挖掘机与推土机相配合,自卸车外运
挖方时,根据设计图纸横断面开挖,并在具体施工时注意槽底预留碾压沉降量,用推土机推出路床
(2)对于路基挖方适合路用土方可就近填方或运至土场备存,不适合路用土方按清除不适宜材料外弃
(3)对于新老路连接处,在原有路基坡面开挖台阶,宽度不小于 50cm,分层填筑新路基,新老路连接处设置土工格栅,宽度不小于 1m
(4)通过实验确定槽底预留碾压沉降量,确保碾压达标后符合路基标高要求
(5)碾压完成后进行压实度及弯沉检测,30cm 深度范围内压实度不小于 95%(重型击实标准)
(6)平整度、横坡符合法律规范及设计要求
(7)路基挖方至设计标高后,路床在成型之前对挖方路基路床以下土质进行土层性质及密实度进行推断和验证,在得到试验数据后,请监理工程师进行验证,如发现土层与原地质资料有较大出入或其它特别情况(如湿软路基等),及时约请监理工程师以及设计单位进行联合验收,根据实际情况进行换填土或其它措施进行处理,以确保挖方路基满
