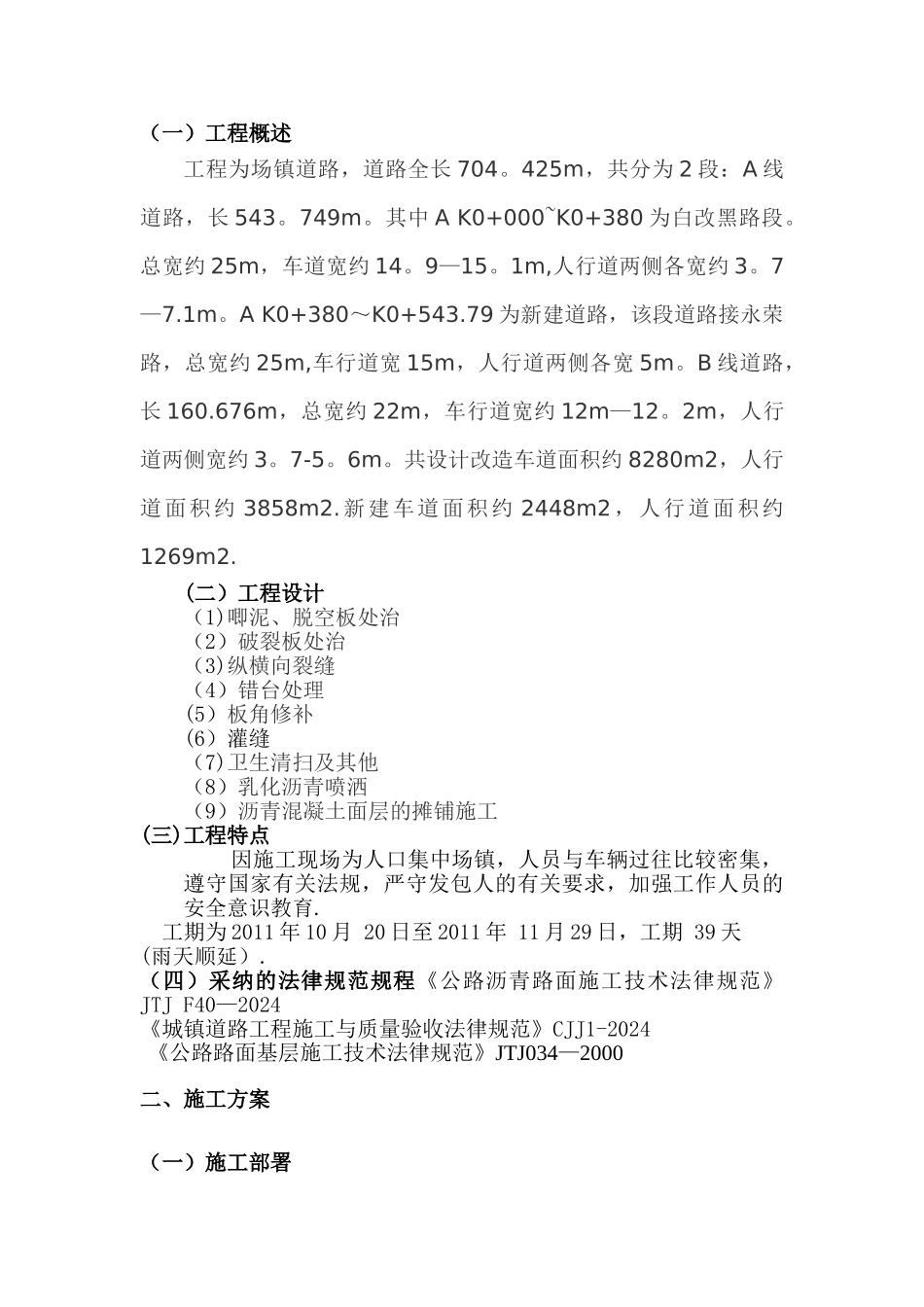

施工组织设计2011 年 10 月 23 日施工组织设计目 录 一、工程概况 二、施工方案 、施工工艺、技术措施和施工流程三、工程质量、安全、文明生产措施 四、季节性施工措施 五、主要机具使用计划 六、劳动力需用计划 七、施工进度计划八、建议与要求 一、工程概况(一)工程概述工程为场镇道路,道路全长 704
425m,共分为 2 段:A 线道路,长 543
其中 A K0+000~K0+380 为白改黑路段
总宽约 25m,车道宽约 14
1m,人行道两侧各宽约 3
A K0+380~K0+543
79 为新建道路,该段道路接永荣路,总宽约 25m,车行道宽 15m,人行道两侧各宽 5m
B 线道路,长 160
676m,总宽约 22m,车行道宽约 12m—12
2m,人行道两侧宽约 3
共设计改造车道面积约 8280m2,人行道面积约 3858m2
新建车道面积约 2448m2,人行道面积约1269m2
(二)工程设计(1)唧泥、脱空板处治(2)破裂板处治(3)纵横向裂缝(4)错台处理(5)板角修补(6)灌缝(7)卫生清扫及其他(8)乳化沥青喷洒(9)沥青混凝土面层的摊铺施工(三)工程特点 因施工现场为人口集中场镇,人员与车辆过往比较密集,遵守国家有关法规,严守发包人的有关要求,加强工作人员的安全意识教育
工期为 2011 年 10 月 20 日至 2011 年 11 月 29 日,工期 39 天(雨天顺延)

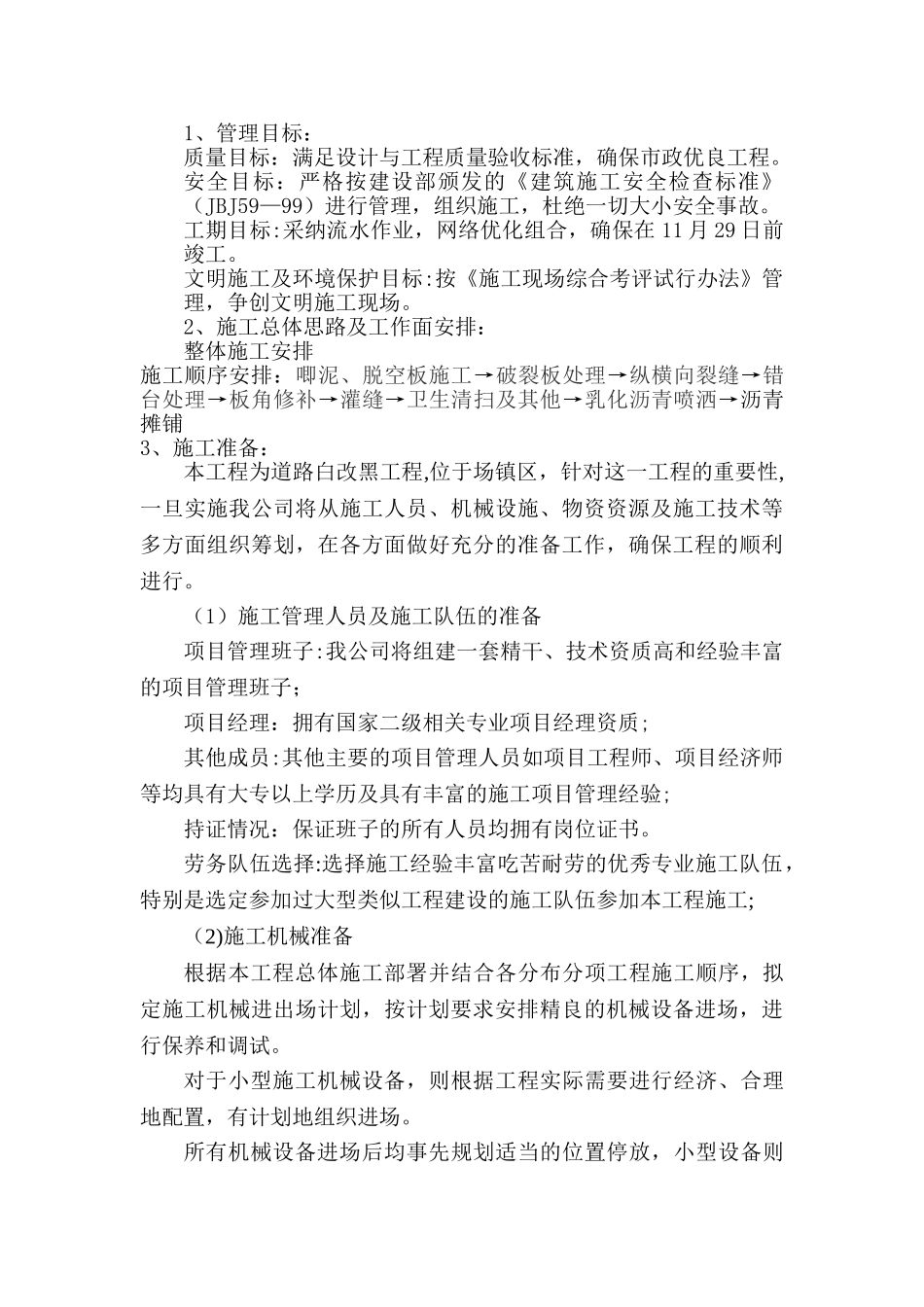

(四)采纳的法律规范规程《公路沥青路面施工技术法律规范》 JTJ F40—2024《城镇道路工程施工与质量验收法律规范》CJJ1-2024《公路路面基层施工技术法律规范》JTJ034—2000二、施工方案(一)施工部署1、管理目标:质量目标:满足设计与工程质量验收标准,确保市政优良工程
安全目标:严格按建设部颁发的《建
