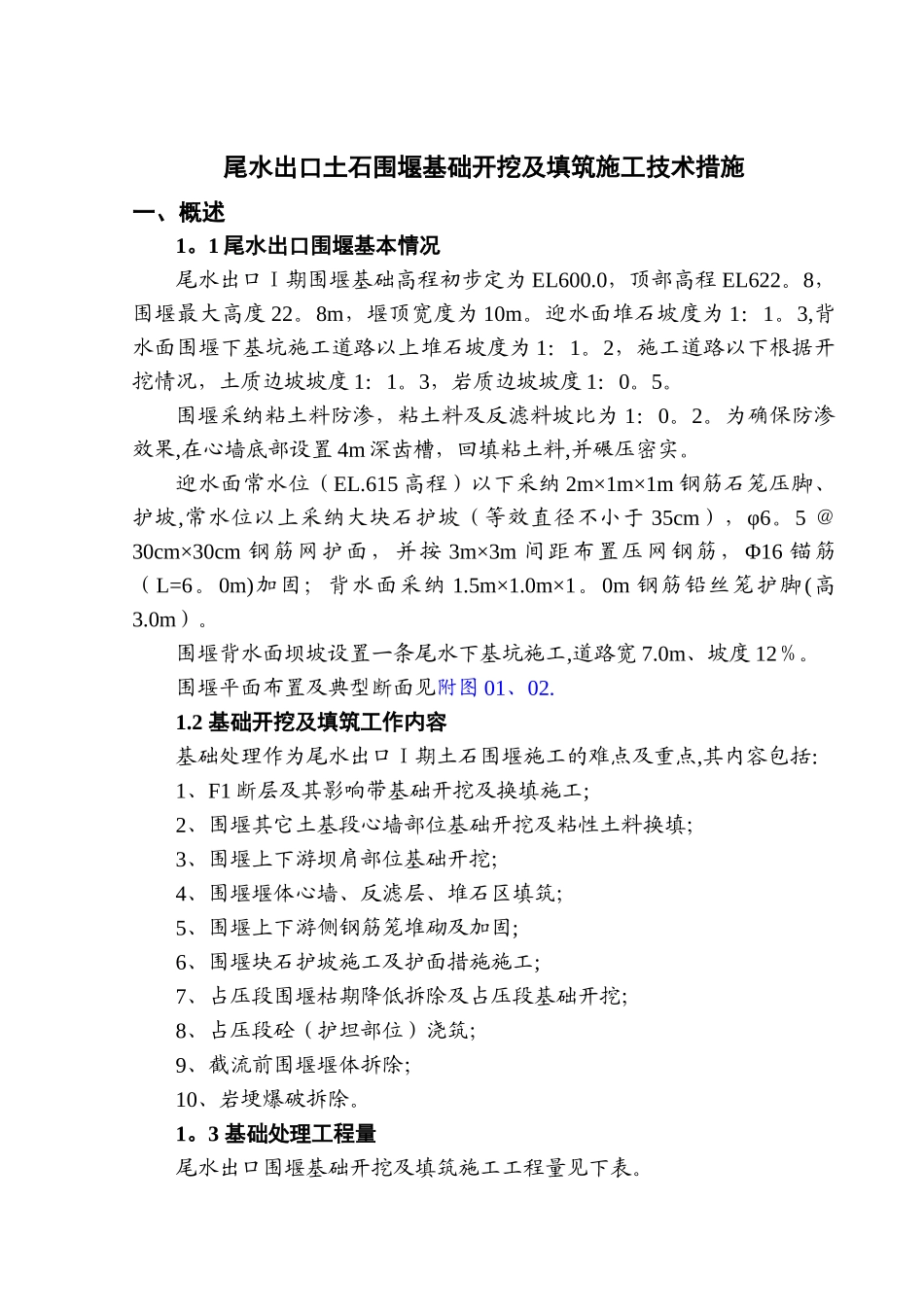

尾水出口土石围堰基础开挖及填筑施工技术措施一、概述1
1 尾水出口围堰基本情况尾水出口Ⅰ期围堰基础高程初步定为 EL600
0,顶部高程 EL622
8,围堰最大高度 22
8m,堰顶宽度为 10m
迎水面堆石坡度为 1:1
3,背水面围堰下基坑施工道路以上堆石坡度为 1:1
2,施工道路以下根据开挖情况,土质边坡坡度 1:1
3,岩质边坡坡度 1:0
围堰采纳粘土料防渗,粘土料及反滤料坡比为 1:0
为确保防渗效果,在心墙底部设置 4m 深齿槽,回填粘土料,并碾压密实
迎水面常水位(EL
615 高程)以下采纳 2m×1m×1m 钢筋石笼压脚、护坡,常水位以上采纳大块石护坡(等效直径不小于 35cm),φ6
5 @ 30cm×30cm 钢筋网护面,并按 3m×3m 间距布置压网钢筋,Φ16 锚筋(L=6
0m)加固;背水面采纳 1
0m 钢筋铅丝笼护脚(高3
围堰背水面坝坡设置一条尾水下基坑施工,道路宽 7
0m、坡度 12%
围堰平面布置及典型断面见附图 01、02
2 基础开挖及填筑工作内容基础处理作为尾水出口Ⅰ期土石围堰施工的难点及重点,其内容包括:1、F1 断层及其影响带基础开挖及换填施工;2、围堰其它土基段心墙部位基础开挖及粘性土料换填;3、围堰上下游坝肩部位基础开挖;4、围堰堰体心墙、反滤层、堆石区填筑;5、围堰上下游侧钢筋笼堆砌及加固;6、围堰块石护坡施工及护面措施施工;7、占压段围堰枯期降低拆除及占压段基础开挖;8、占压段砼(护坦部位)浇筑;9、截流前围堰堰体拆除;10、岩埂爆破拆除

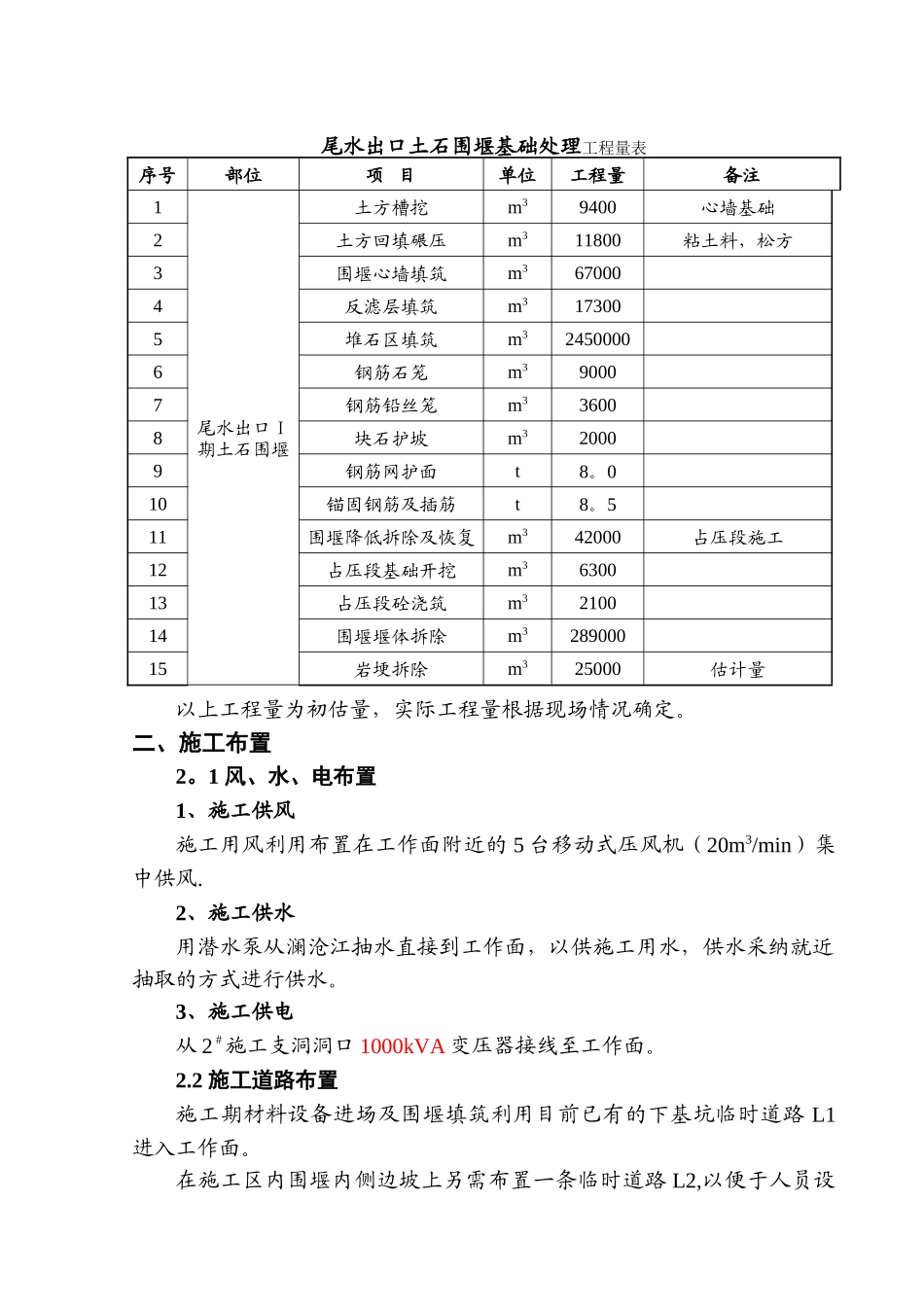

3 基础处理工程量尾水出口围堰基础开挖及填筑施工工程量见下表
尾水出口土石围堰基础处理工程量表序号部位项 目单位工程量备注1尾水出口Ⅰ期土石围堰土方槽挖m39400心墙基础2土方回填碾压m311800粘土料,松方3围堰心墙填筑m36
