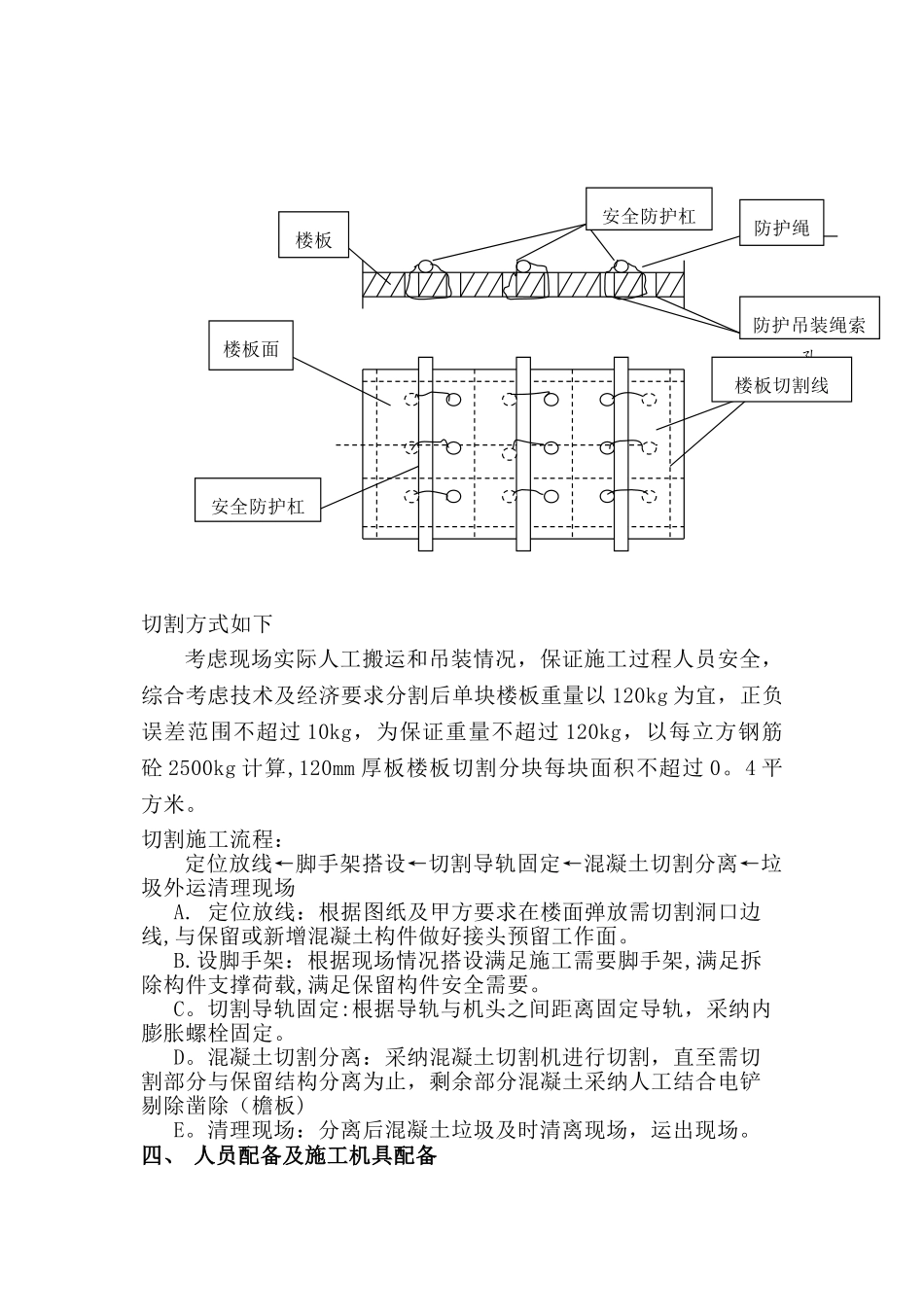

目 录一、 编制依据 1二、 工程概况 1三、 施工目标 2四、 主要施工人员及机具 31.人员配置 32.施工机具配置 4五、 主要工序施工方法 41.切割分块重量 42.施工工期安排 53.切割施工步骤 54.吊运 6六、 安全施工保证措施及制度 61.施工机械安全措施 62.起重吊装“十不准”73.高空作业规定 74.其他安全措施 85.安全生产教育制度 86.安全生产技术交底制度 9一、 编制依据1.《建筑物、构筑物拆除技术规程》(DBJ08-70—98)2.《建筑拆除工程安全技术法律规范》JGJ147—20243.《建筑施工高处作业安全技术法律规范 JGJ80—91》4.《建筑施工安全检查标准 JGJ59—99》5.《施工现场临时用电安全技术法律规范 JGJ46-88》6.相关设计图纸资料及现场测量数据(图纸编号:2024-02(附图)及结变 2024—08—1);二、 工程概况商丘万达广场项目位于河南省商丘市睢阳区北海路以南,学院路以西,归德路以东。由商丘万达广场投资有限公司投资建设,总规划用地面积4.6万平方米,总建筑面积10.06万平方米,其中地上4层(局部5层),建筑面积为9。31万平方米,地下1层,建筑面积为0.75万平方米.建设单位:商丘万达广场投资有限公司设计单位:青岛腾远设计事务所有限公司监理单位:广东达安项目管理股份有限公司勘察单位: 郑州中核岩土工程有限公司施工单位:中国建筑第二工程局有限公司工程内容主要包括:屋面结构楼板静力切割,施工工艺选用金刚石水锯无尘无振动无损伤切割.三、 施工目标采纳无震动切割技术,对结构不造成任何破坏,保质、按时、安全完成切割工程。水锯无损伤切割工艺是一种对建筑物内部结构较为安全可靠、且施工方便快捷的方法,它是利用液压传动马达高速运转来带动锯片对切割部位进行分割.楼板的切割(做法见如下示意图)切割方式如下考虑现场实际人工搬运和吊装情况,保证施工过程人员安全,综合考虑技术及经济要求分割后单块楼板重量以 120kg 为宜,正负误差范围不超过 10kg,为保证重量不超过 120kg,以每立方钢筋砼 2500kg 计算,120mm 厚板楼板切割分块每块面积不超过 0。4 平方米。切割施工流程:定位放线←脚手架搭设←切割导轨固定←混凝土切割分离←垃圾外运清理现场A. 定位放线:根据图纸及甲方要求在楼面弹放需切割洞口边线,与保留或新增混凝土构件做好接头预留工作面。B.设脚手架:根据现场情况搭设满足施工需要脚手架,满足拆除构件支撑荷载,满足保留构件安全需要。C。切割导轨固定:根据导轨与机头之间距...
