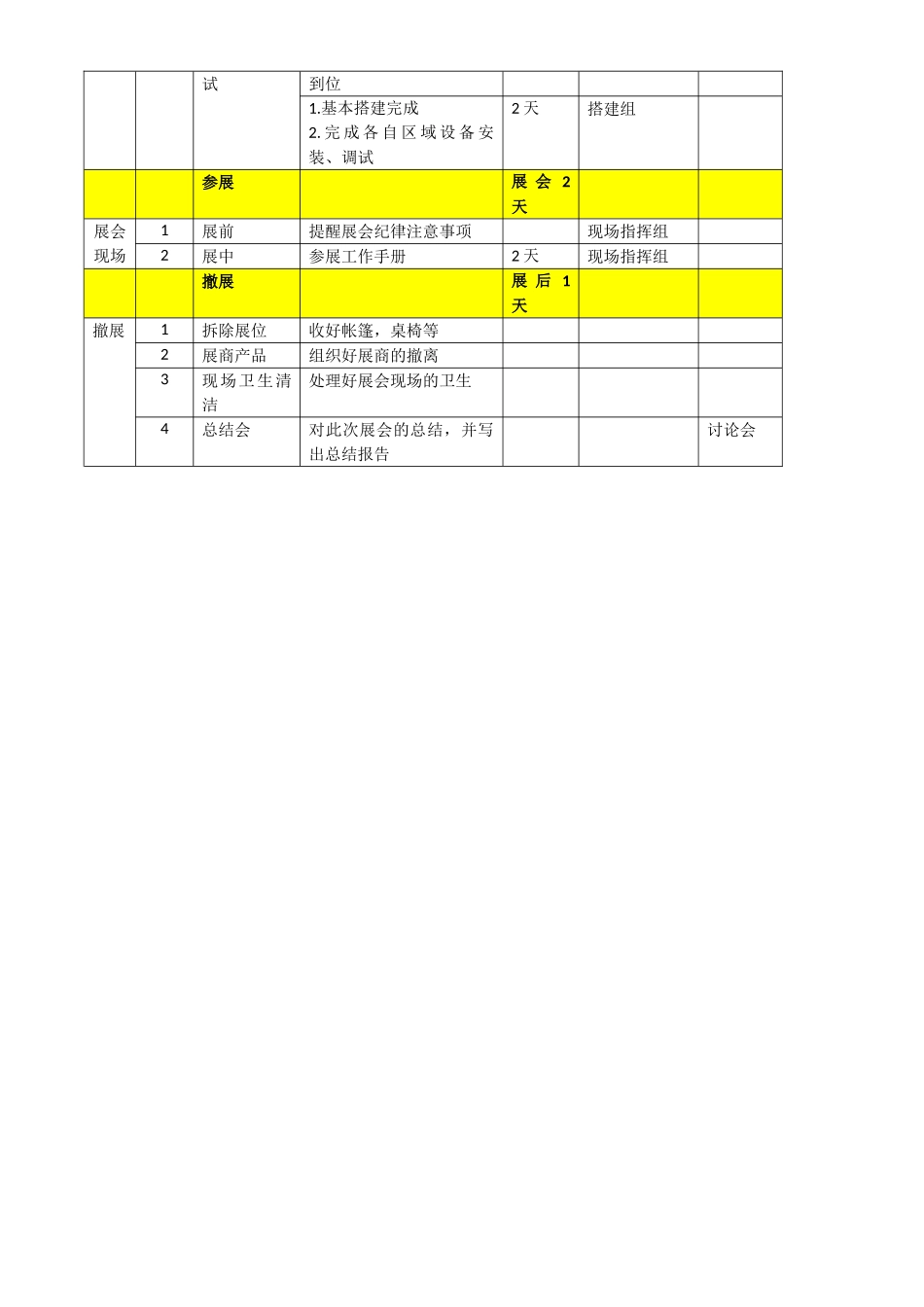

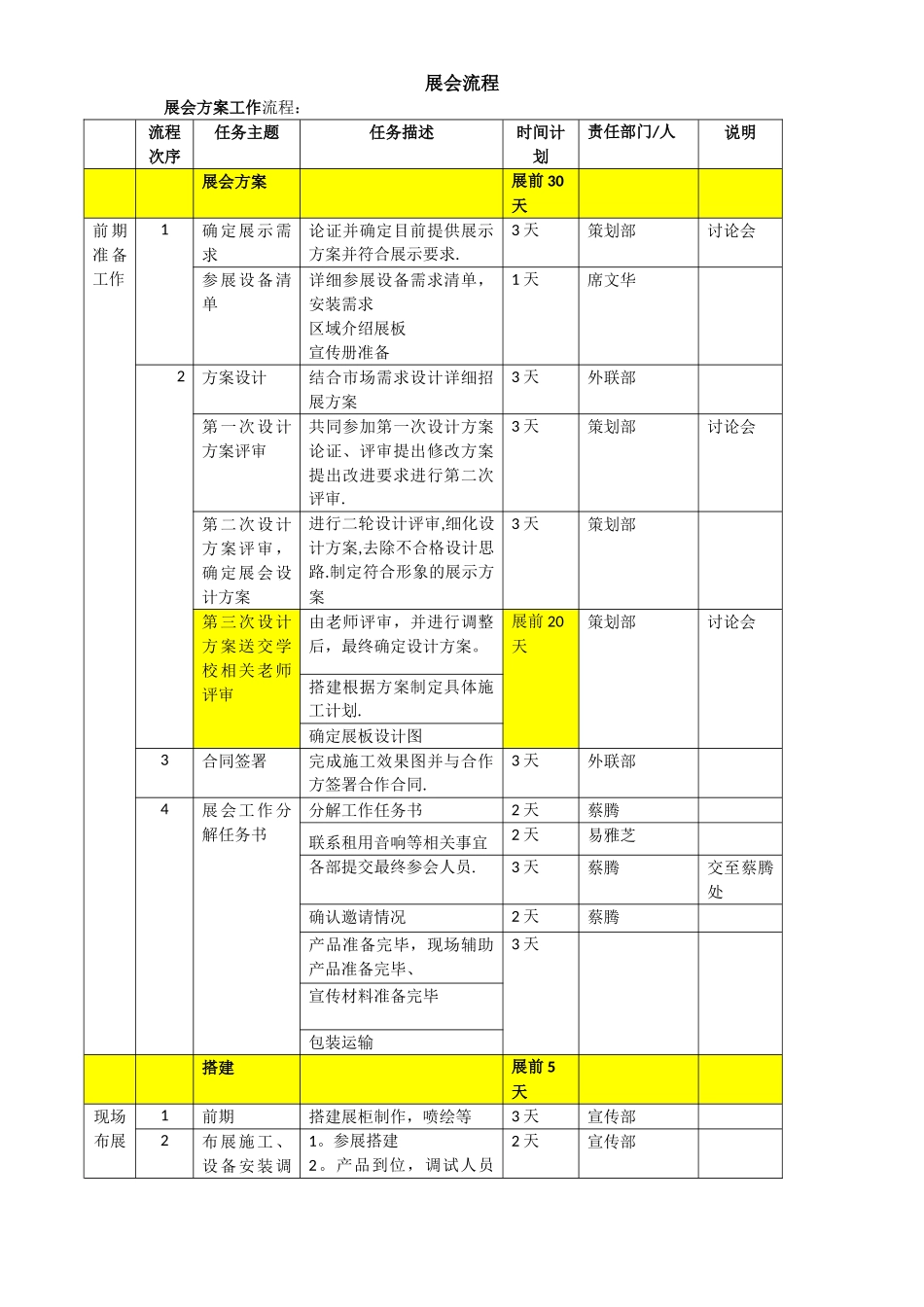

展会流程展会方案工作流程:流程次序任务主题任务描述时间计划责任部门/人说明展会方案展前 30天前 期准 备工作1确定展示需求论证并确定目前提供展示方案并符合展示要求.3 天策划部讨论会参展设备清单详细参展设备需求清单,安装需求区域介绍展板宣传册准备1 天席文华2方案设计结合市场需求设计详细招展方案3 天外联部第一次设计方案评审共同参加第一次设计方案论证、评审提出修改方案提出改进要求进行第二次评审.3 天策划部讨论会第二次设计方案评审,确定展会设计方案进行二轮设计评审,细化设计方案,去除不合格设计思路.制定符合形象的展示方案3 天策划部第三次设计方案送交学校相关老师评审由老师评审,并进行调整后,最终确定设计方案。展前 20天策划部讨论会搭建根据方案制定具体施工计划.确定展板设计图3合同签署完成施工效果图并与合作方签署合作合同.3 天外联部4展会工作分解任务书分解工作任务书2 天蔡腾联系租用音响等相关事宜2 天易雅芝各部提交最终参会人员.3 天蔡腾交至蔡腾处确认邀请情况2 天蔡腾产品准备完毕,现场辅助产品准备完毕、3 天宣传材料准备完毕包装运输搭建展前 5天现场布展1前期搭建展柜制作,喷绘等3 天宣传部2布展施工、设备安装调1。参展搭建2。产品到位,调试人员2 天宣传部试到位1.基本搭建完成2. 完 成 各 自 区 域 设 备 安装、调试2 天搭建组参展展 会 2天展会现场1展前提醒展会纪律注意事项现场指挥组2展中参展工作手册2 天现场指挥组撤展展 后 1天撤展1拆除展位收好帐篷,桌椅等2展商产品组织好展商的撤离3现场卫生清洁处理好展会现场的卫生4总结会对此次展会的总结,并写出总结报告讨论会
