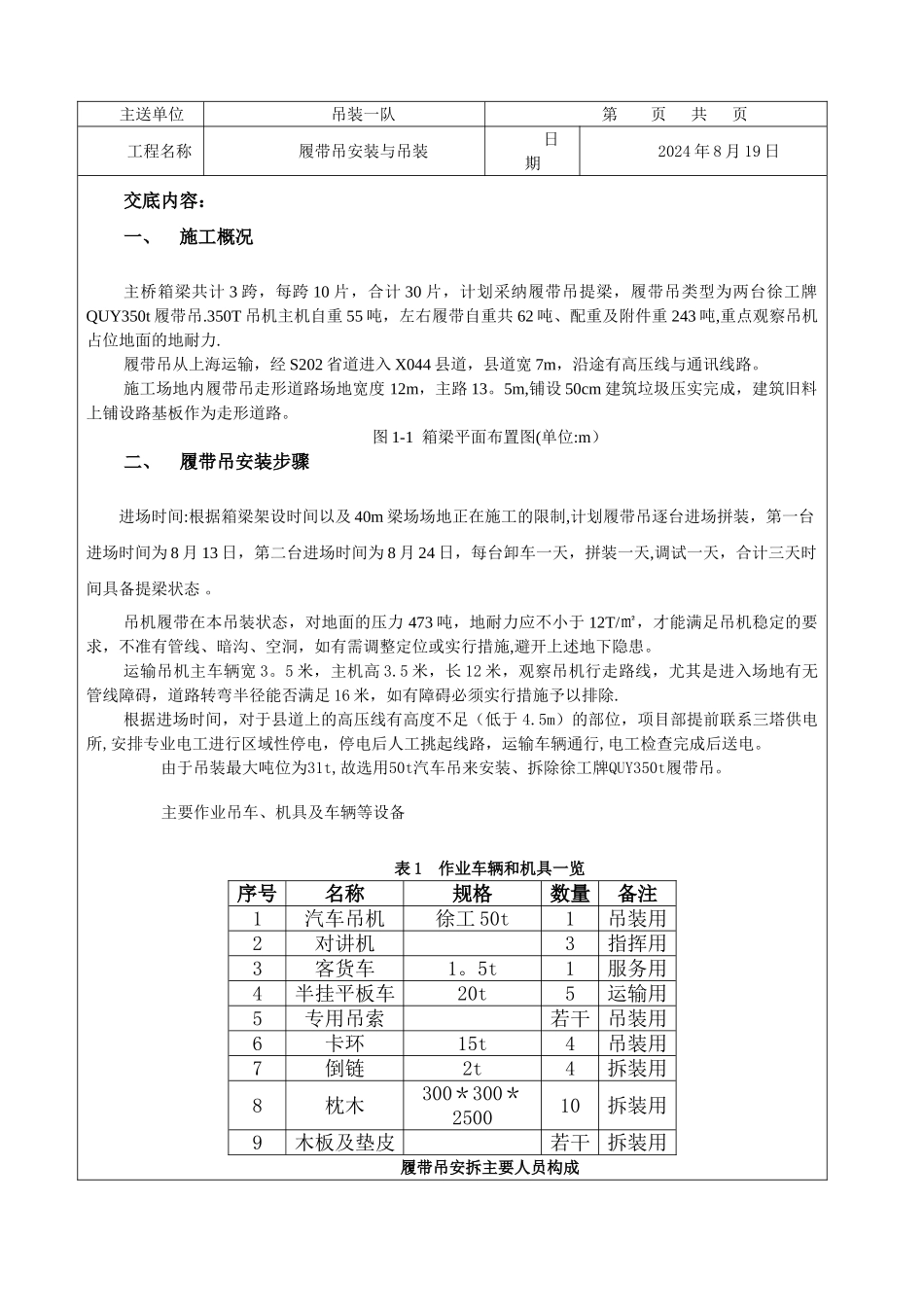

主送单位吊装一队第 页 共 页 工程名称履带吊安装与吊装日 期2024 年 8 月 19 日交底内容:一、施工概况主桥箱梁共计 3 跨,每跨 10 片,合计 30 片,计划采纳履带吊提梁,履带吊类型为两台徐工牌QUY350t 履带吊
350T 吊机主机自重 55 吨,左右履带自重共 62 吨、配重及附件重 243 吨,重点观察吊机占位地面的地耐力
履带吊从上海运输,经 S202 省道进入 X044 县道,县道宽 7m,沿途有高压线与通讯线路
施工场地内履带吊走形道路场地宽度 12m,主路 13
5m,铺设 50cm 建筑垃圾压实完成,建筑旧料上铺设路基板作为走形道路
图 1-1 箱梁平面布置图(单位:m)二、履带吊安装步骤进场时间:根据箱梁架设时间以及 40m 梁场场地正在施工的限制,计划履带吊逐台进场拼装,第一台进场时间为 8 月 13 日,第二台进场时间为 8 月 24 日,每台卸车一天,拼装一天,调试一天,合计三天时间具备提梁状态
吊机履带在本吊装状态,对地面的压力 473 吨,地耐力应不小于 12T/㎡,才能满足吊机稳定的要求,不准有管线、暗沟、空洞,如有需调整定位或实行措施,避开上述地下隐患
运输吊机主车辆宽 3
5 米,主机高 3
5 米,长 12 米,观察吊机行走路线,尤其是进入场地有无管线障碍,道路转弯半径能否满足 16 米,如有障碍必须实行措施予以排除
根据进场时间,对于县道上的高压线有高度不足(低于 4
5m)的部位,项目部提前联系三塔供电所,安排专业电工进行区域性停电,停电后人工挑起线路,运输车辆通行,电工检查完成后送电
由于吊装最大吨位为31t,故选用50t汽车吊来安装、拆除徐工牌QUY350t履带吊

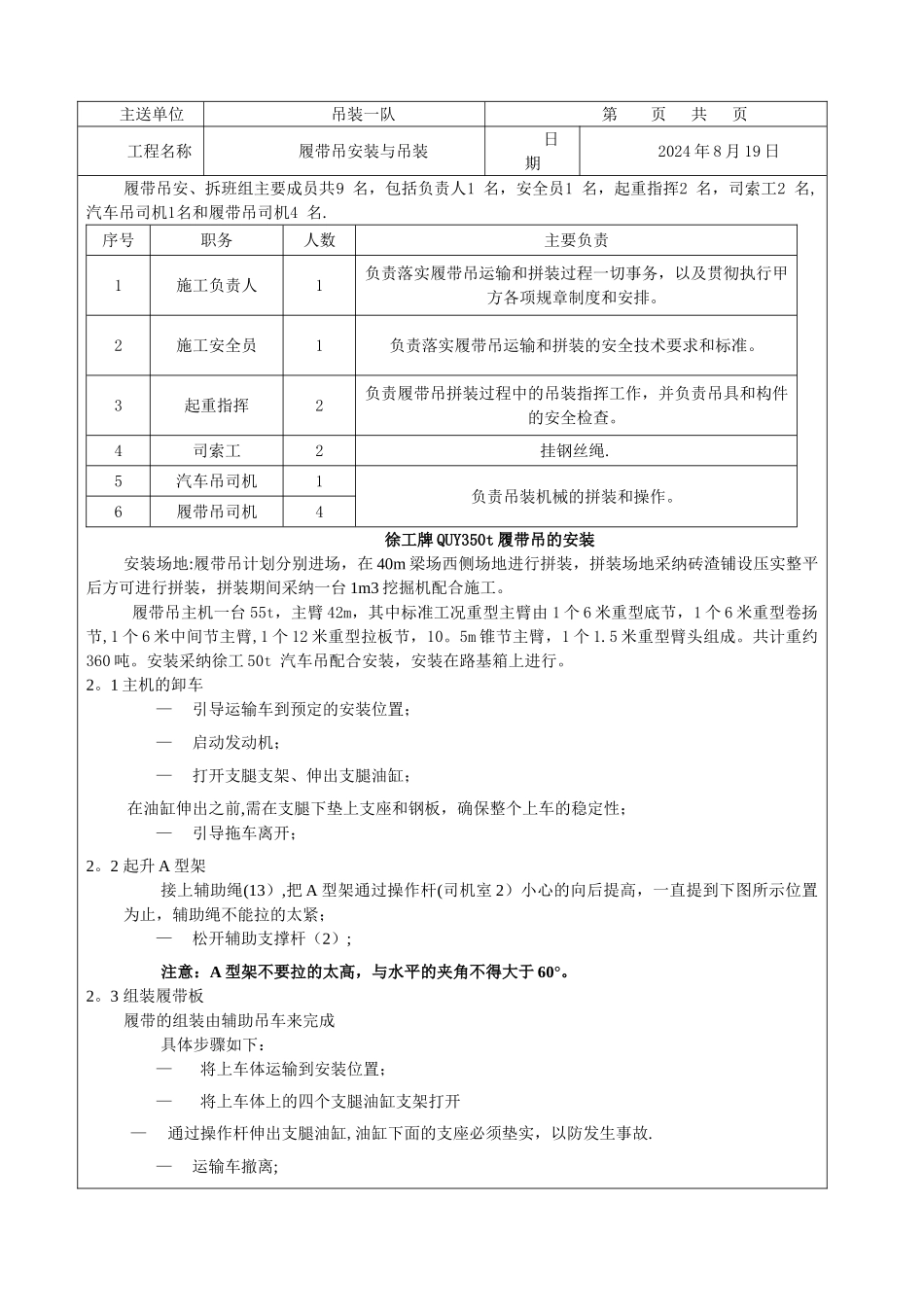

主要作业吊车、机具及车辆等设备表 1 作业车辆和机具一览序号名称规格数量备注1汽车吊机徐工 50t1吊装用2对讲机3指挥用3客货车1
5t1服务用4
