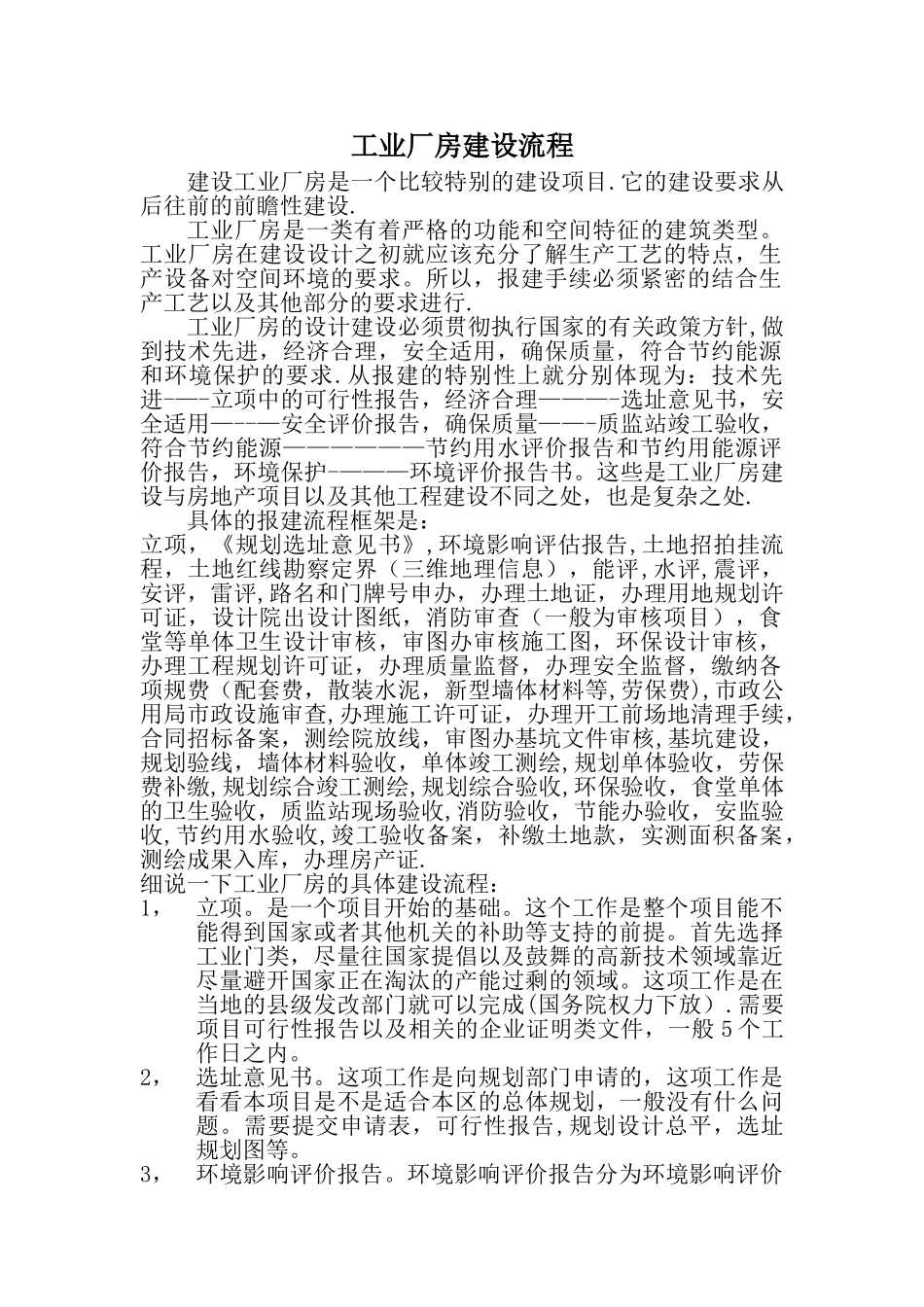

工业厂房建设流程建设工业厂房是一个比较特别的建设项目.它的建设要求从后往前的前瞻性建设.工业厂房是一类有着严格的功能和空间特征的建筑类型。工业厂房在建设设计之初就应该充分了解生产工艺的特点,生产设备对空间环境的要求。所以,报建手续必须紧密的结合生产工艺以及其他部分的要求进行.工业厂房的设计建设必须贯彻执行国家的有关政策方针,做到技术先进,经济合理,安全适用,确保质量,符合节约能源和环境保护的要求.从报建的特别性上就分别体现为:技术先进-—-立项中的可行性报告,经济合理———-选址意见书,安全适用—--—安全评价报告,确保质量——-质监站竣工验收,符合节约能源——————节约用水评价报告和节约用能源评价报告,环境保护-———环境评价报告书。这些是工业厂房建设与房地产项目以及其他工程建设不同之处,也是复杂之处.具体的报建流程框架是:立项,《规划选址意见书》,环境影响评估报告,土地招拍挂流程,土地红线勘察定界(三维地理信息),能评,水评,震评,安评,雷评,路名和门牌号申办,办理土地证,办理用地规划许可证,设计院出设计图纸,消防审查(一般为审核项目),食堂等单体卫生设计审核,审图办审核施工图,环保设计审核,办理工程规划许可证,办理质量监督,办理安全监督,缴纳各项规费(配套费,散装水泥,新型墙体材料等,劳保费),市政公用局市政设施审查,办理施工许可证,办理开工前场地清理手续,合同招标备案,测绘院放线,审图办基坑文件审核,基坑建设,规划验线,墙体材料验收,单体竣工测绘,规划单体验收,劳保费补缴,规划综合竣工测绘,规划综合验收,环保验收,食堂单体的卫生验收,质监站现场验收,消防验收,节能办验收,安监验收,节约用水验收,竣工验收备案,补缴土地款,实测面积备案,测绘成果入库,办理房产证.细说一下工业厂房的具体建设流程:1,立项。是一个项目开始的基础。这个工作是整个项目能不能得到国家或者其他机关的补助等支持的前提。首先选择工业门类,尽量往国家提倡以及鼓舞的高新技术领域靠近尽量避开国家正在淘汰的产能过剩的领域。这项工作是在当地的县级发改部门就可以完成(国务院权力下放).需要项目可行性报告以及相关的企业证明类文件,一般 5 个工作日之内。2,选址意见书。这项工作是向规划部门申请的,这项工作是看看本项目是不是适合本区的总体规划,一般没有什么问题。需要提交申请表,可行性报告,规划设计总平,选址规划图等。3,环境影响评价报告。环...
