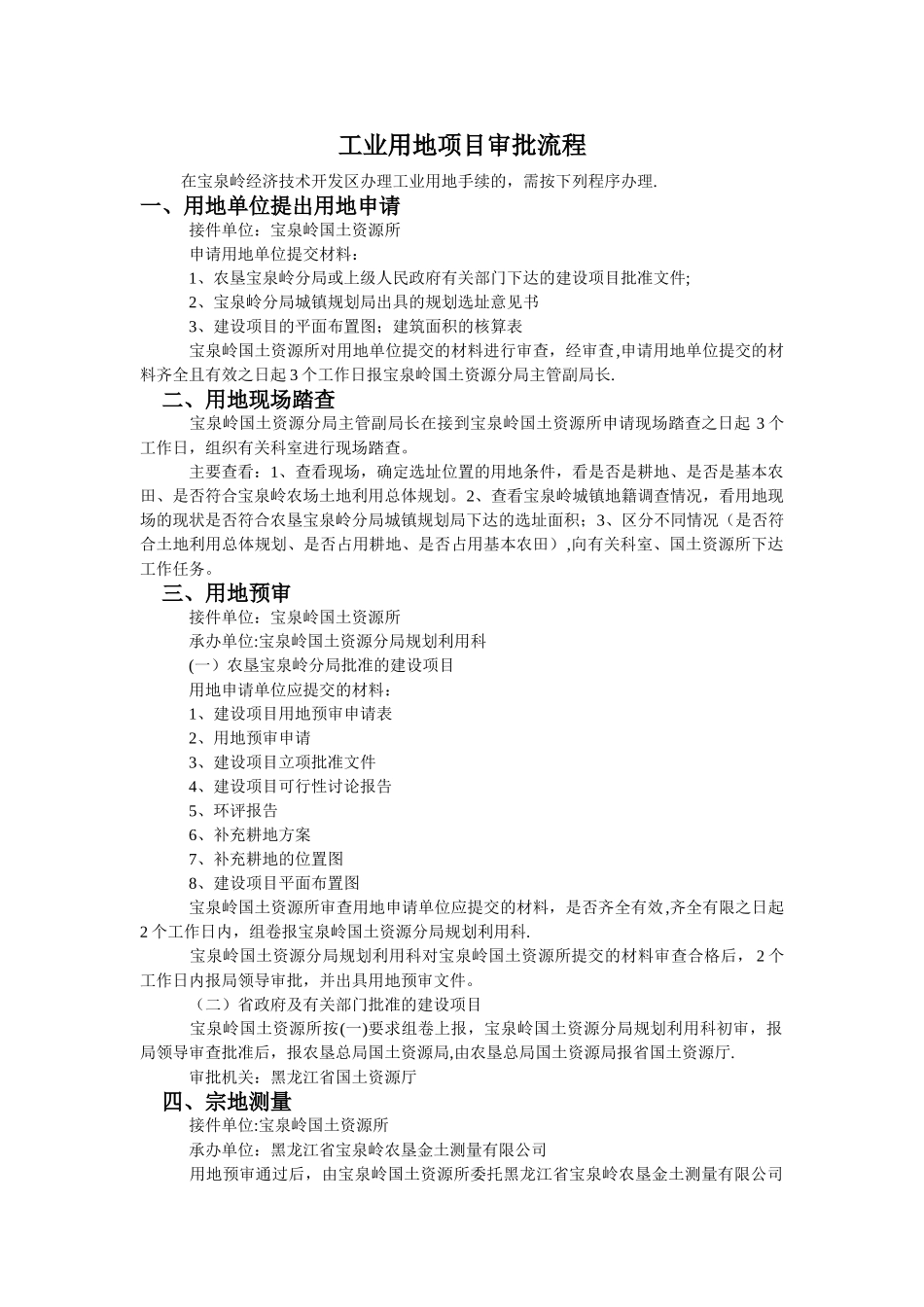

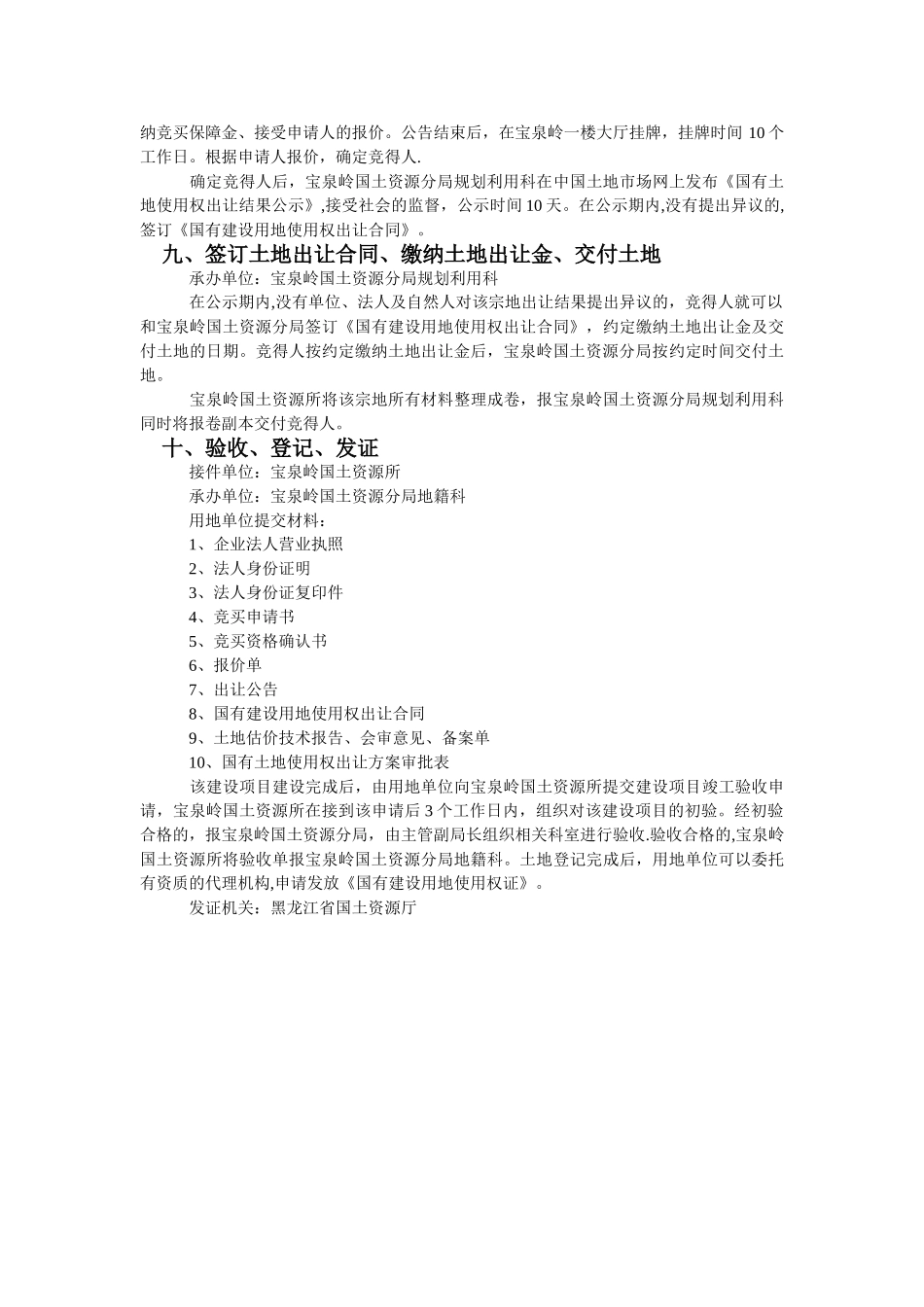

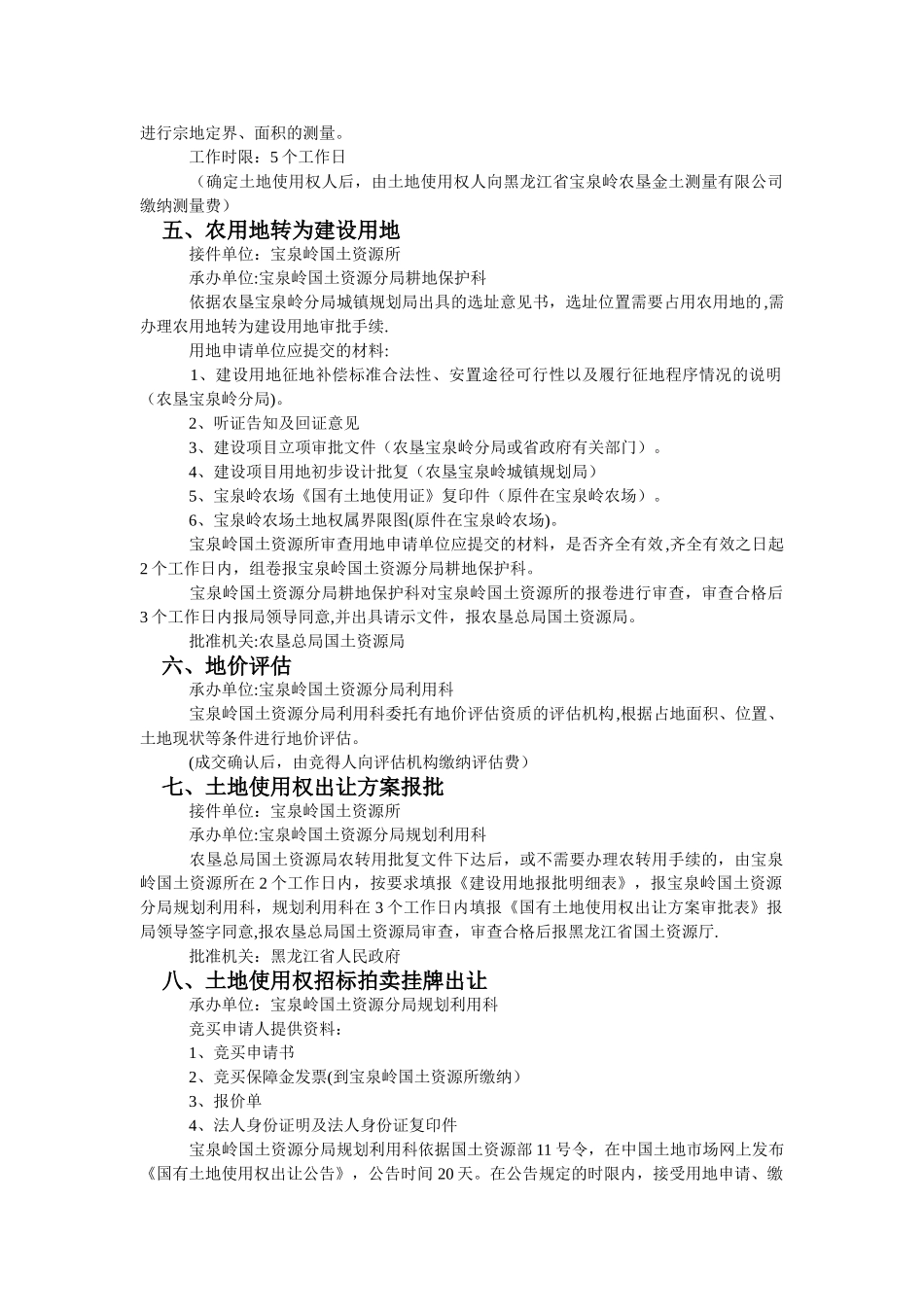

工业用地项目审批流程 在宝泉岭经济技术开发区办理工业用地手续的,需按下列程序办理.一、用地单位提出用地申请 接件单位:宝泉岭国土资源所 申请用地单位提交材料: 1、农垦宝泉岭分局或上级人民政府有关部门下达的建设项目批准文件; 2、宝泉岭分局城镇规划局出具的规划选址意见书 3、建设项目的平面布置图;建筑面积的核算表 宝泉岭国土资源所对用地单位提交的材料进行审查,经审查,申请用地单位提交的材料齐全且有效之日起 3 个工作日报宝泉岭国土资源分局主管副局长. 二、用地现场踏查 宝泉岭国土资源分局主管副局长在接到宝泉岭国土资源所申请现场踏查之日起 3 个工作日,组织有关科室进行现场踏查。 主要查看:1、查看现场,确定选址位置的用地条件,看是否是耕地、是否是基本农田、是否符合宝泉岭农场土地利用总体规划。2、查看宝泉岭城镇地籍调查情况,看用地现场的现状是否符合农垦宝泉岭分局城镇规划局下达的选址面积;3、区分不同情况(是否符合土地利用总体规划、是否占用耕地、是否占用基本农田),向有关科室、国土资源所下达工作任务。 三、用地预审 接件单位:宝泉岭国土资源所 承办单位:宝泉岭国土资源分局规划利用科 (一)农垦宝泉岭分局批准的建设项目 用地申请单位应提交的材料: 1、建设项目用地预审申请表 2、用地预审申请 3、建设项目立项批准文件 4、建设项目可行性讨论报告 5、环评报告 6、补充耕地方案 7、补充耕地的位置图 8、建设项目平面布置图 宝泉岭国土资源所审查用地申请单位应提交的材料,是否齐全有效,齐全有限之日起2 个工作日内,组卷报宝泉岭国土资源分局规划利用科. 宝泉岭国土资源分局规划利用科对宝泉岭国土资源所提交的材料审查合格后, 2 个工作日内报局领导审批,并出具用地预审文件。 (二)省政府及有关部门批准的建设项目 宝泉岭国土资源所按(一)要求组卷上报,宝泉岭国土资源分局规划利用科初审,报局领导审查批准后,报农垦总局国土资源局,由农垦总局国土资源局报省国土资源厅. 审批机关:黑龙江省国土资源厅 四、宗地测量 接件单位:宝泉岭国土资源所 承办单位:黑龙江省宝泉岭农垦金土测量有限公司 用地预审通过后,由宝泉岭国土资源所委托黑龙江省宝泉岭农垦金土测量有限公司进行宗地定界、面积的测量。 工作时限:5 个工作日 (确定土地使用权人后,由土地使用权人向黑龙江省宝泉岭农垦金土测量有限公司缴纳测量费) 五、农用地转为建设用地 接件...
