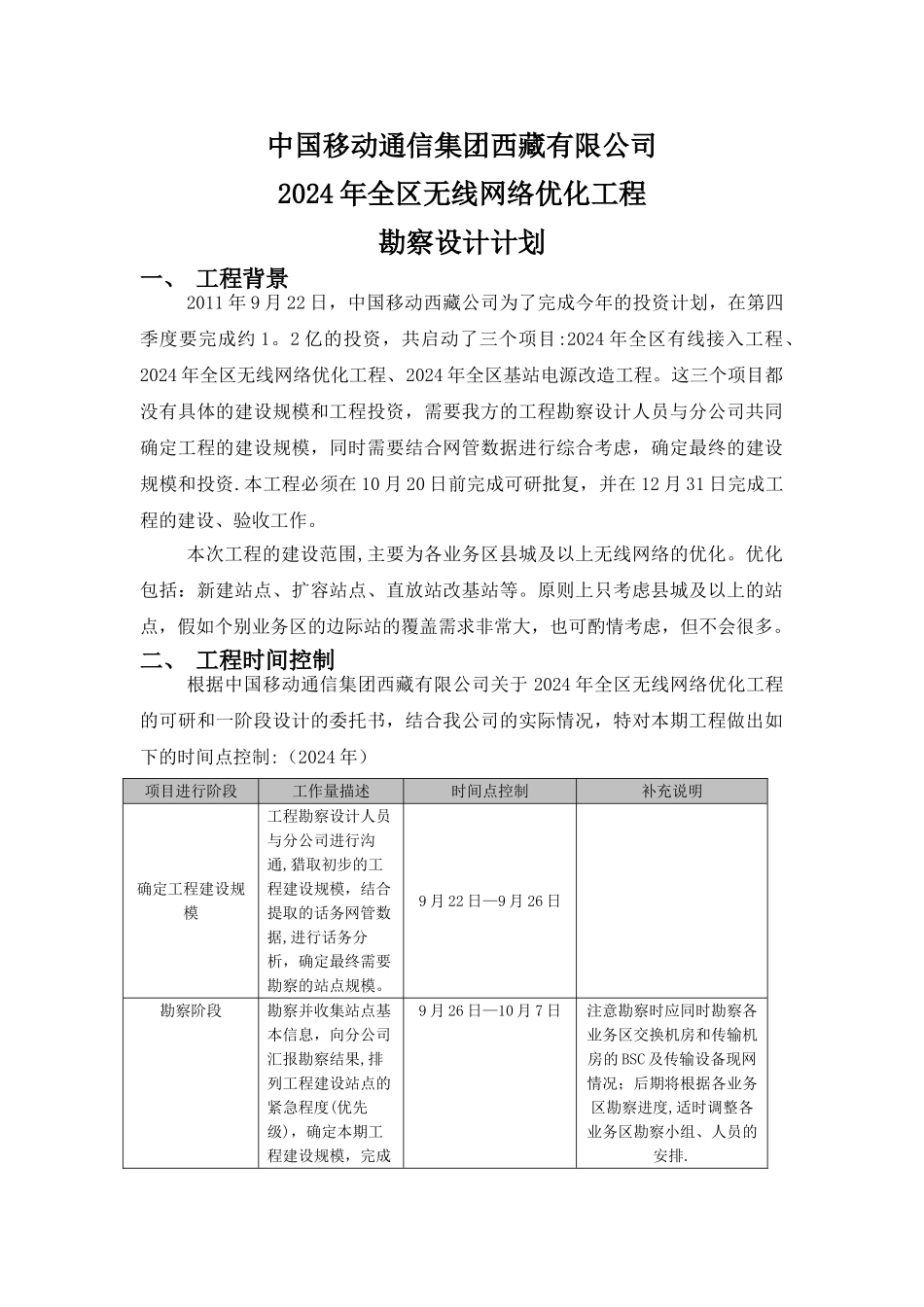

中国移动通信集团西藏有限公司2024 年全区无线网络优化工程勘察设计计划一、 工程背景2011 年 9 月 22 日,中国移动西藏公司为了完成今年的投资计划,在第四季度要完成约 1
2 亿的投资,共启动了三个项目:2024 年全区有线接入工程、2024 年全区无线网络优化工程、2024 年全区基站电源改造工程
这三个项目都没有具体的建设规模和工程投资,需要我方的工程勘察设计人员与分公司共同确定工程的建设规模,同时需要结合网管数据进行综合考虑,确定最终的建设规模和投资
本工程必须在 10 月 20 日前完成可研批复,并在 12 月 31 日完成工程的建设、验收工作
本次工程的建设范围,主要为各业务区县城及以上无线网络的优化
优化包括:新建站点、扩容站点、直放站改基站等
原则上只考虑县城及以上的站点,假如个别业务区的边际站的覆盖需求非常大,也可酌情考虑,但不会很多
二、 工程时间控制根据中国移动通信集团西藏有限公司关于 2024 年全区无线网络优化工程的可研和一阶段设计的委托书,结合我公司的实际情况,特对本期工程做出如下的时间点控制:(2024 年)项目进行阶段工作量描述时间点控制补充说明确定工程建设规模工程勘察设计人员与分公司进行沟通,猎取初步的工程建设规模,结合提取的话务网管数据,进行话务分析,确定最终需要勘察的站点规模

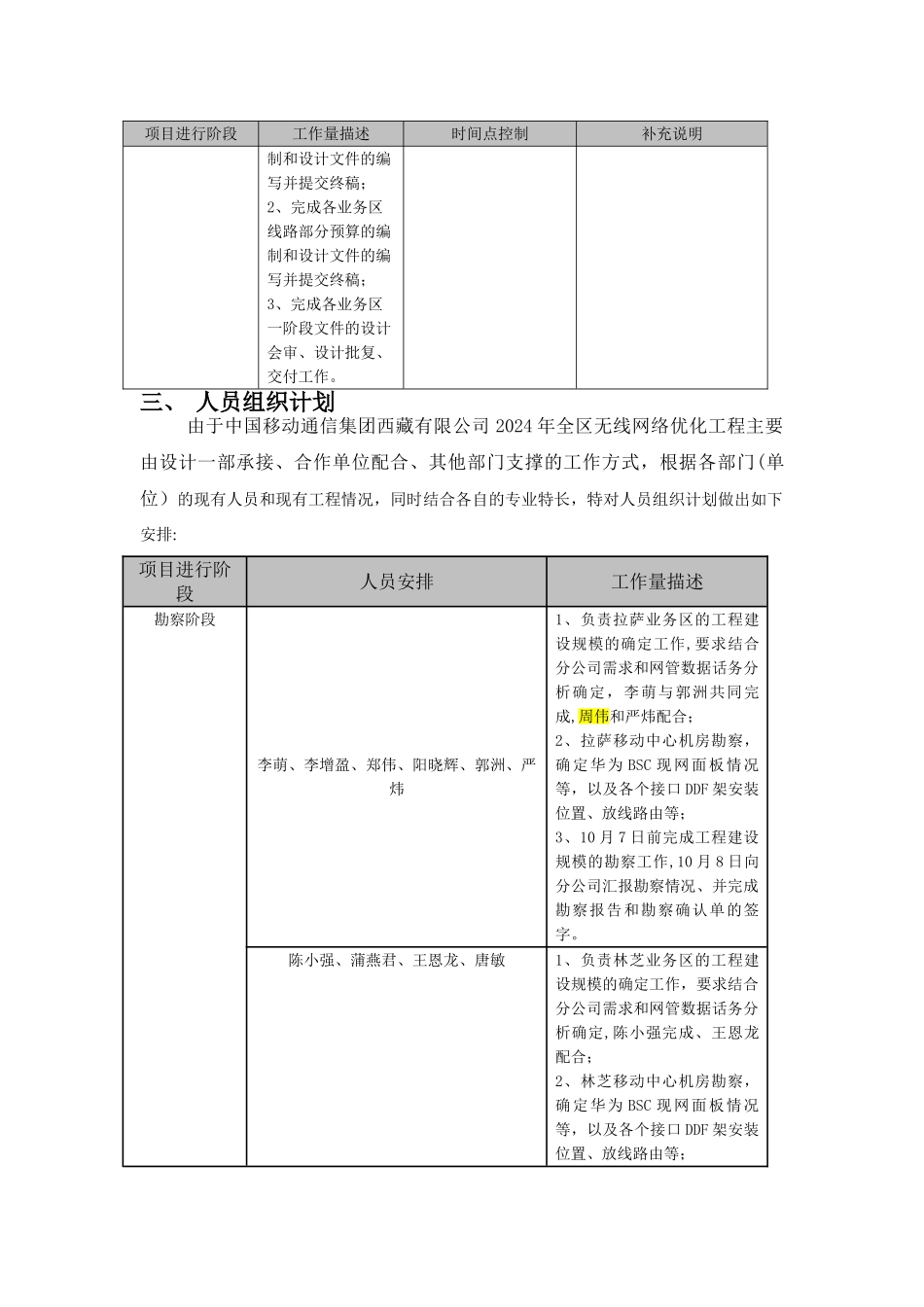

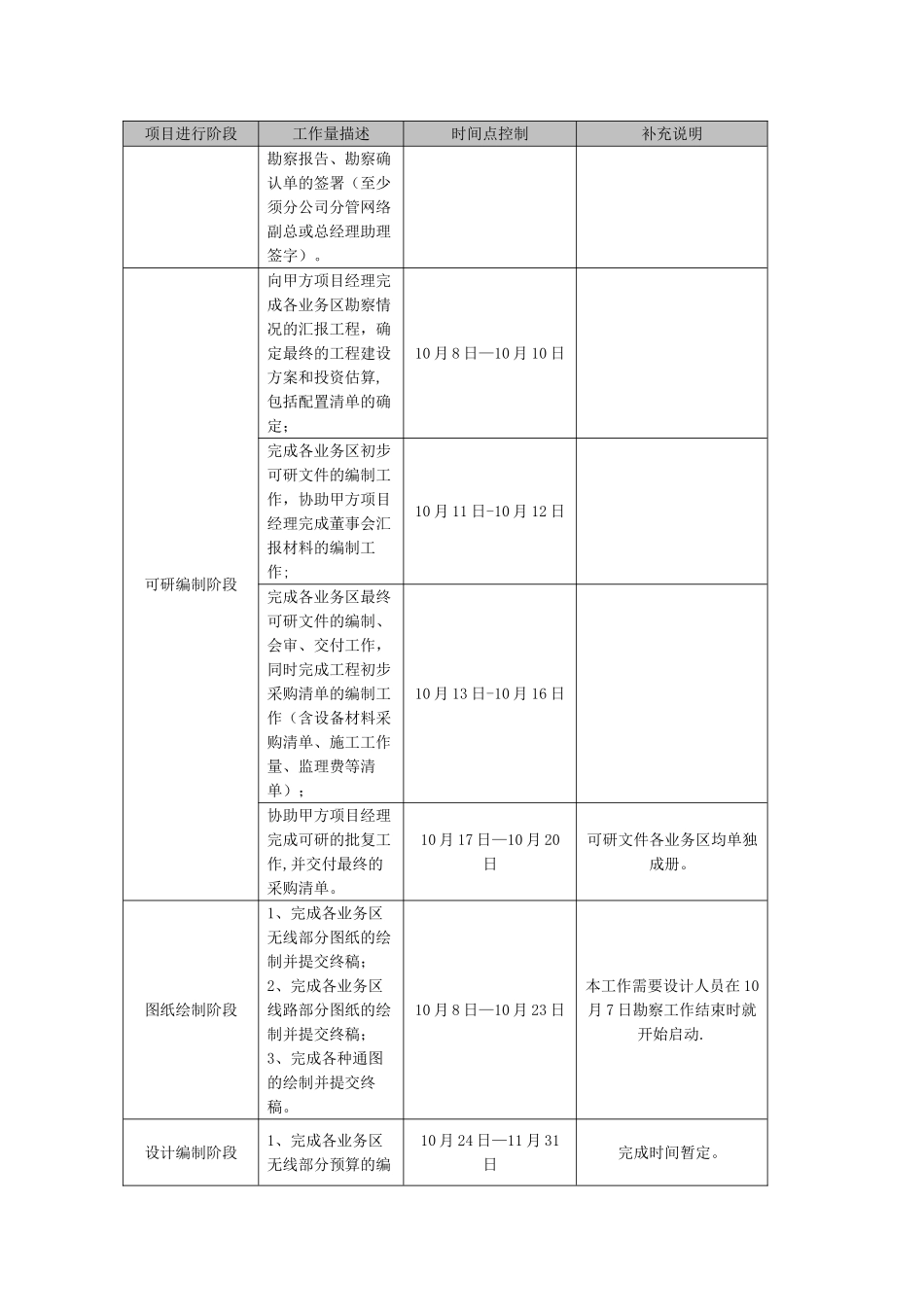

9 月 22 日—9 月 26 日勘察阶段勘察并收集站点基本信息,向分公司汇报勘察结果,排列工程建设站点的紧急程度(优先级),确定本期工程建设规模,完成9 月 26 日—10 月 7 日注意勘察时应同时勘察各业务区交换机房和传输机房的 BSC 及传输设备现网情况;后期将根据各业务区勘察进度,适时调整各业务区勘察小组、人员的安排
项目进行阶段工作量描述时间点控制补充说明勘察报告、勘察确认单的签署(至少须分公司分管网络副总或总经理助理签字)
可研编制阶段向甲方
