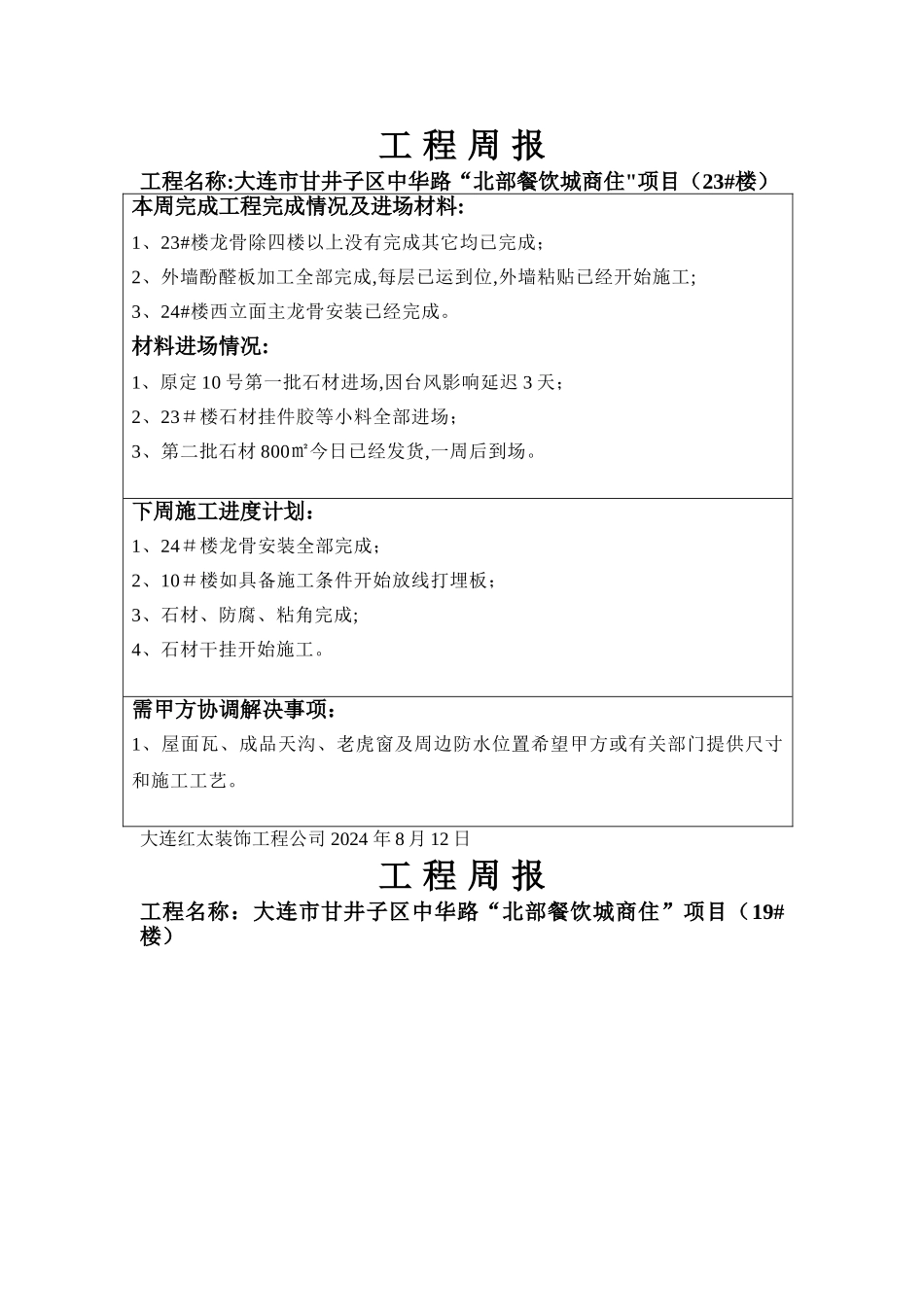

工 程 周 报工程名称:大连市甘井子区中华路“北部餐饮城商住"项目(23#楼)本周完成工程完成情况及进场材料:1、23#楼龙骨除四楼以上没有完成其它均已完成;2、外墙酚醛板加工全部完成,每层已运到位,外墙粘贴已经开始施工;3、24#楼西立面主龙骨安装已经完成
材料进场情况:1、原定 10 号第一批石材进场,因台风影响延迟 3 天;2、23#楼石材挂件胶等小料全部进场;3、第二批石材 800㎡今日已经发货,一周后到场
下周施工进度计划:1、24#楼龙骨安装全部完成;2、10#楼如具备施工条件开始放线打埋板;3、石材、防腐、粘角完成;4、石材干挂开始施工
需甲方协调解决事项:1、屋面瓦、成品天沟、老虎窗及周边防水位置希望甲方或有关部门提供尺寸和施工工艺

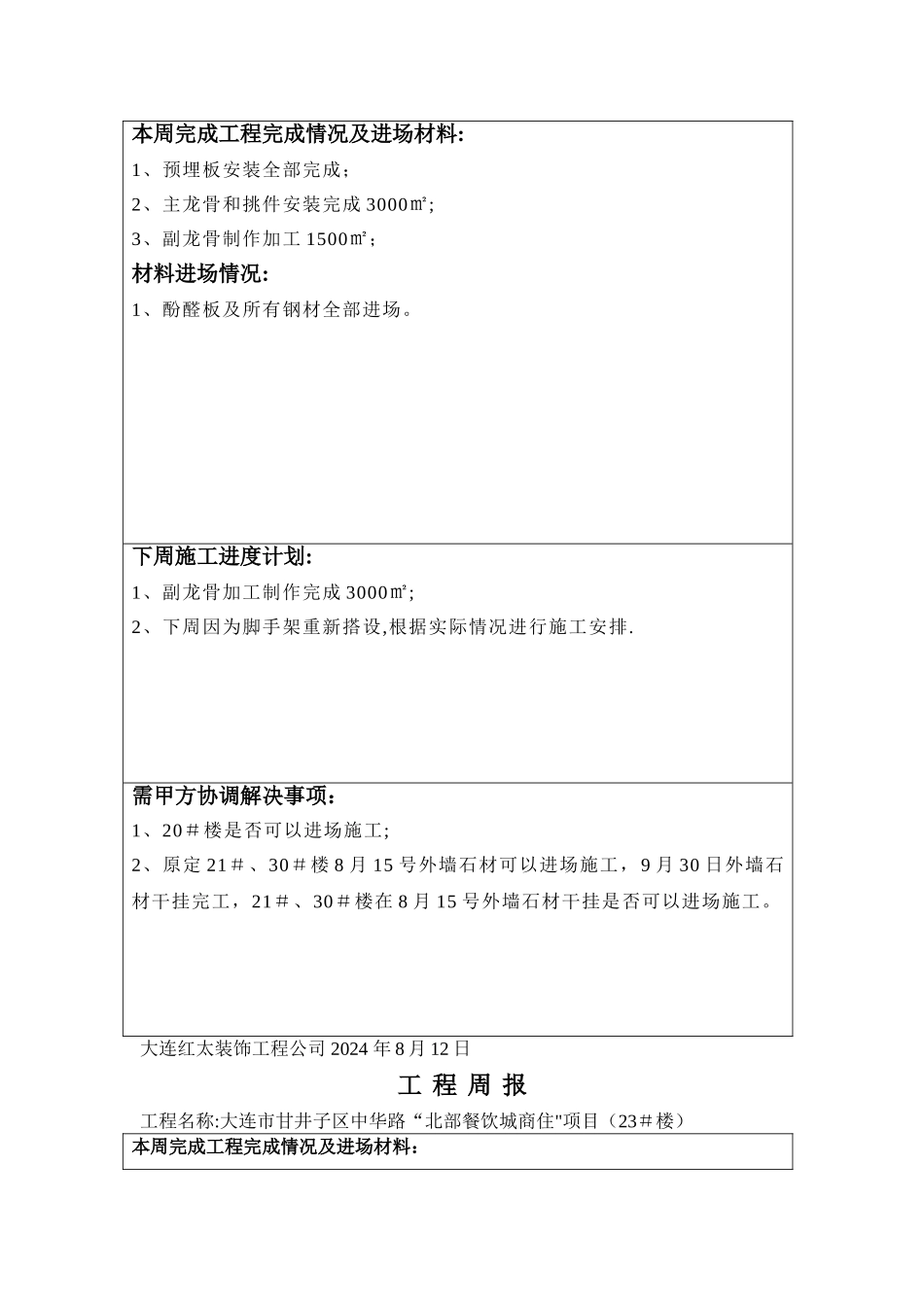

大连红太装饰工程公司 2024 年 8 月 12 日工 程 周 报工程名称:大连市甘井子区中华路“北部餐饮城商住”项目(19#楼)本周完成工程完成情况及进场材料:1、预埋板安装全部完成;2、主龙骨和挑件安装完成 3000㎡;3、副龙骨制作加工 1500㎡;材料进场情况:1、酚醛板及所有钢材全部进场
下周施工进度计划:1、副龙骨加工制作完成 3000㎡;2、下周因为脚手架重新搭设,根据实际情况进行施工安排
需甲方协调解决事项:1、20#楼是否可以进场施工;2、原定 21#、30#楼 8 月 15 号外墙石材可以进场施工,9 月 30 日外墙石材干挂完工,21#、30#楼在 8 月 15 号外墙石材干挂是否可以进场施工

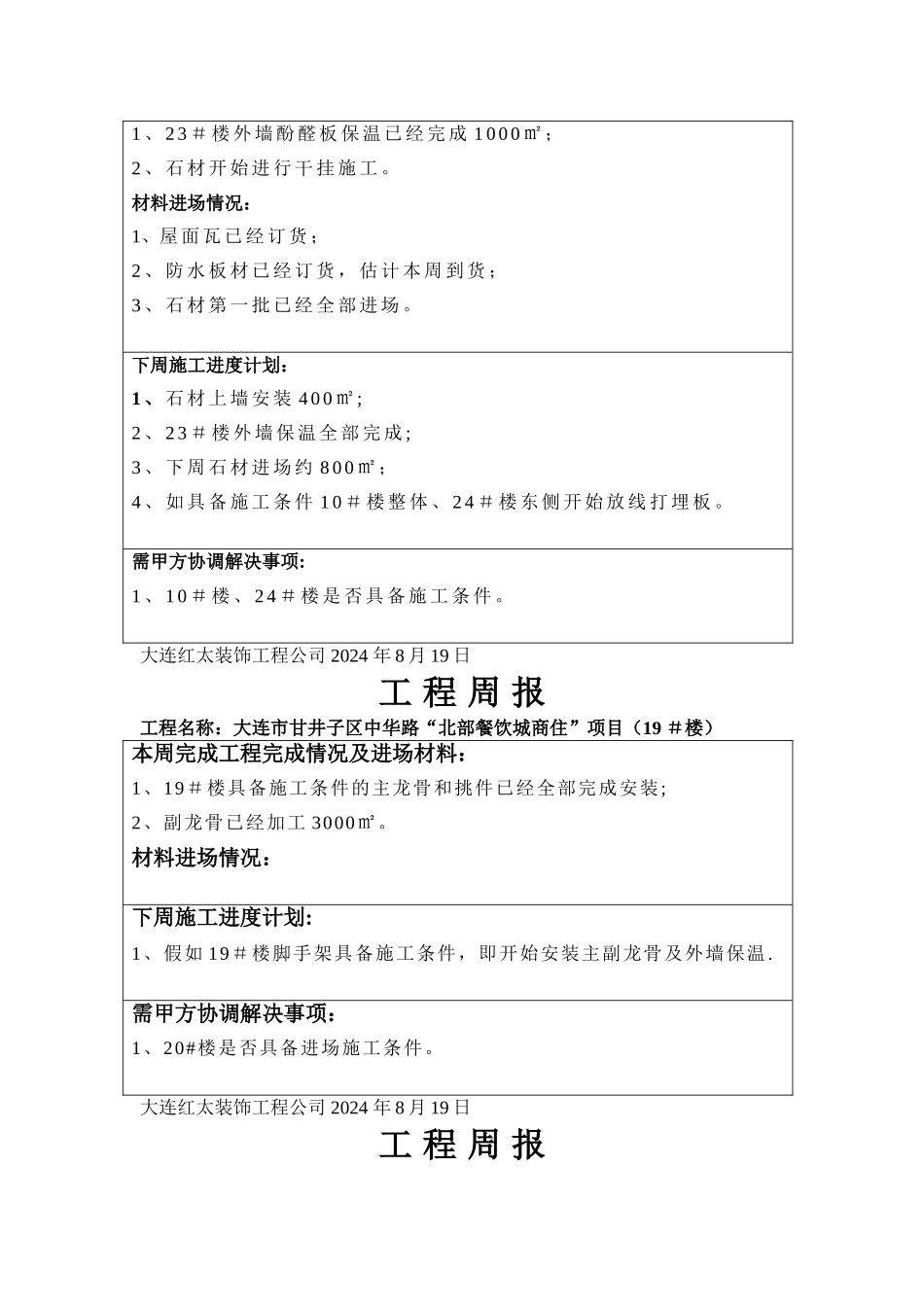

大连红太装饰工程公司 2024 年 8 月 12 日工 程 周 报工程名称:大连市甘井子区中华路“北部餐饮城商住"项目(23#楼)本周完成工程完成情况及进场材料:1 、 2 3 # 楼 外 墙 酚 醛 板 保 温 已 经 完 成 1 0 0 0 ㎡ ;2 、 石 材 开 始 进 行 干 挂 施 工
材料进场情况:1
