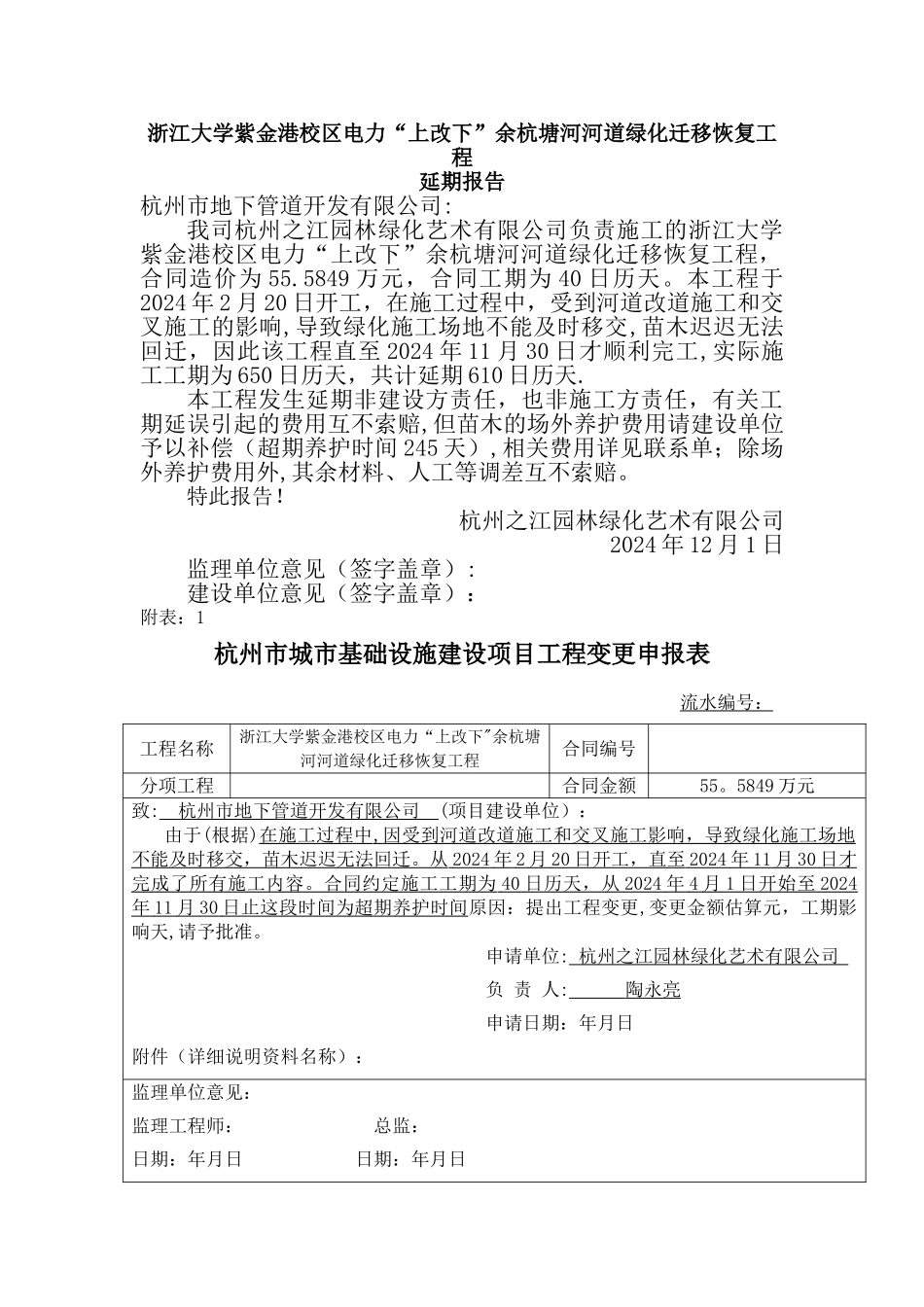

浙江大学紫金港校区电力“上改下”余杭塘河河道绿化迁移恢复工程延期报告杭州市地下管道开发有限公司:我司杭州之江园林绿化艺术有限公司负责施工的浙江大学紫金港校区电力“上改下”余杭塘河河道绿化迁移恢复工程,合同造价为 55.5849 万元,合同工期为 40 日历天。本工程于2024 年 2 月 20 日开工,在施工过程中,受到河道改道施工和交叉施工的影响,导致绿化施工场地不能及时移交,苗木迟迟无法回迁,因此该工程直至 2024 年 11 月 30 日才顺利完工,实际施工工期为 650 日历天,共计延期 610 日历天.本工程发生延期非建设方责任,也非施工方责任,有关工期延误引起的费用互不索赔,但苗木的场外养护费用请建设单位予以补偿(超期养护时间 245 天),相关费用详见联系单;除场外养护费用外,其余材料、人工等调差互不索赔。特此报告!杭州之江园林绿化艺术有限公司2024 年 12 月 1 日监理单位意见(签字盖章):建设单位意见(签字盖章):附表:1杭州市城市基础设施建设项目工程变更申报表流水编号:工程名称浙江大学紫金港校区电力“上改下"余杭塘河河道绿化迁移恢复工程合同编号分项工程合同金额55。5849 万元致: 杭州市地下管道开发有限公司 (项目建设单位):由于(根据)在施工过程中 , 因受到河道改道施工和交叉施工影响,导致绿化施工场地 不能及时移交,苗木迟迟无法回迁。从 2024 年 2 月 20 日开工,直至 2024 年 11 月 30 日才 完成了所有施工内容。合同约定施工工期为 40 日历天,从 2024 年 4 月 1 日开始至 2024 年 11 月 30 日止这段时间为超期养护时间 原因:提出工程变更,变更金额估算元,工期影响天,请予批准。申请单位: 杭州之江园林绿化艺术有限公司 负 责 人: 陶永亮 申请日期:年月日附件(详细说明资料名称):监理单位意见:监理工程师: 总监:日期:年月日 日期:年月日附件(详细说明资料名称):设计单位意见:设计单位代表: 日期:年月日附件(详细说明资料名称):项目建设单位项目部意见:项目建设单位现场代表: 项目经理:日期:年月日 日期:年月日附件(详细说明资料名称):注:本表一式四份,项目建设单位、设计单位、监理单位、施工单位各一份。 工 程 洽 商 记 录 施管表 6第 1 号 年 月 日工程名称浙江大学紫金港校区电力“上改下”余杭塘河河道绿化迁移恢复工程施工单位杭州之江园林绿化艺术有限公司洽商事项:在施工过程中,因...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程延期情况说明

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
