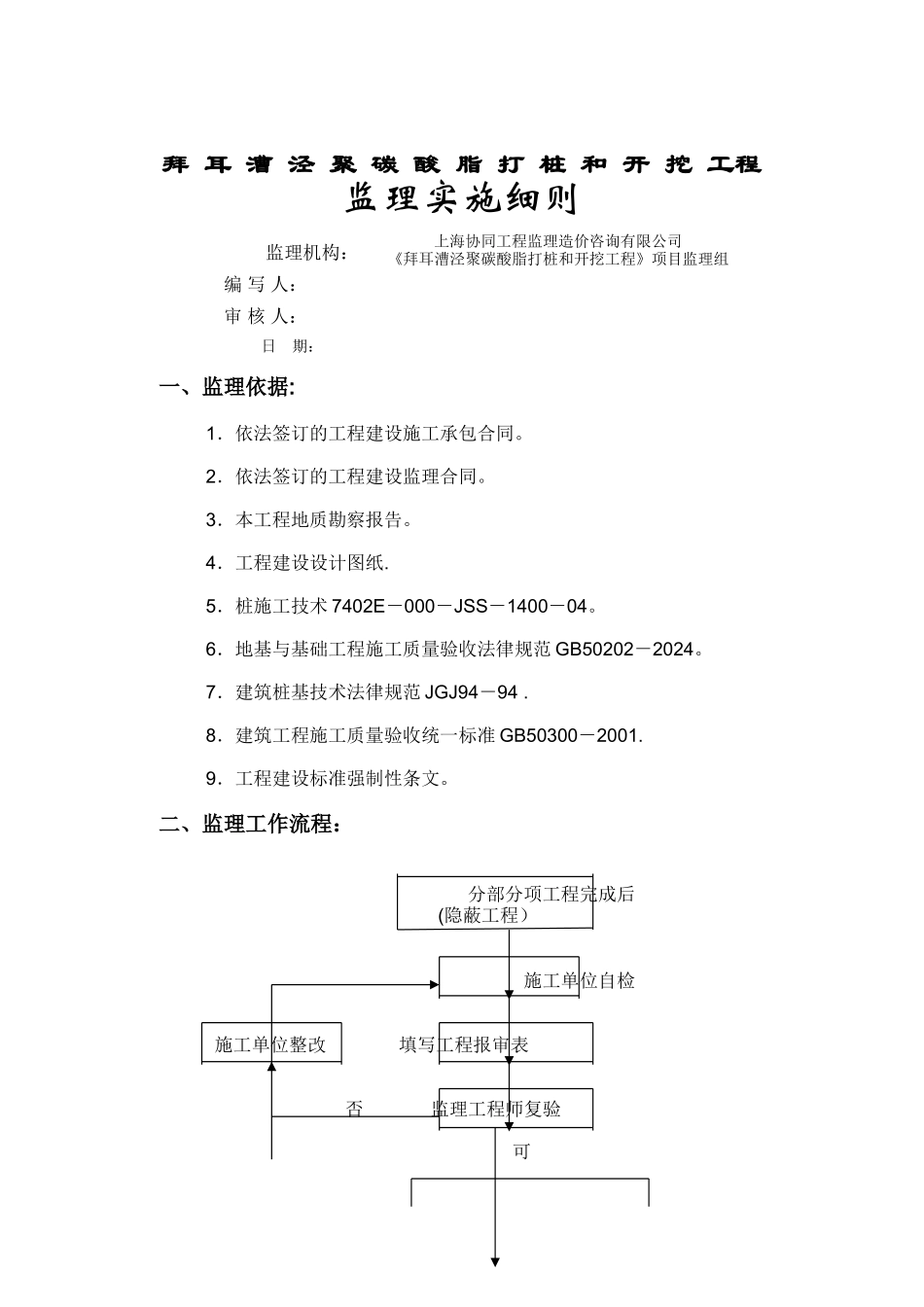

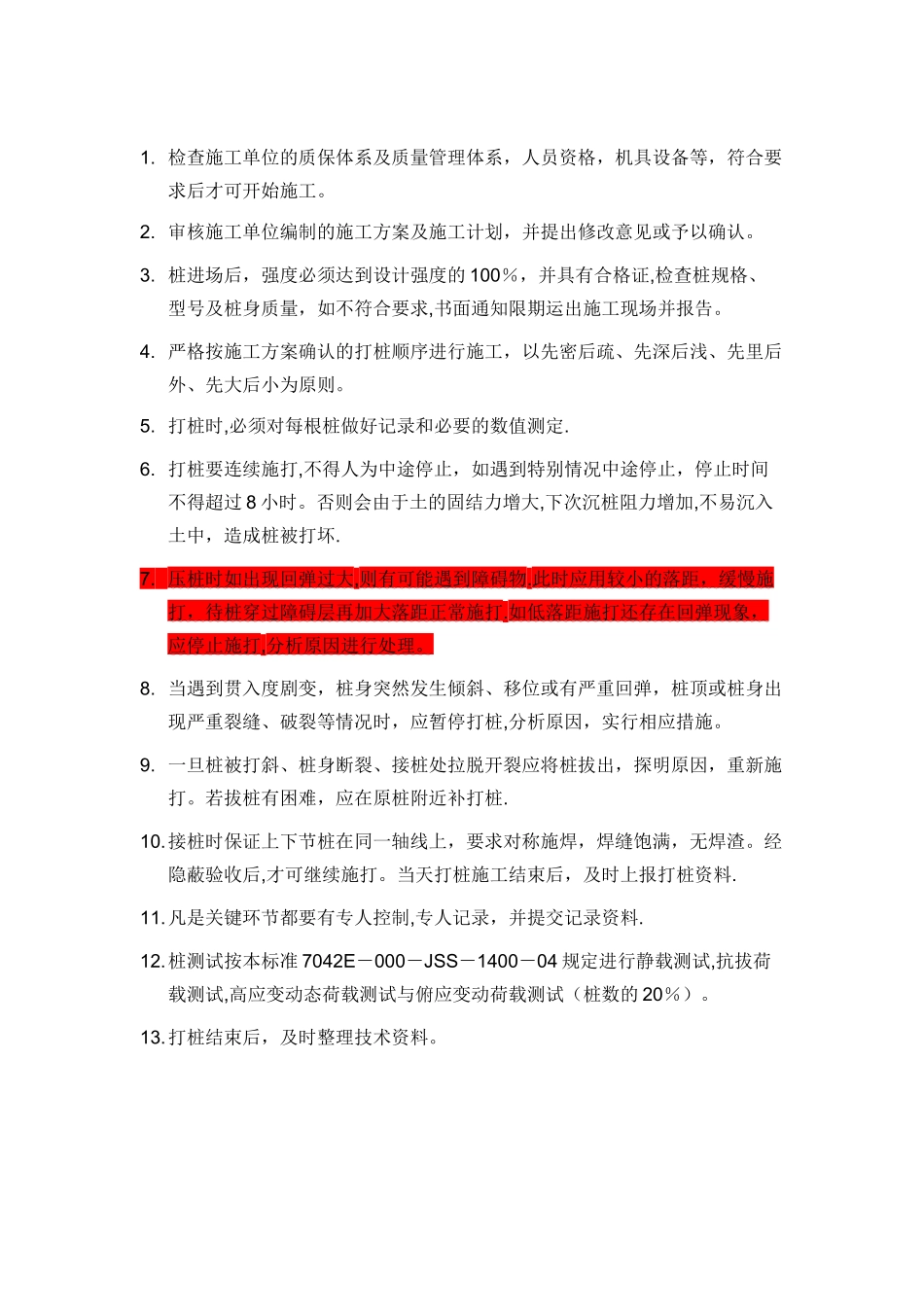

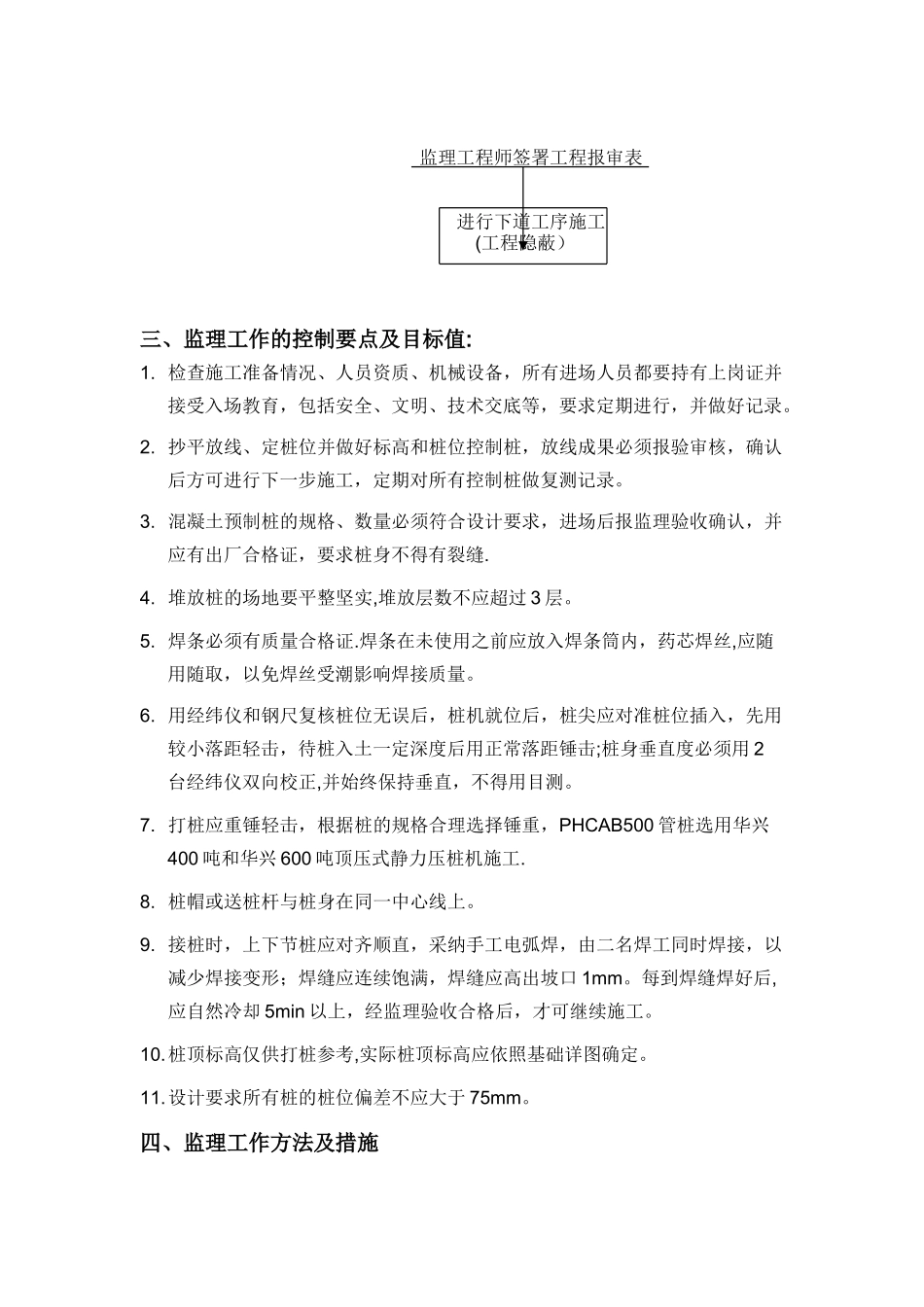

拜 耳 漕 泾 聚 碳 酸 脂 打 桩 和 开 挖 工程监理实施细则监理机构:编 写 人:审 核 人:日 期: 一、监理依据:1.依法签订的工程建设施工承包合同。2.依法签订的工程建设监理合同。3.本工程地质勘察报告。4.工程建设设计图纸.5.桩施工技术 7402E-000-JSS-1400-04。6.地基与基础工程施工质量验收法律规范 GB50202-2024。7.建筑桩基技术法律规范 JGJ94-94 .8.建筑工程施工质量验收统一标准 GB50300-2001.9.工程建设标准强制性条文。二、监理工作流程:分部分项工程完成后(隐蔽工程)施工单位自检施工单位整改 填写工程报审表否 监理工程师复验可上海协同工程监理造价咨询有限公司《拜耳漕泾聚碳酸脂打桩和开挖工程》项目监理组监理工程师签署工程报审表进行下道工序施工(工程隐蔽)三、监理工作的控制要点及目标值:1. 检查施工准备情况、人员资质、机械设备,所有进场人员都要持有上岗证并接受入场教育,包括安全、文明、技术交底等,要求定期进行,并做好记录。2. 抄平放线、定桩位并做好标高和桩位控制桩,放线成果必须报验审核,确认后方可进行下一步施工,定期对所有控制桩做复测记录。3. 混凝土预制桩的规格、数量必须符合设计要求,进场后报监理验收确认,并应有出厂合格证,要求桩身不得有裂缝.4. 堆放桩的场地要平整坚实,堆放层数不应超过 3 层。5. 焊条必须有质量合格证.焊条在未使用之前应放入焊条筒内,药芯焊丝,应随用随取,以免焊丝受潮影响焊接质量。6. 用经纬仪和钢尺复核桩位无误后,桩机就位后,桩尖应对准桩位插入,先用较小落距轻击,待桩入土一定深度后用正常落距锤击;桩身垂直度必须用 2台经纬仪双向校正,并始终保持垂直,不得用目测。7. 打桩应重锤轻击,根据桩的规格合理选择锤重,PHCAB500 管桩选用华兴400 吨和华兴 600 吨顶压式静力压桩机施工.8. 桩帽或送桩杆与桩身在同一中心线上。9. 接桩时,上下节桩应对齐顺直,采纳手工电弧焊,由二名焊工同时焊接,以减少焊接变形;焊缝应连续饱满,焊缝应高出坡口 1mm。每到焊缝焊好后,应自然冷却 5min 以上,经监理验收合格后,才可继续施工。10.桩顶标高仅供打桩参考,实际桩顶标高应依照基础详图确定。11.设计要求所有桩的桩位偏差不应大于 75mm。四、监理工作方法及措施1. 检查施工单位的质保体系及质量管理体系,人员资格,机具设备等,符合要求后才可开始施工。2. 审核施工单位编制的施工方案及施工计划...
