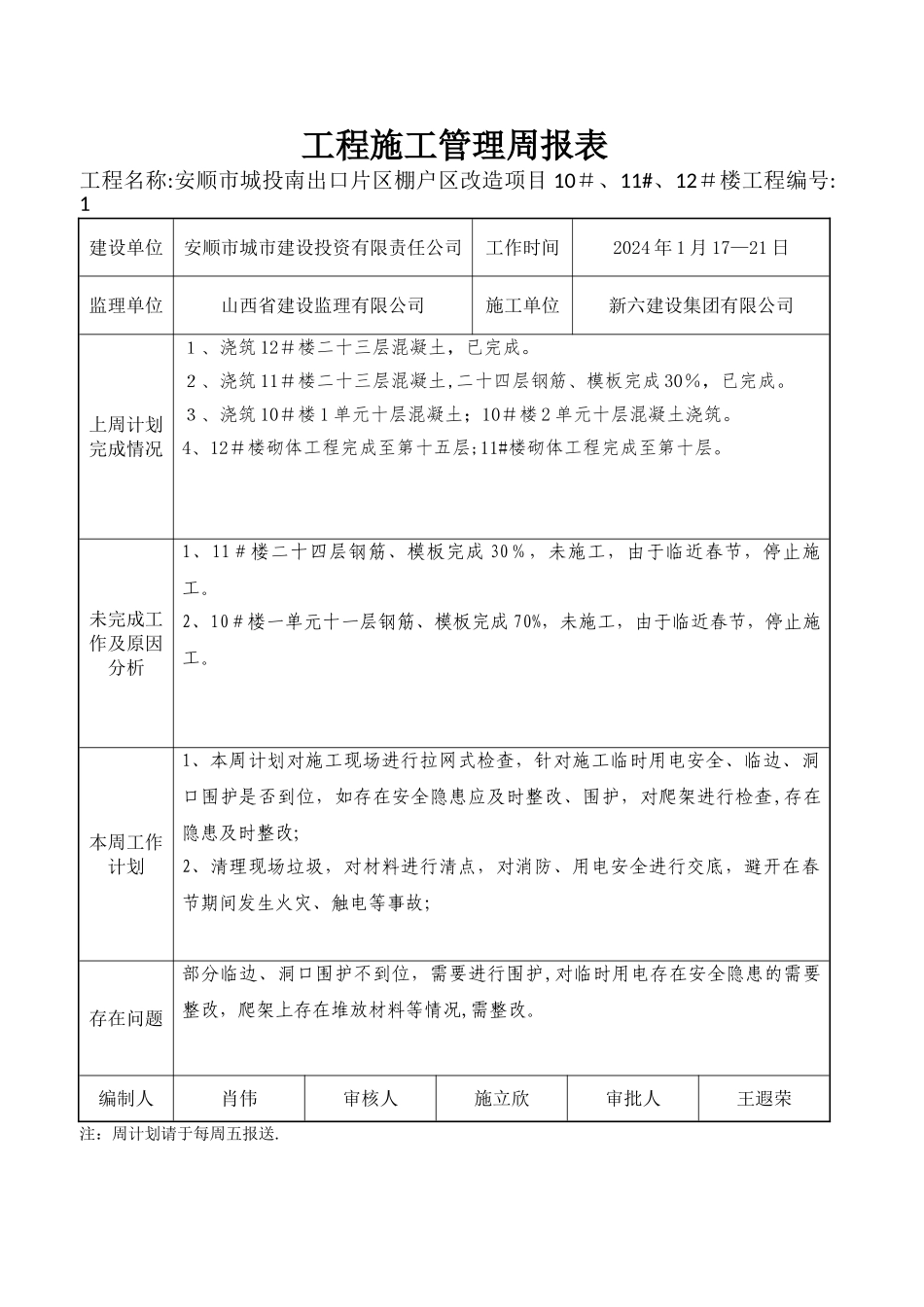

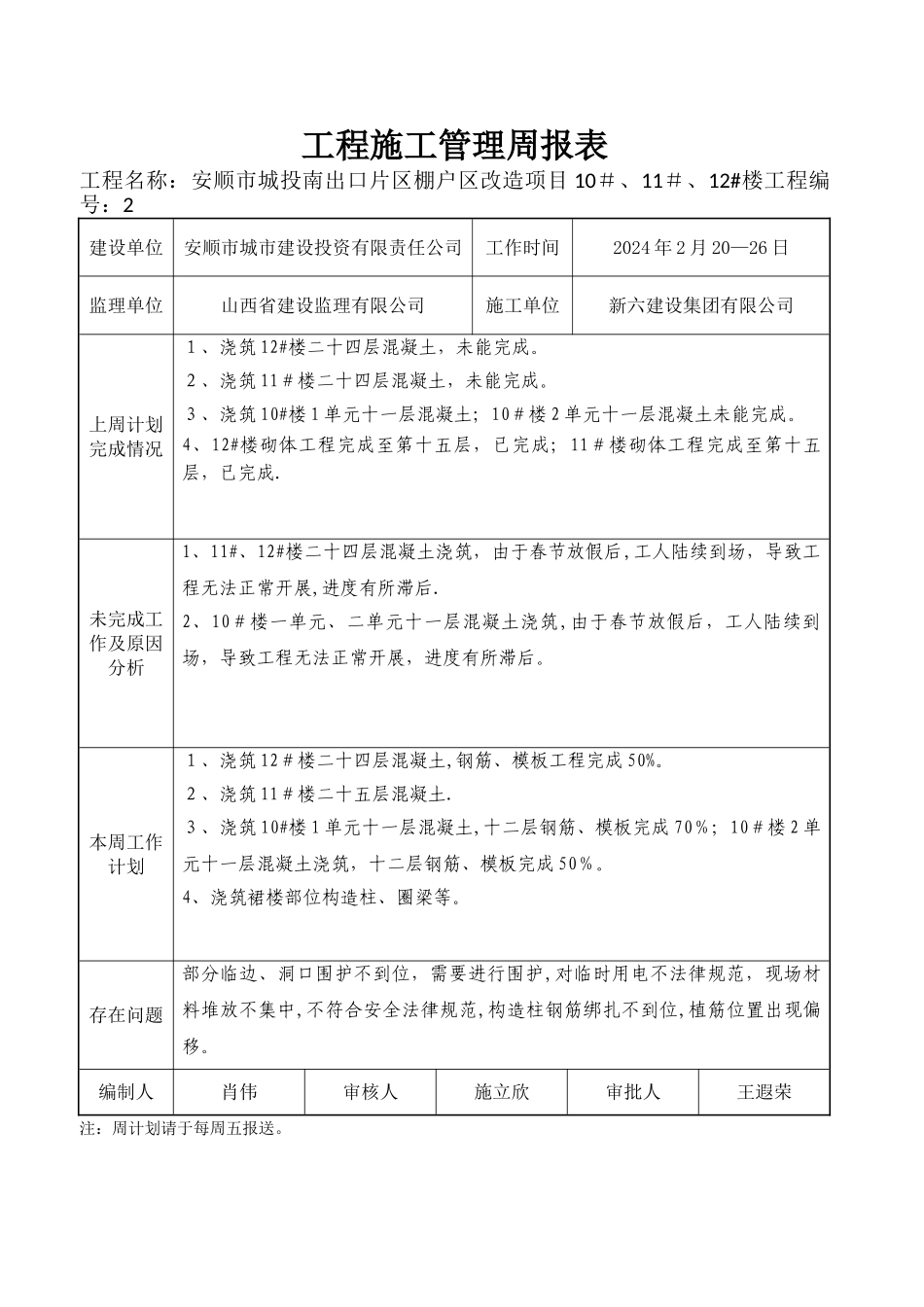

工程施工管理周报表工程名称:安顺市城投南出口片区棚户区改造项目 10#、11#、12#楼工程编号:1建设单位安顺市城市建设投资有限责任公司工作时间2024 年 1 月 17—21 日监理单位山西省建设监理有限公司施工单位新六建设集团有限公司上周计划完成情况1、浇筑 12#楼二十三层混凝土,已完成。2、浇筑 11#楼二十三层混凝土,二十四层钢筋、模板完成 30%,已完成。3、浇筑 10#楼 1 单元十层混凝土;10#楼 2 单元十层混凝土浇筑。4、12#楼砌体工程完成至第十五层;11#楼砌体工程完成至第十层。未完成工作及原因分析1、11#楼二十四层钢筋、模板完成 30%,未施工,由于临近春节,停止施工。2、10#楼一单元十一层钢筋、模板完成 70%,未施工,由于临近春节,停止施工。本周工作计划1、本周计划对施工现场进行拉网式检查,针对施工临时用电安全、临边、洞口围护是否到位,如存在安全隐患应及时整改、围护,对爬架进行检查,存在隐患及时整改;2、清理现场垃圾,对材料进行清点,对消防、用电安全进行交底,避开在春节期间发生火灾、触电等事故;存在问题部分临边、洞口围护不到位,需要进行围护,对临时用电存在安全隐患的需要整改,爬架上存在堆放材料等情况,需整改。编制人肖伟审核人施立欣审批人王遐荣注:周计划请于每周五报送.工程施工管理周报表工程名称:安顺市城投南出口片区棚户区改造项目 10#、11#、12#楼工程编号:2建设单位安顺市城市建设投资有限责任公司工作时间2024 年 2 月 20—26 日监理单位山西省建设监理有限公司施工单位新六建设集团有限公司上周计划完成情况1、浇筑 12#楼二十四层混凝土,未能完成。2、浇筑 11#楼二十四层混凝土,未能完成。3、浇筑 10#楼 1 单元十一层混凝土;10#楼 2 单元十一层混凝土未能完成。4、12#楼砌体工程完成至第十五层,已完成;11#楼砌体工程完成至第十五层,已完成.未完成工作及原因分析1、11#、12#楼二十四层混凝土浇筑,由于春节放假后,工人陆续到场,导致工程无法正常开展,进度有所滞后.2、10#楼一单元、二单元十一层混凝土浇筑,由于春节放假后,工人陆续到场,导致工程无法正常开展,进度有所滞后。本周工作计划1、浇筑 12#楼二十四层混凝土,钢筋、模板工程完成 50%。2、浇筑 11#楼二十五层混凝土.3、浇筑 10#楼 1 单元十一层混凝土,十二层钢筋、模板完成 70%;10#楼 2 单元十一层混凝土浇筑,十二层钢筋、模板完成 50%。4、浇筑裙楼...
