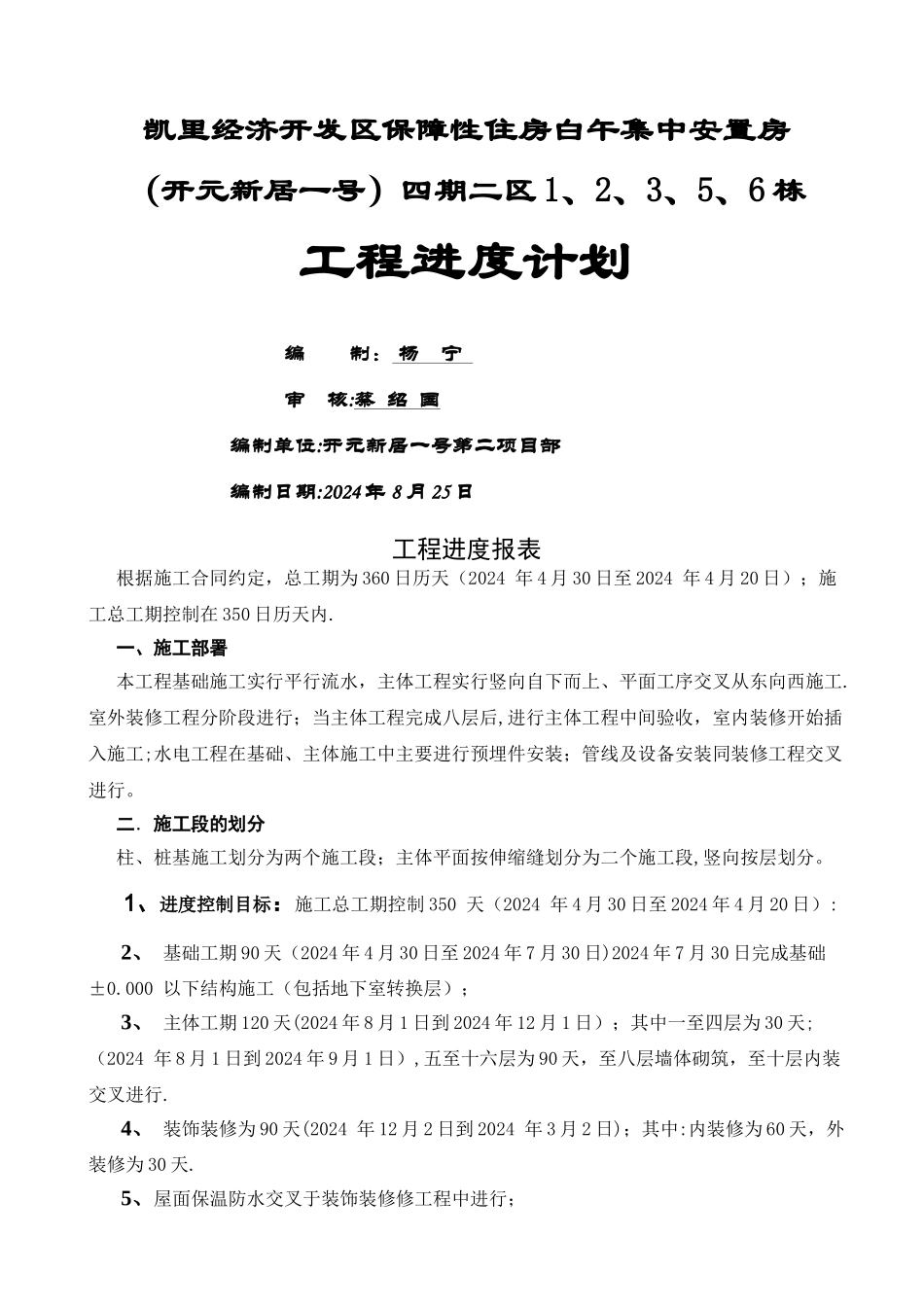

凯里经济开发区保障性住房白午集中安置房(开元新居一号)四期二区 1、2、3、5、6 栋工程进度计划编 制: 杨 宁 审 核:蔡 绍 国编制单位:开元新居一号第二项目部编制日期:2024 年 8 月 25 日工程进度报表根据施工合同约定,总工期为 360 日历天(2024 年 4 月 30 日至 2024 年 4 月 20 日);施工总工期控制在 350 日历天内
一、施工部署本工程基础施工实行平行流水,主体工程实行竖向自下而上、平面工序交叉从东向西施工
室外装修工程分阶段进行;当主体工程完成八层后,进行主体工程中间验收,室内装修开始插入施工;水电工程在基础、主体施工中主要进行预埋件安装;管线及设备安装同装修工程交叉进行
二.施工段的划分柱、桩基施工划分为两个施工段;主体平面按伸缩缝划分为二个施工段,竖向按层划分
1、进度控制目标:施工总工期控制 350 天(2024 年 4 月 30 日至 2024 年 4 月 20 日):2、 基础工期 90 天(2024 年 4 月 30 日至 2024 年 7 月 30 日)2024 年 7 月 30 日完成基础±0
000 以下结构施工(包括地下室转换层);3、 主体工期 120 天(2024 年 8 月 1 日到 2024 年 12 月 1 日);其中一至四层为 30 天;(2024 年 8 月 1 日到 2024 年 9 月 1 日),五至十六层为 90 天,至八层墙体砌筑,至十层内装交叉进行
4、 装饰装修为 90 天(2024 年 12 月 2 日到 2024 年 3 月 2 日);其中:内装修为 60 天,外装修为 30 天
5、屋面保温防水交叉于装饰装修修工程中进行;6、水电及消防设备安装 40 天(2024 年 2 月 20 日到 2024 年 4 月 1 日),7、室外工程 20 天(2024 年 3 月 15 日到
