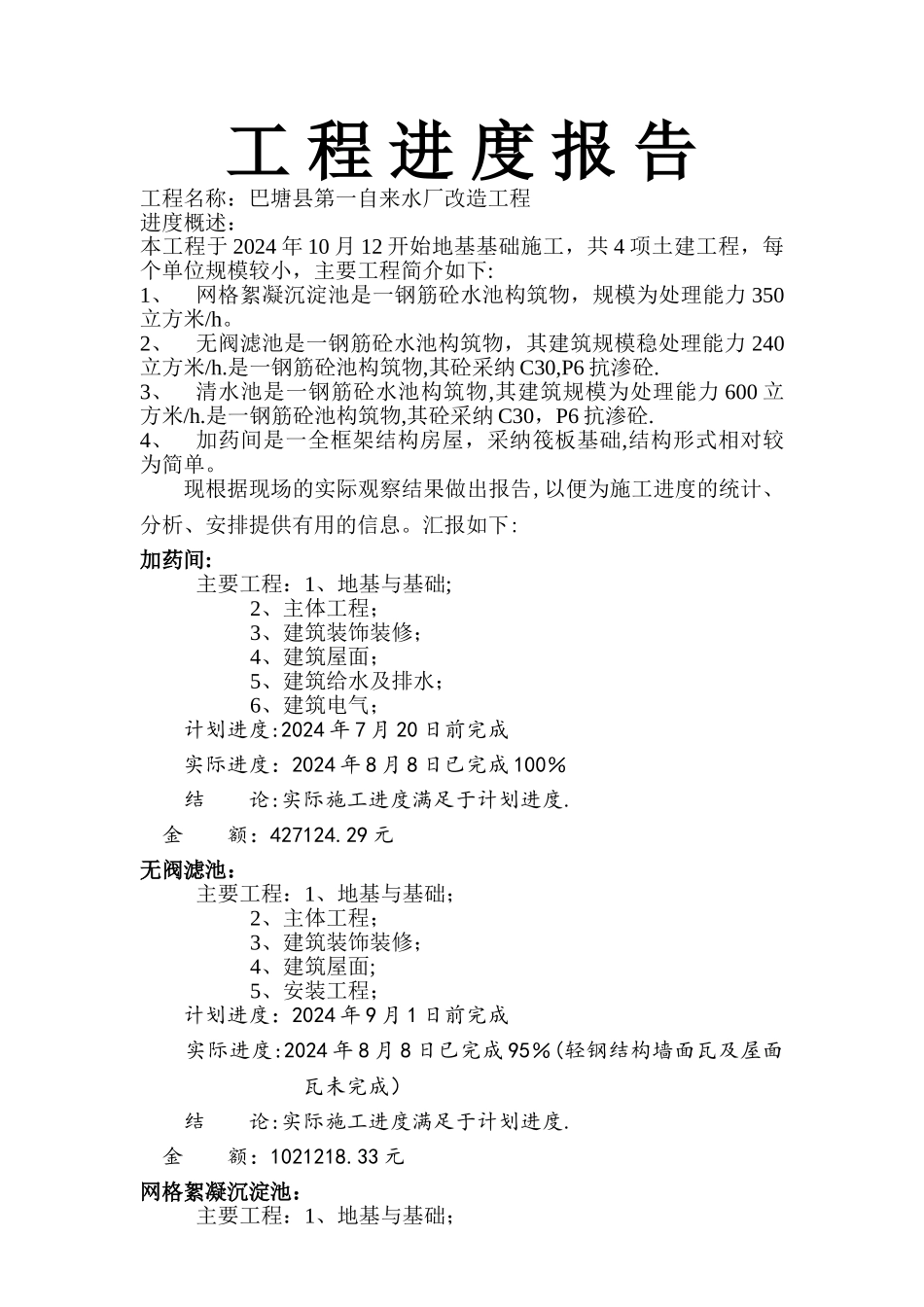

工 程 进 度 报 告工程名称:巴塘县第一自来水厂改造工程进度概述:本工程于 2024 年 10 月 12 开始地基基础施工,共 4 项土建工程,每个单位规模较小,主要工程简介如下:1、网格絮凝沉淀池是一钢筋砼水池构筑物,规模为处理能力 350立方米/h
2、无阀滤池是一钢筋砼水池构筑物,其建筑规模稳处理能力 240立方米/h
是一钢筋砼池构筑物,其砼采纳 C30,P6 抗渗砼
3、清水池是一钢筋砼水池构筑物,其建筑规模为处理能力 600 立方米/h
是一钢筋砼池构筑物,其砼采纳 C30,P6 抗渗砼
4、加药间是一全框架结构房屋,采纳筏板基础,结构形式相对较为简单
现根据现场的实际观察结果做出报告,以便为施工进度的统计、分析、安排提供有用的信息
汇报如下:加药间:主要工程:1、地基与基础; 2、主体工程; 3、建筑装饰装修; 4、建筑屋面; 5、建筑给水及排水; 6、建筑电气;计划进度:2024 年 7 月 20 日前完成 实际进度:2024 年 8 月 8 日已完成 100% 结 论:实际施工进度满足于计划进度
金 额:427124
29 元无阀滤池:主要工程:1、地基与基础; 2、主体工程; 3、建筑装饰装修; 4、建筑屋面; 5、安装工程;计划进度:2024 年 9 月 1 日前完成 实际进度:2024 年 8 月 8 日已完成 95%(轻钢结构墙面瓦及屋面瓦未完成) 结 论:实际施工进度满足于计划进度
金 额:1021218
33 元网格絮凝沉淀池:主要工程:1、地基与基础; 2、主体工程; 3、建筑装饰装修; 4、建筑屋面; 5、安装工程;计划进度:2024 年 9 月 1 日前完成 实际进度:2024 年 8 月 8 日已完成 95%(轻钢结构墙面瓦及屋面瓦未完成) 结 论:实际施工进度满足于计划进度
金 额:1025278

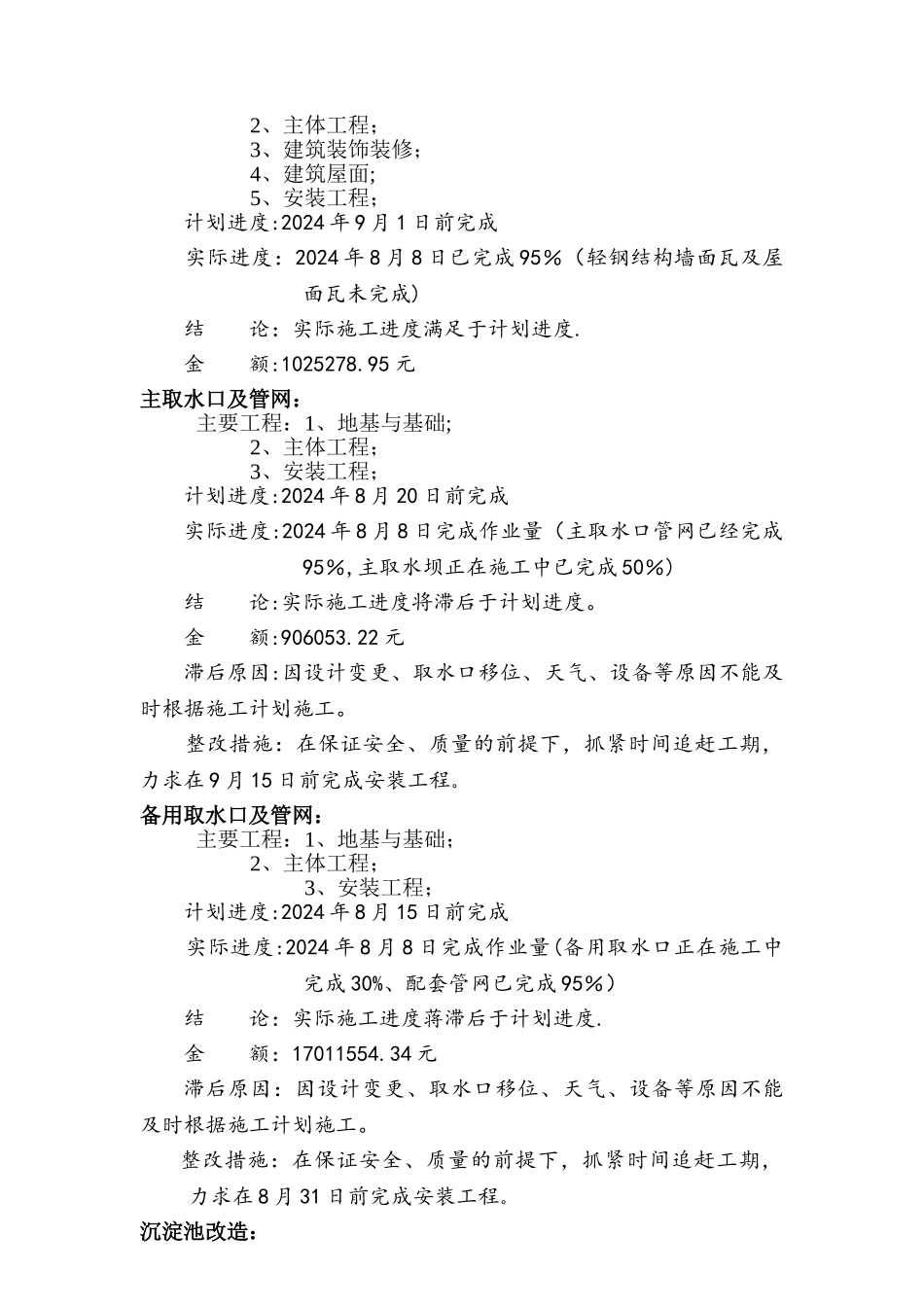

95 元主取水口及管网:主要工程
