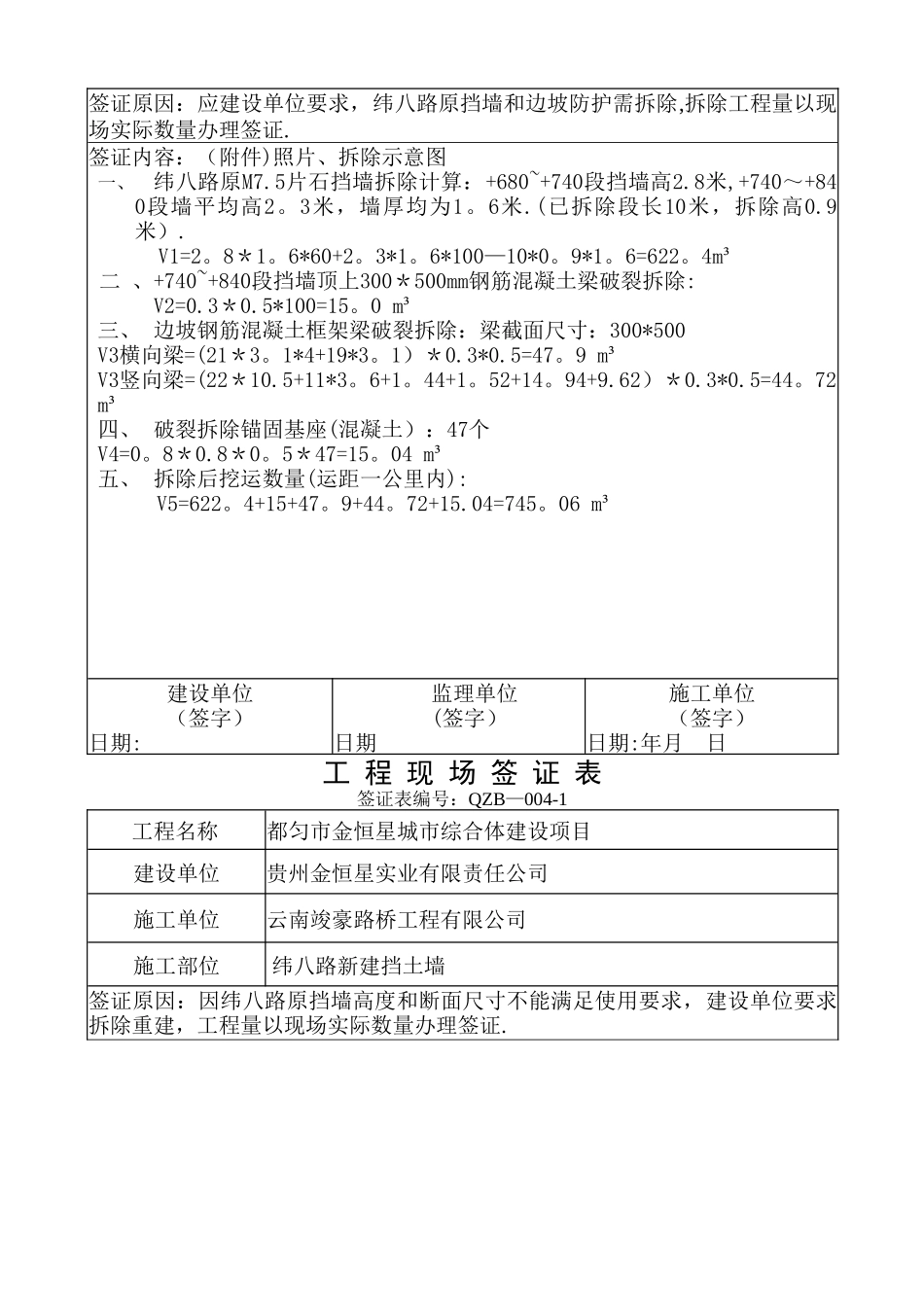

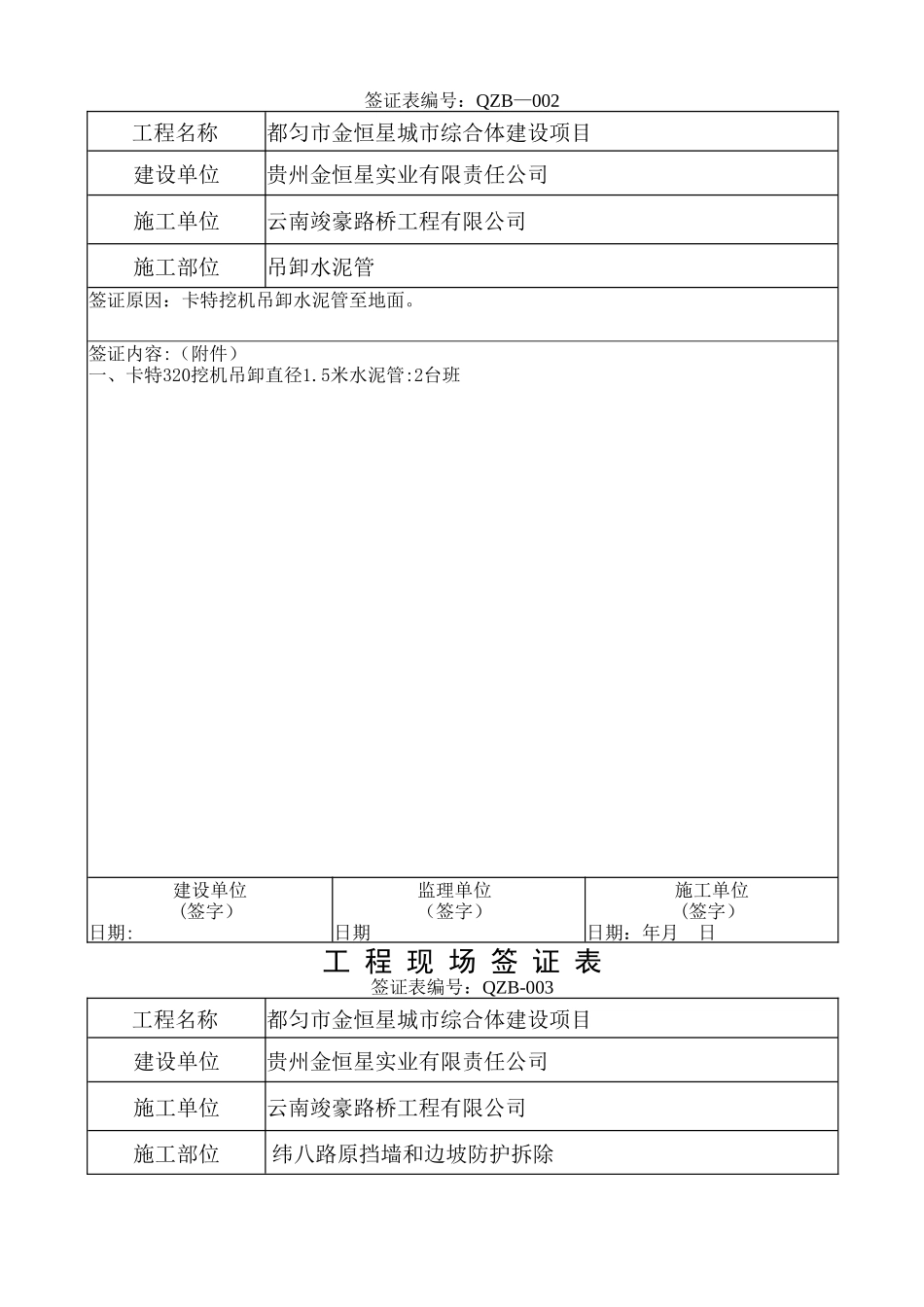

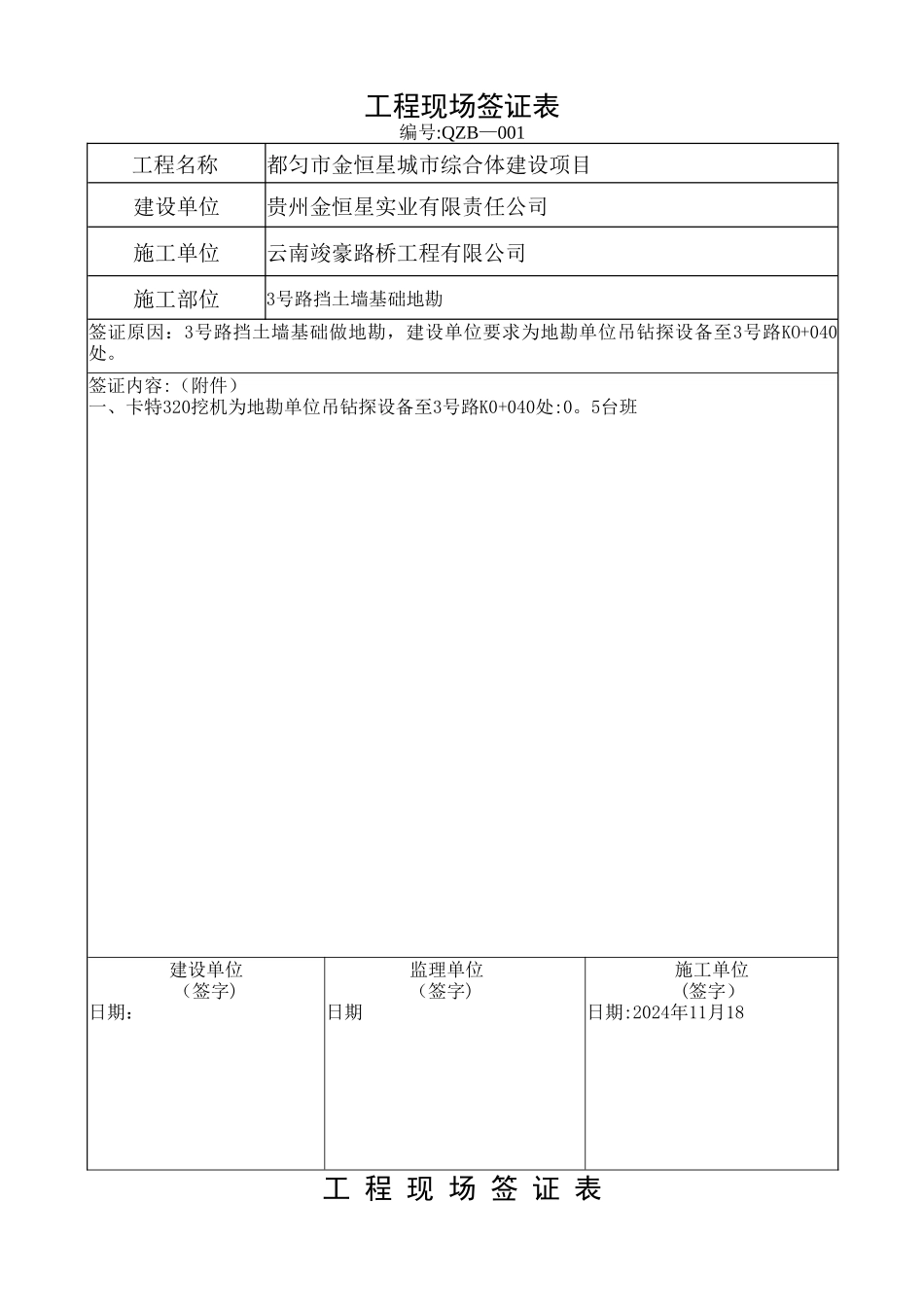

工程现场签证表编号:QZB—001工 程 现 场 签 证 表工程名称都匀市金恒星城市综合体建设项目建设单位贵州金恒星实业有限责任公司施工单位云南竣豪路桥工程有限公司施工部位3号路挡土墙基础地勘签证原因:3号路挡土墙基础做地勘,建设单位要求为地勘单位吊钻探设备至3号路KO+040处。签证内容:(附件)一、卡特320挖机为地勘单位吊钻探设备至3号路K0+040处:0。5台班建设单位(签字)日期:监理单位(签字)日期施工单位(签字)日期:2024年11月18签证表编号:QZB—002工 程 现 场 签 证 表签证表编号:QZB-003工程名称都匀市金恒星城市综合体建设项目建设单位贵州金恒星实业有限责任公司施工单位云南竣豪路桥工程有限公司施工部位吊卸水泥管签证原因:卡特挖机吊卸水泥管至地面。签证内容:(附件)一、卡特320挖机吊卸直径1.5米水泥管:2台班建设单位(签字) 日期:监理单位(签字)日期施工单位(签字)日期:年月 日工程名称都匀市金恒星城市综合体建设项目建设单位贵州金恒星实业有限责任公司施工单位云南竣豪路桥工程有限公司施工部位 纬八路原挡墙和边坡防护拆除 工 程 现 场 签 证 表签证表编号:QZB—004-1签证原因:应建设单位要求,纬八路原挡墙和边坡防护需拆除,拆除工程量以现场实际数量办理签证.签证内容:(附件)照片、拆除示意图一、纬八路原M7.5片石挡墙拆除计算:+680~+740段挡墙高2.8米,+740~+840段墙平均高2。3米,墙厚均为1。6米.(已拆除段长10米,拆除高0.9米).V1=2。8*1。6*60+2。3*1。6*100—10*0。9*1。6=622。4m³ 二 、+740~+840段挡墙顶上300*500mm钢筋混凝土梁破裂拆除:V2=0.3*0.5*100=15。0 m³三、 边坡钢筋混凝土框架梁破裂拆除:梁截面尺寸:300*500V3横向梁=(21*3。1*4+19*3。1)*0.3*0.5=47。9 m³V3竖向梁=(22*10.5+11*3。6+1。44+1。52+14。94+9.62)*0.3*0.5=44。72m³四、 破裂拆除锚固基座(混凝土):47个V4=0。8*0.8*0。5*47=15。04 m³五、 拆除后挖运数量(运距一公里内):V5=622。4+15+47。9+44。72+15.04=745。06 m³建设单位(签字) 日期:监理单位(签字)日期施工单位(签字)日期:年月 日 工程名称都匀市金恒星城市综合体建设项目建设单位贵州金恒星实业有限责任公司施工单位云南竣豪路桥工程有限公司施工部位 纬八路新建挡土墙签证原因:因纬八路原挡墙高度和断面尺寸不能满足使用要求,建设单位要求拆除重建,工程量以现场实际数量办理签证.工 程 现 场 ...
