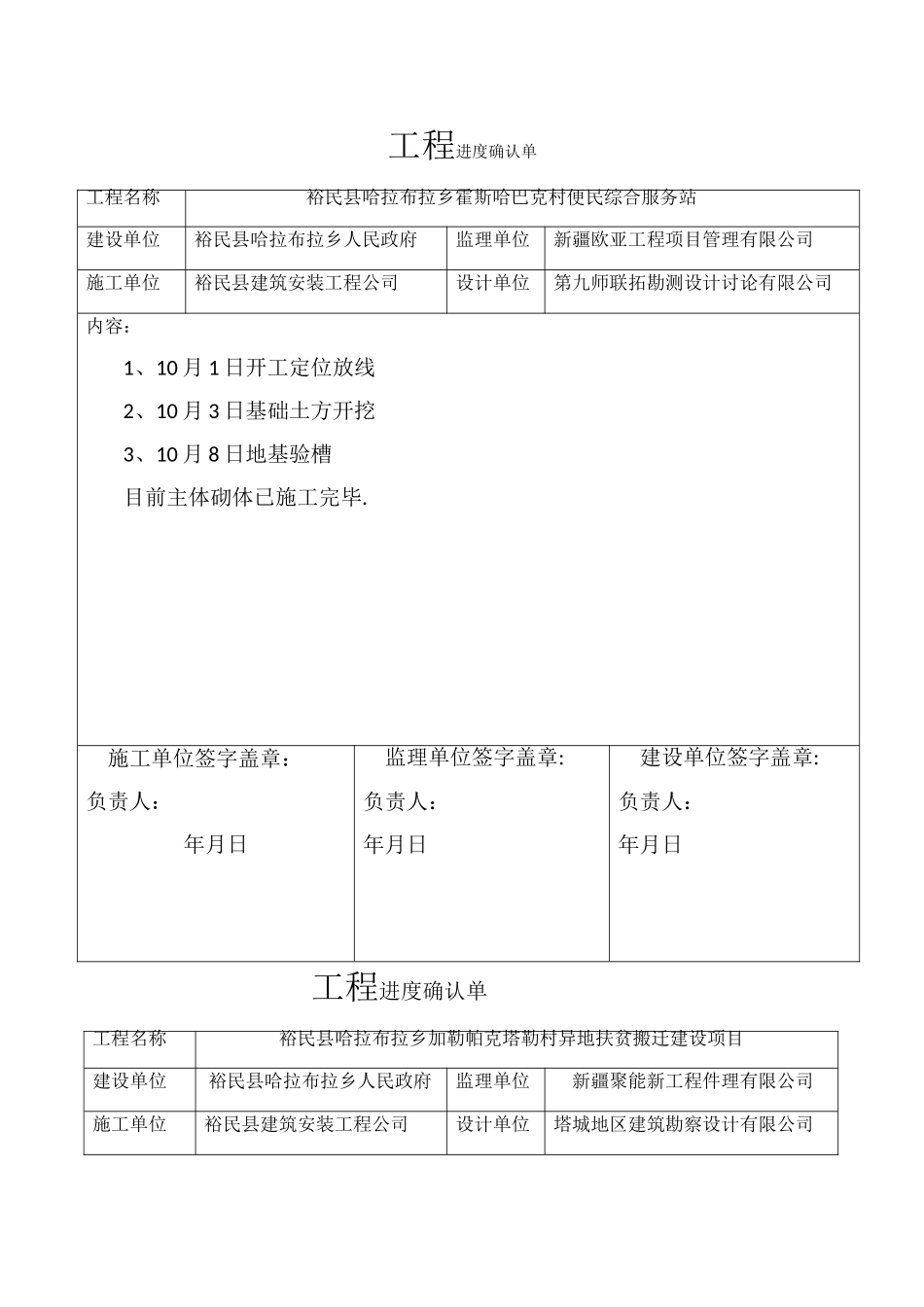

工程进度确认单工程名称裕民县哈拉布拉乡霍斯哈巴克村便民综合服务站建设单位裕民县哈拉布拉乡人民政府监理单位新疆欧亚工程项目管理有限公司施工单位裕民县建筑安装工程公司设计单位第九师联拓勘测设计讨论有限公司内容:1、10 月 1 日开工定位放线2、10 月 3 日基础土方开挖3、10 月 8 日地基验槽目前主体砌体已施工完毕.施工单位签字盖章:负责人:年月日监理单位签字盖章:负责人:年月日建设单位签字盖章:负责人:年月日工程进度确认单工程名称裕民县哈拉布拉乡加勒帕克塔勒村异地扶贫搬迁建设项目建设单位 裕民县哈拉布拉乡人民政府监理单位新疆聚能新工程件理有限公司施工单位裕民县建筑安装工程公司设计单位塔城地区建筑勘察设计有限公司工作内容: 1、本工程于 2024 年 6 月 3 日正式开工土方开挖2、2024 年 7 月 7 日完成地基验槽;3、2024 年 7 月 24 日完成基础认证; 4、2024 年 9 月 6 日完成主体认证;目前主体工程已施工完毕,室内装饰装修完成 80%。施工单位签字盖章:负责人:年月日监理单位签字盖章:负责人:年月日建设单位签字盖章:负责人:年月日
