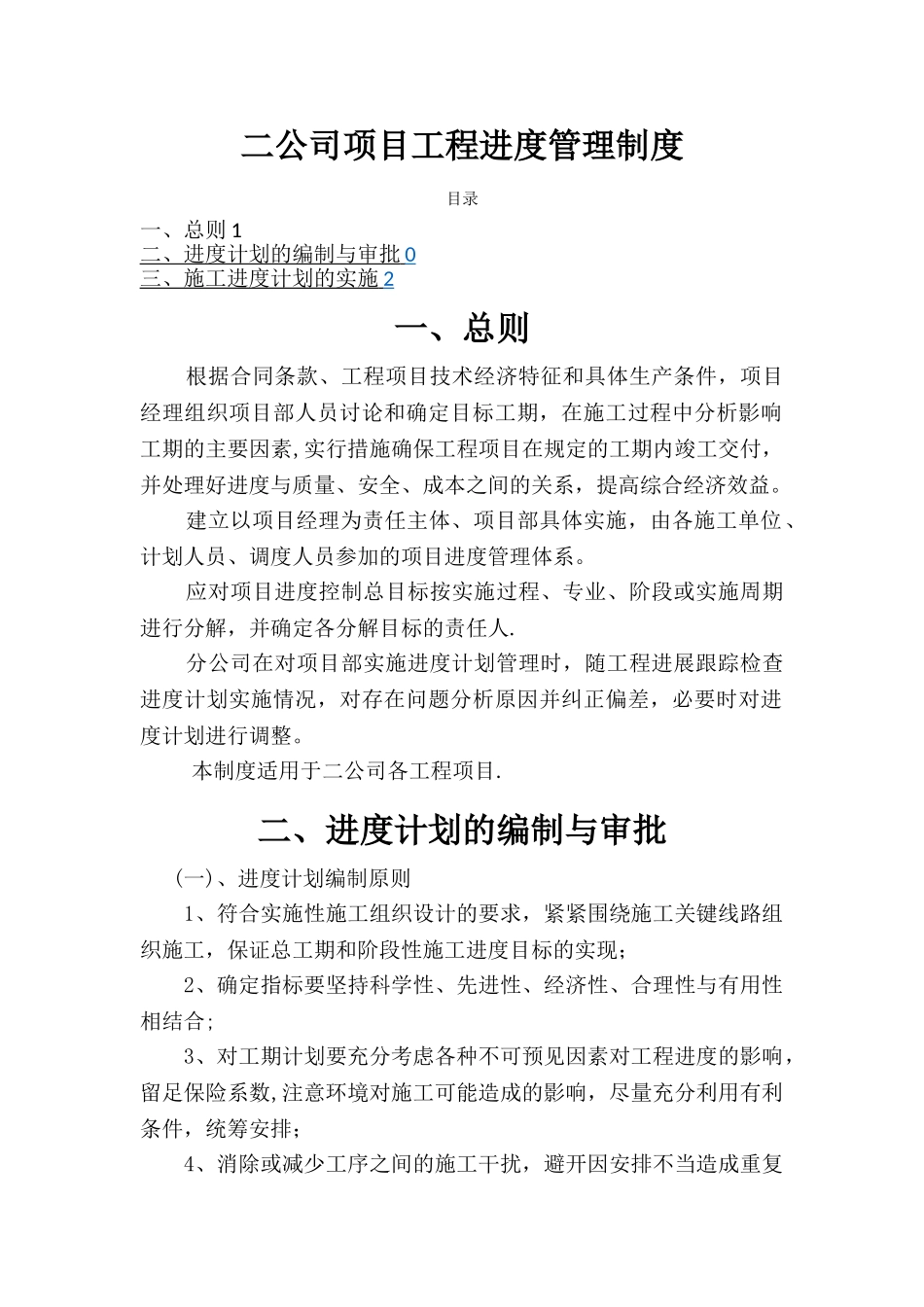

二公司项目工程进度管理制度目录一、总则 1二、进度计划的编制与审批 0 三、施工进度计划的实施 2 一、总则 根据合同条款、工程项目技术经济特征和具体生产条件,项目经理组织项目部人员讨论和确定目标工期,在施工过程中分析影响工期的主要因素,实行措施确保工程项目在规定的工期内竣工交付,并处理好进度与质量、安全、成本之间的关系,提高综合经济效益
建立以项目经理为责任主体、项目部具体实施,由各施工单位、计划人员、调度人员参加的项目进度管理体系
应对项目进度控制总目标按实施过程、专业、阶段或实施周期进行分解,并确定各分解目标的责任人
分公司在对项目部实施进度计划管理时,随工程进展跟踪检查进度计划实施情况,对存在问题分析原因并纠正偏差,必要时对进度计划进行调整
本制度适用于二公司各工程项目
二、进度计划的编制与审批 (一)、进度计划编制原则 1、符合实施性施工组织设计的要求,紧紧围绕施工关键线路组织施工,保证总工期和阶段性施工进度目标的实现; 2、确定指标要坚持科学性、先进性、经济性、合理性与有用性相结合; 3、对工期计划要充分考虑各种不可预见因素对工程进度的影响,留足保险系数,注意环境对施工可能造成的影响,尽量充分利用有利条件,统筹安排; 4、消除或减少工序之间的施工干扰,避开因安排不当造成重复作业; 5、减少施工队伍的搬迁及大型设备的调动; 6、卡死控制工程、重点工程的施工工期

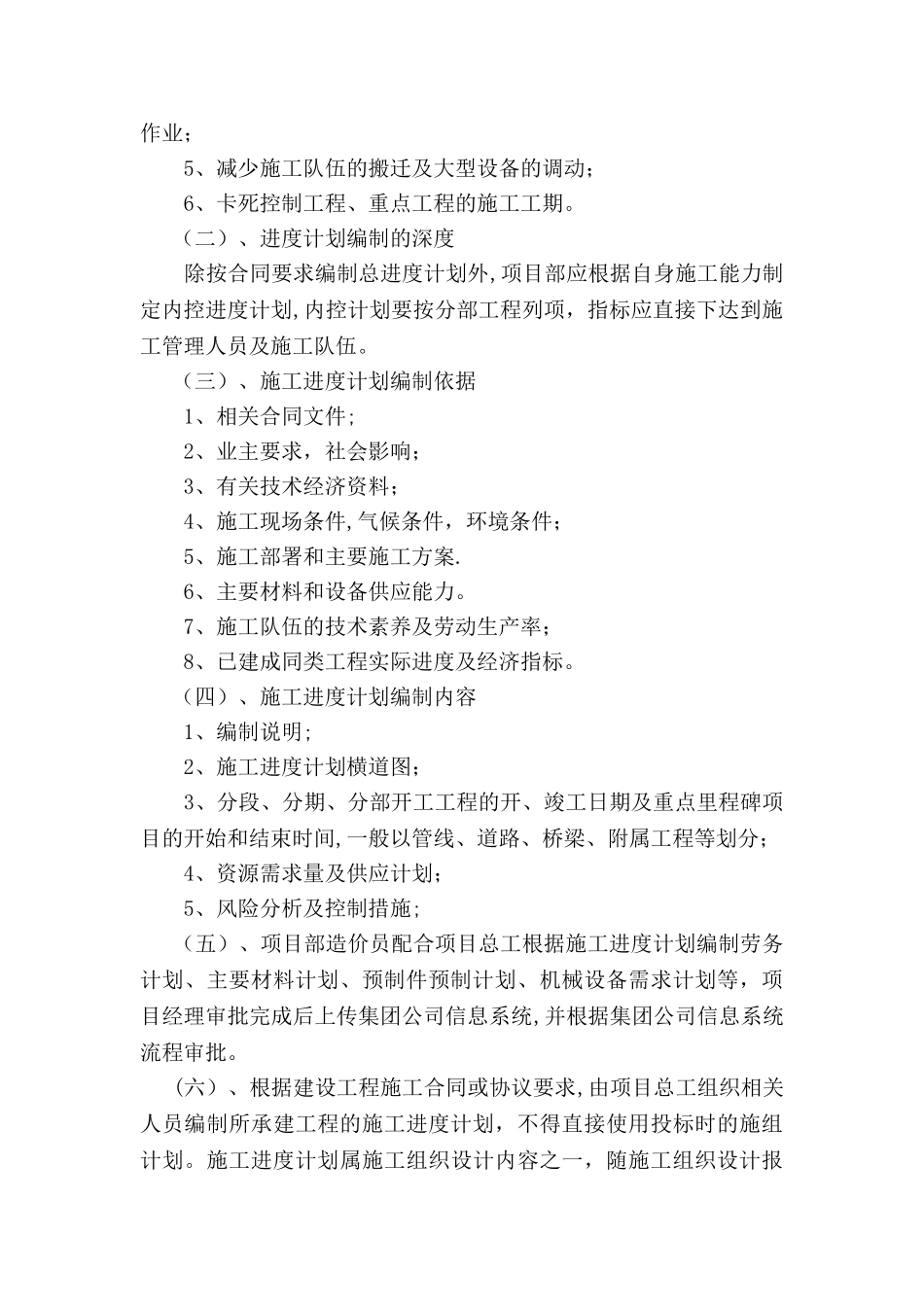

(二)、进度计划编制的深度 除按合同要求编制总进度计划外,项目部应根据自身施工能力制定内控进度计划,内控计划要按分部工程列项,指标应直接下达到施工管理人员及施工队伍
(三)、施工进度计划编制依据 1、相关合同文件; 2、业主要求,社会影响; 3、有关技术经济资料; 4、施工现场条件,气候条件,环境条件; 5、施工部署和主要施工方案
6、主要材料和设备供应能力
7、施工队伍的技术素养及劳动生产
