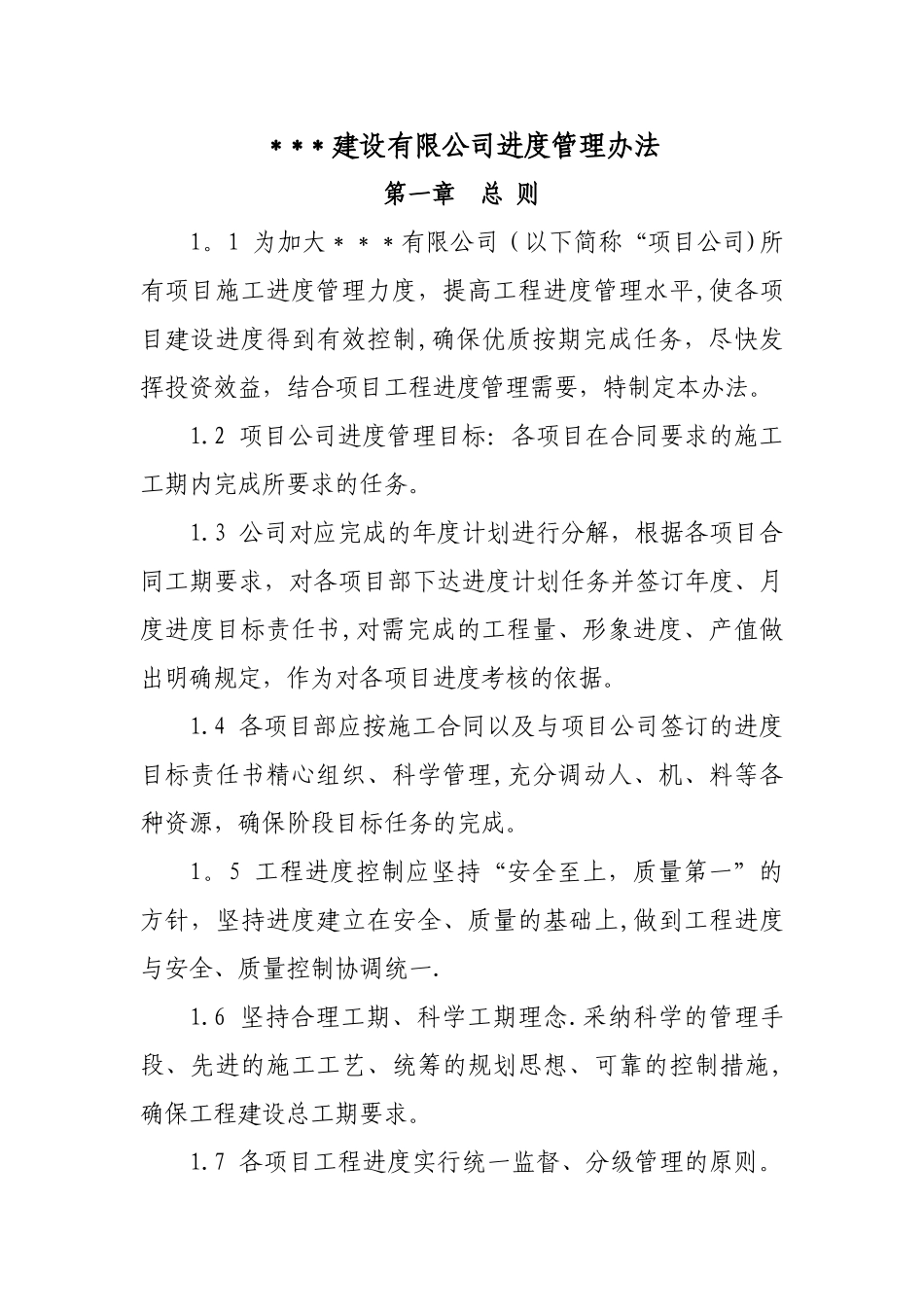

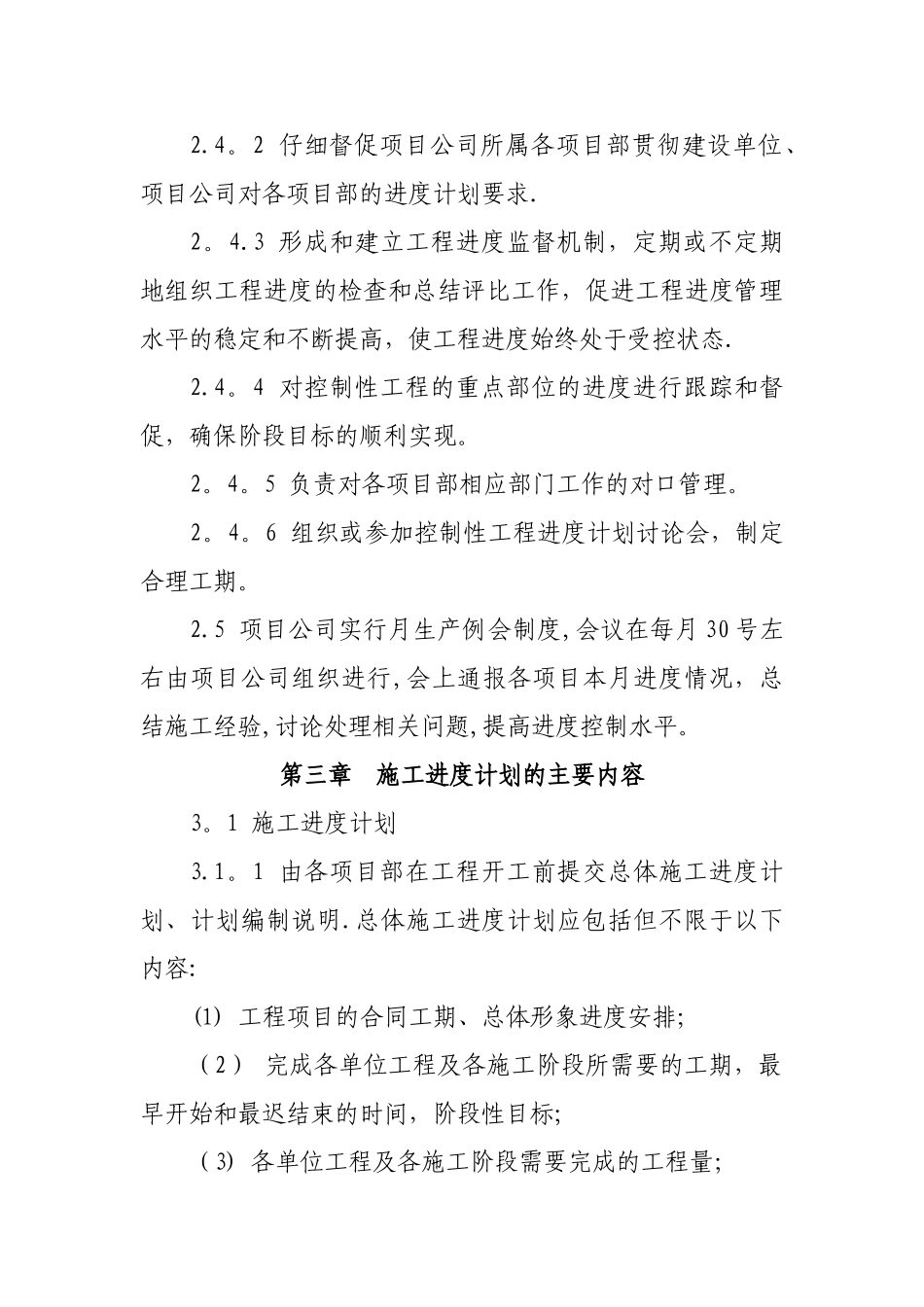

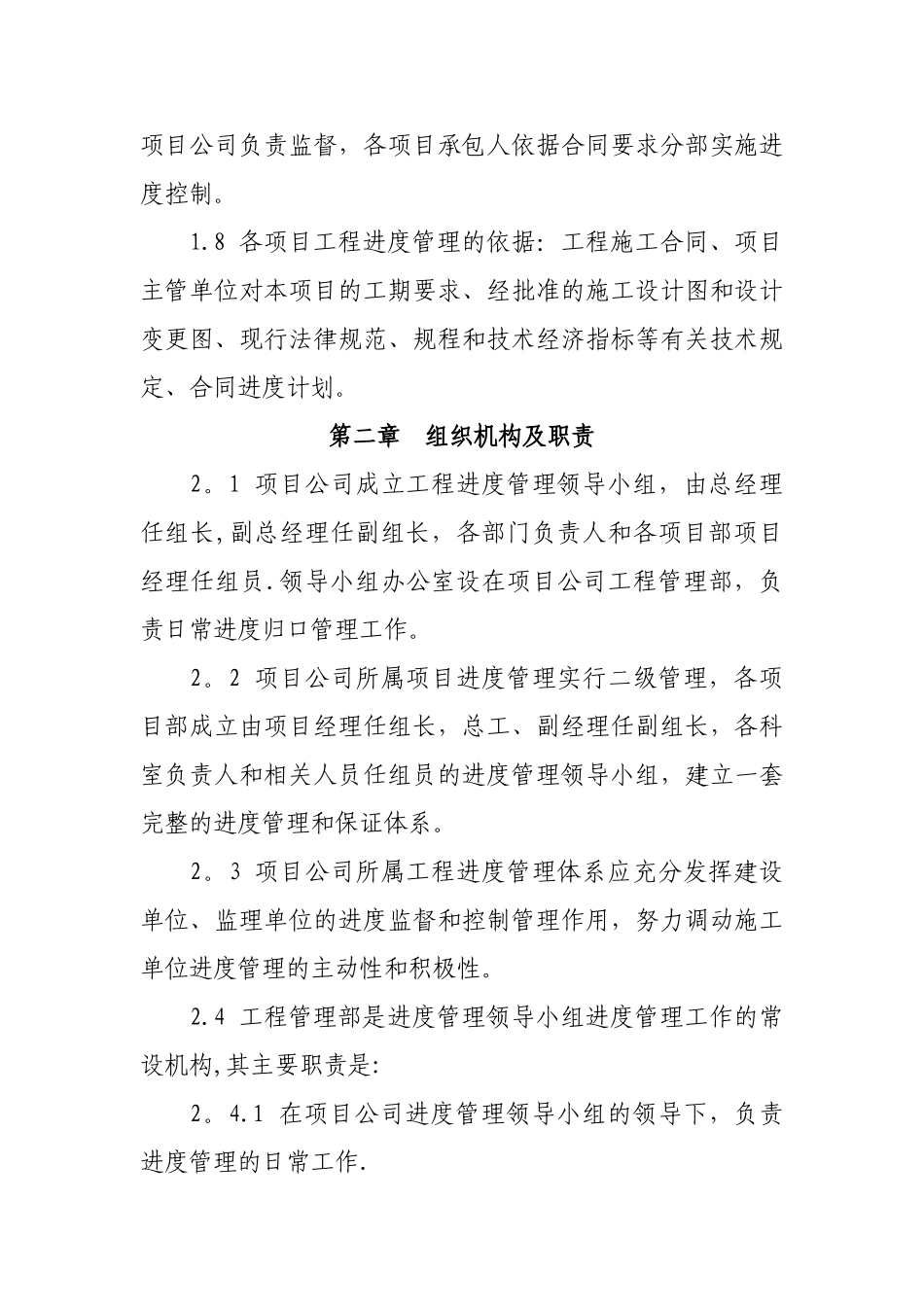

***建设有限公司进度管理办法第一章 总 则1。1 为加大***有限公司(以下简称“项目公司)所有项目施工进度管理力度,提高工程进度管理水平,使各项目建设进度得到有效控制,确保优质按期完成任务,尽快发挥投资效益,结合项目工程进度管理需要,特制定本办法。1.2 项目公司进度管理目标:各项目在合同要求的施工工期内完成所要求的任务。1.3 公司对应完成的年度计划进行分解,根据各项目合同工期要求,对各项目部下达进度计划任务并签订年度、月度进度目标责任书,对需完成的工程量、形象进度、产值做出明确规定,作为对各项目进度考核的依据。1.4 各项目部应按施工合同以及与项目公司签订的进度目标责任书精心组织、科学管理,充分调动人、机、料等各种资源,确保阶段目标任务的完成。1。5 工程进度控制应坚持“安全至上,质量第一”的方针,坚持进度建立在安全、质量的基础上,做到工程进度与安全、质量控制协调统一.1.6 坚持合理工期、科学工期理念.采纳科学的管理手段、先进的施工工艺、统筹的规划思想、可靠的控制措施,确保工程建设总工期要求。1.7 各项目工程进度实行统一监督、分级管理的原则。项目公司负责监督,各项目承包人依据合同要求分部实施进度控制。1.8 各项目工程进度管理的依据:工程施工合同、项目主管单位对本项目的工期要求、经批准的施工设计图和设计变更图、现行法律规范、规程和技术经济指标等有关技术规定、合同进度计划。第二章 组织机构及职责2。1 项目公司成立工程进度管理领导小组,由总经理任组长,副总经理任副组长,各部门负责人和各项目部项目经理任组员.领导小组办公室设在项目公司工程管理部,负责日常进度归口管理工作。2。2 项目公司所属项目进度管理实行二级管理,各项目部成立由项目经理任组长,总工、副经理任副组长,各科室负责人和相关人员任组员的进度管理领导小组,建立一套完整的进度管理和保证体系。2。3 项目公司所属工程进度管理体系应充分发挥建设单位、监理单位的进度监督和控制管理作用,努力调动施工单位进度管理的主动性和积极性。 2.4 工程管理部是进度管理领导小组进度管理工作的常设机构,其主要职责是:2。4.1 在项目公司进度管理领导小组的领导下,负责进度管理的日常工作.2.4。2 仔细督促项目公司所属各项目部贯彻建设单位、项目公司对各项目部的进度计划要求.2。4.3 形成和建立工程进度监督机制,定期或不定期地组织工程进度的检查和总结评比工作,促进工程进度管理水...
