工程进度计划与措施方案工期目标:我司承诺确保在 300 个日历天内完成投标内所列工程项目

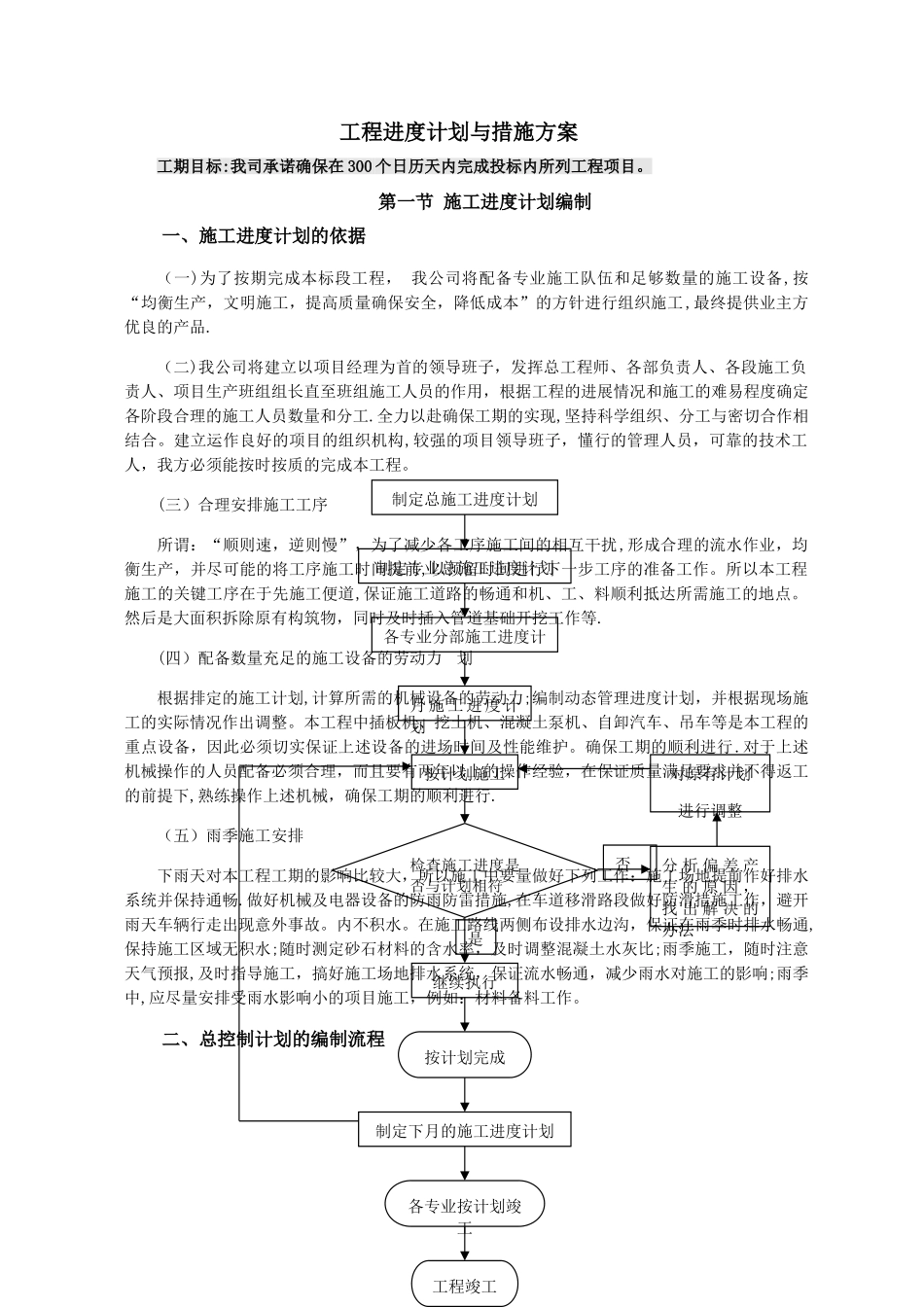

第一节 施工进度计划编制一、施工进度计划的依据(一)为了按期完成本标段工程, 我公司将配备专业施工队伍和足够数量的施工设备,按“均衡生产,文明施工,提高质量确保安全,降低成本”的方针进行组织施工,最终提供业主方优良的产品
(二)我公司将建立以项目经理为首的领导班子,发挥总工程师、各部负责人、各段施工负责人、项目生产班组组长直至班组施工人员的作用,根据工程的进展情况和施工的难易程度确定各阶段合理的施工人员数量和分工
全力以赴确保工期的实现,坚持科学组织、分工与密切合作相结合
建立运作良好的项目的组织机构,较强的项目领导班子,懂行的管理人员,可靠的技术工人,我方必须能按时按质的完成本工程
(三)合理安排施工工序所谓:“顺则速,逆则慢”,为了减少各工序施工间的相互干扰,形成合理的流水作业,均衡生产,并尽可能的将工序施工时间提前,以预留时间进行下一步工序的准备工作
所以本工程施工的关键工序在于先施工便道,保证施工道路的畅通和机、工、料顺利抵达所需施工的地点
然后是大面积拆除原有构筑物,同时及时插入管道基础开挖工作等
(四)配备数量充足的施工设备的劳动力根据排定的施工计划,计算所需的机械设备的劳动力;编制动态管理进度计划,并根据现场施工的实际情况作出调整
本工程中插板机、挖土机、混凝土泵机、自卸汽车、吊车等是本工程的重点设备,因此必须切实保证上述设备的进场时间及性能维护
确保工期的顺利进行
对于上述机械操作的人员配备必须合理,而且要有两年以上的操作经验,在保证质量满足要求并不得返工的前提下,熟练操作上述机械,确保工期的顺利进行
(五)雨季施工安排下雨天对本工程工期的影响比较大,所以施工中要量做好下列工作:施工场地提前作好排水系统并保持通畅

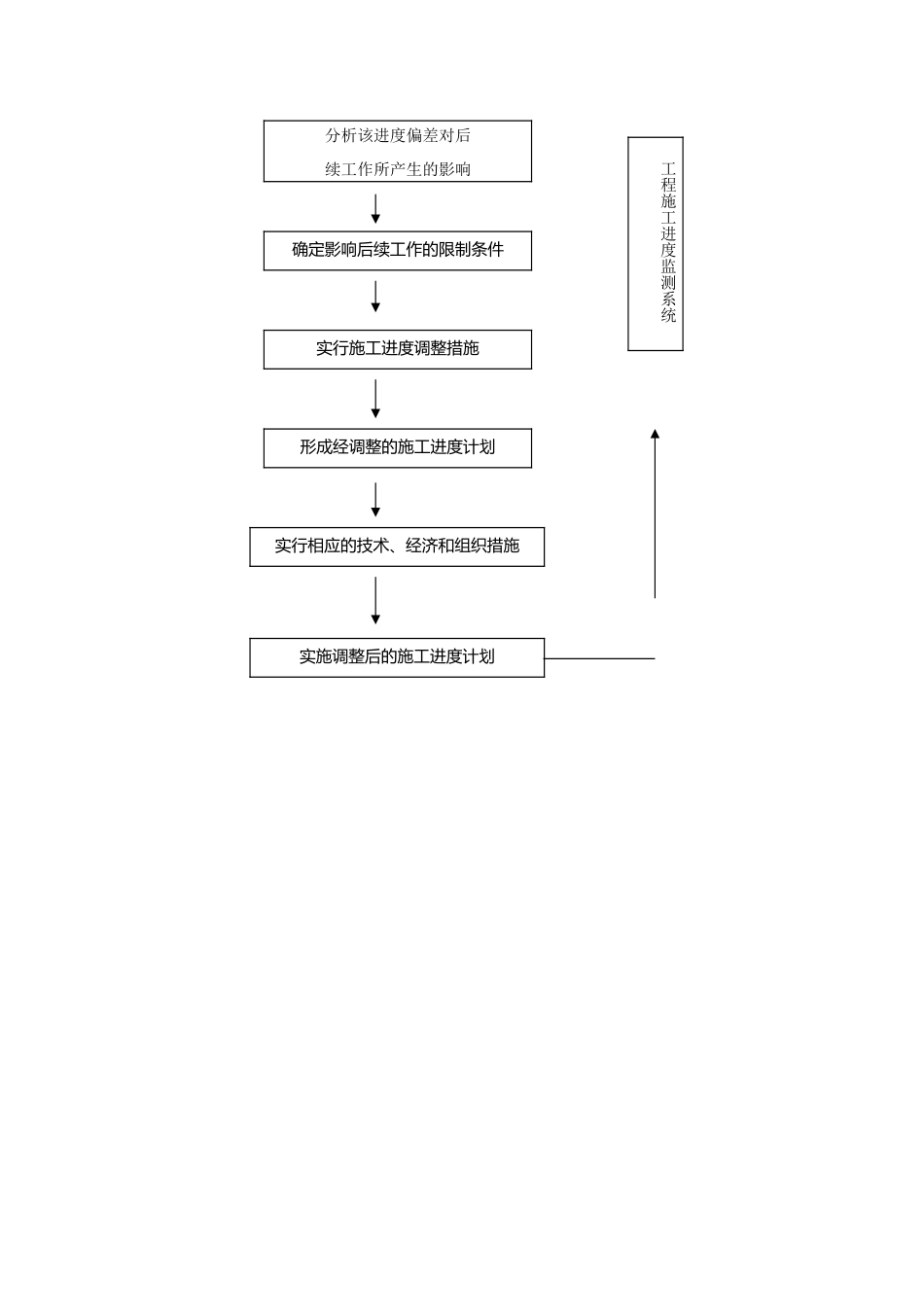

做好机械及电器设备的防雨防雷措施,在车道移滑路段做好防滑
