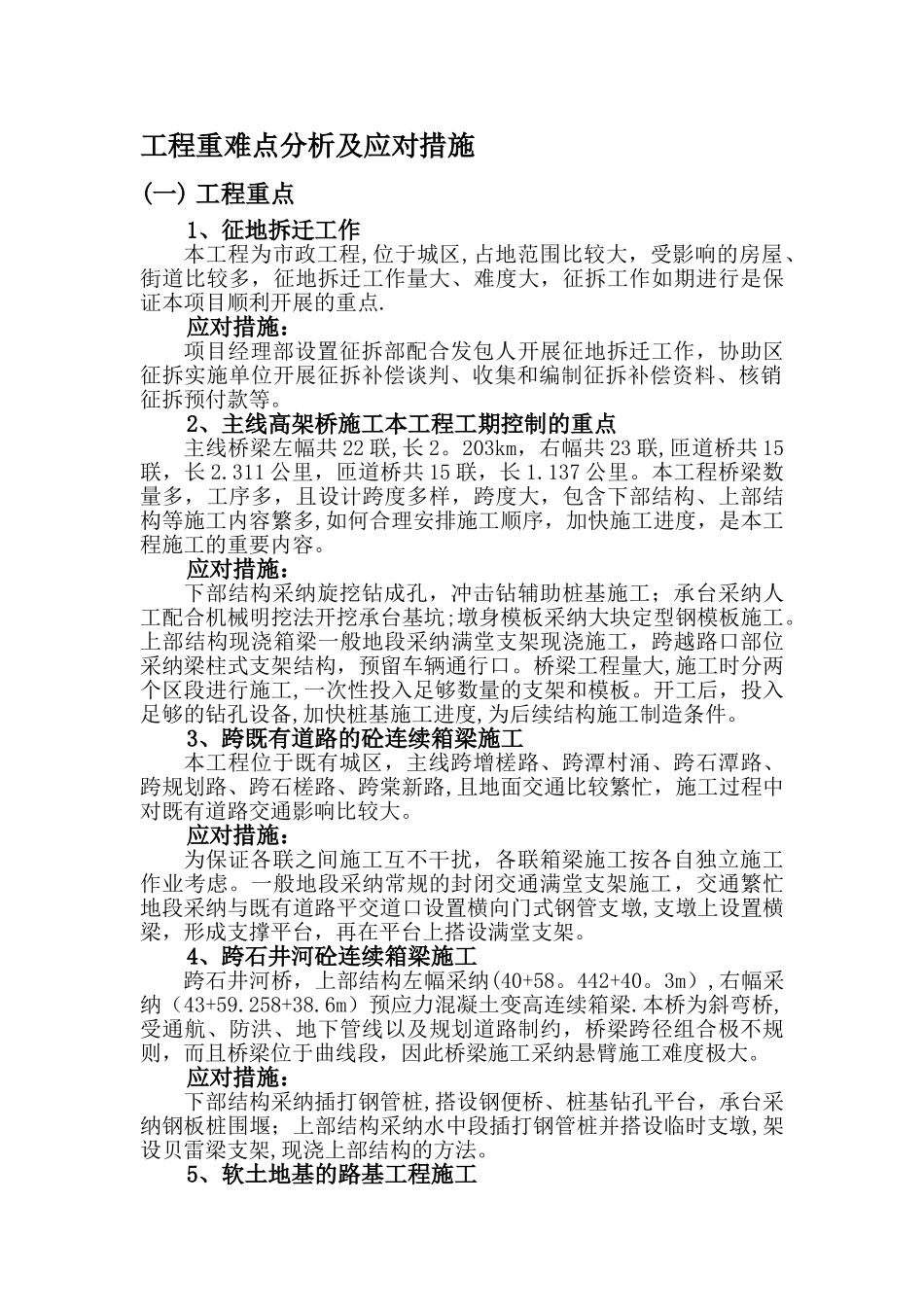

工程重难点分析及应对措施(一) 工程重点1、征地拆迁工作本工程为市政工程,位于城区,占地范围比较大,受影响的房屋、街道比较多,征地拆迁工作量大、难度大,征拆工作如期进行是保证本项目顺利开展的重点
应对措施:项目经理部设置征拆部配合发包人开展征地拆迁工作,协助区征拆实施单位开展征拆补偿谈判、收集和编制征拆补偿资料、核销征拆预付款等
2、主线高架桥施工本工程工期控制的重点主线桥梁左幅共 22 联,长 2
203km,右幅共 23 联,匝道桥共 15联,长 2
311 公里,匝道桥共 15 联,长 1
137 公里
本工程桥梁数量多,工序多,且设计跨度多样,跨度大,包含下部结构、上部结构等施工内容繁多,如何合理安排施工顺序,加快施工进度,是本工程施工的重要内容
应对措施:下部结构采纳旋挖钻成孔,冲击钻辅助桩基施工;承台采纳人工配合机械明挖法开挖承台基坑;墩身模板采纳大块定型钢模板施工
上部结构现浇箱梁一般地段采纳满堂支架现浇施工,跨越路口部位采纳梁柱式支架结构,预留车辆通行口
桥梁工程量大,施工时分两个区段进行施工,一次性投入足够数量的支架和模板
开工后,投入足够的钻孔设备,加快桩基施工进度,为后续结构施工制造条件
3、跨既有道路的砼连续箱梁施工本工程位于既有城区,主线跨增槎路、跨潭村涌、跨石潭路、跨规划路、跨石槎路、跨棠新路,且地面交通比较繁忙,施工过程中对既有道路交通影响比较大
应对措施:为保证各联之间施工互不干扰,各联箱梁施工按各自独立施工作业考虑
一般地段采纳常规的封闭交通满堂支架施工,交通繁忙地段采纳与既有道路平交道口设置横向门式钢管支墩,支墩上设置横梁,形成支撑平台,再在平台上搭设满堂支架
4、跨石井河砼连续箱梁施工跨石井河桥,上部结构左幅采纳(40+58
442+40
3m),右幅采纳(43+59
258+38
6m)预应力混凝土变高连续箱梁
本桥为斜弯桥,受通航、
