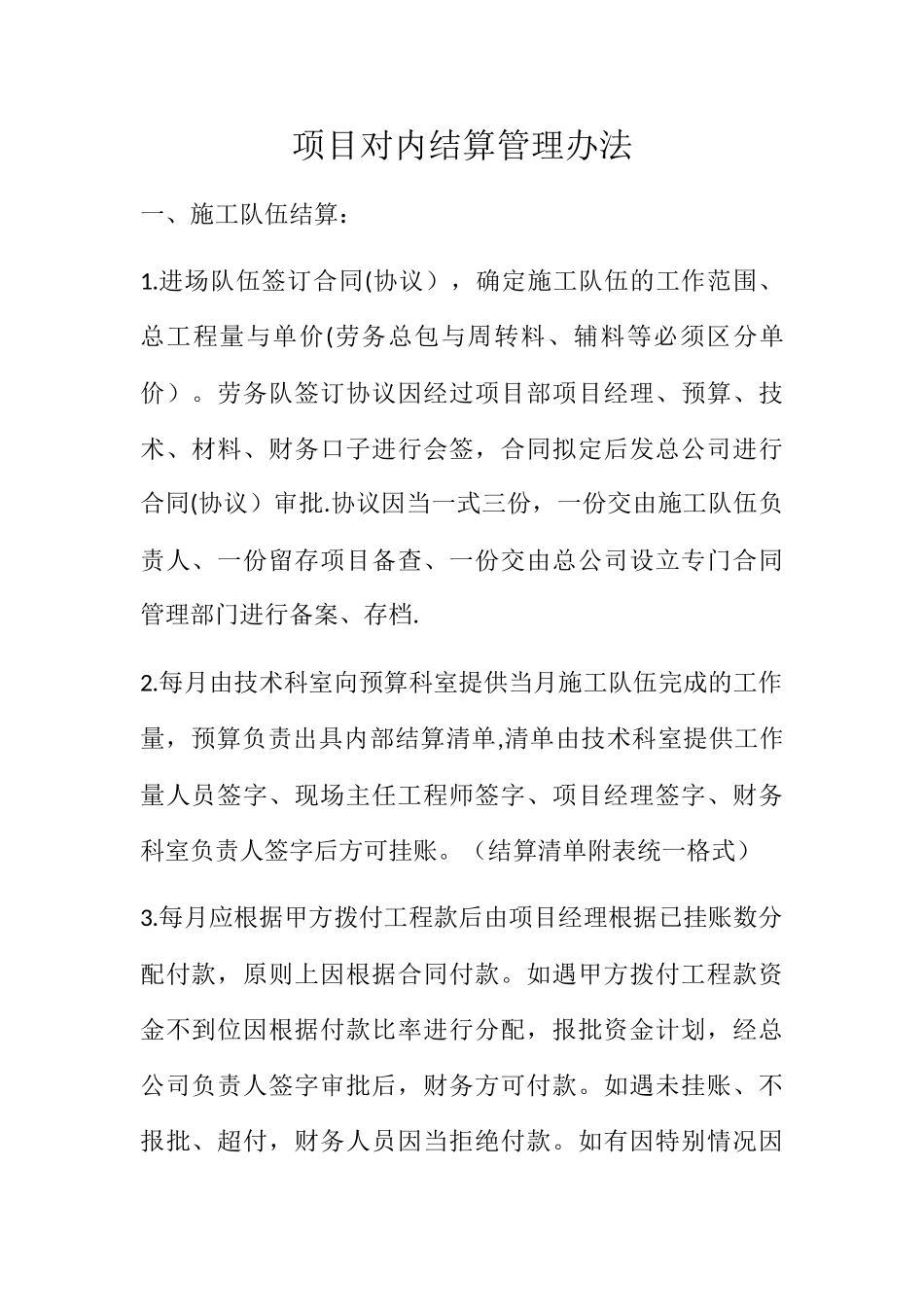

项目对内结算管理办法一、施工队伍结算:1
进场队伍签订合同(协议),确定施工队伍的工作范围、总工程量与单价(劳务总包与周转料、辅料等必须区分单价)
劳务队签订协议因经过项目部项目经理、预算、技术、材料、财务口子进行会签,合同拟定后发总公司进行合同(协议)审批
协议因当一式三份,一份交由施工队伍负责人、一份留存项目备查、一份交由总公司设立专门合同管理部门进行备案、存档
每月由技术科室向预算科室提供当月施工队伍完成的工作量,预算负责出具内部结算清单,清单由技术科室提供工作量人员签字、现场主任工程师签字、项目经理签字、财务科室负责人签字后方可挂账
(结算清单附表统一格式)3
每月应根据甲方拨付工程款后由项目经理根据已挂账数分配付款,原则上因根据合同付款
如遇甲方拨付工程款资金不到位因根据付款比率进行分配,报批资金计划,经总公司负责人签字审批后,财务方可付款
如遇未挂账、不报批、超付,财务人员因当拒绝付款
如有因特别情况因由项目经理书面说明原因,经公司负责人签字后,方可付款
二、材料内部结算:1、材料因当严格执行进消存原则
入库因当由材料员开具入库单,入库单因当表明材料名称、型号、数量、单价、总价、供货单位名称,入库单一式三联,一联交由项目财务做账、一联交由供货单位、一联留存材料科室
材料人员因当尽职尽责,做好每一笔的材料入库
如遇无法确定单价情况可按市场均价开具暂估入库,待材料确定实际价格后,与财务科室协同开具红色入库单冲回,并按实际价格重新开具入库
财务人员因当保存好材料人员递交的每一张入库单,装订入会计凭证内
材料出库:材料人员遇到每一笔材料现场耗用,因开具好材料出库单,出库单因标明材料名称、型号、数量、单价总价、耗用材料部门、并要求接手材料的施工队人员签字出库单一式二联、一联交由财务人员记账、一联由材料人员记账
材料消耗报表:材料人员因当记好每一笔材料的入库级出
