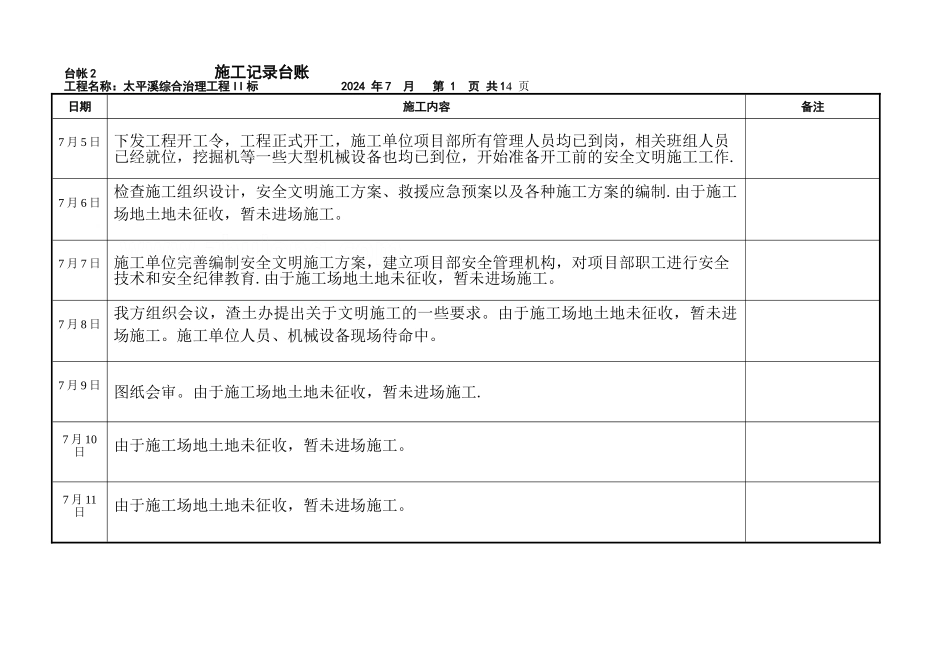

项目管理记录台账 项目名称:太平溪综合治理三条支流截污干管工程 II 标段 施工单位:湖南省第四工程有限公司 监理单位:湖南华顺建设项目管理有限公司 建设单位:怀化市水务建设经营有限公司 现场管理:佘俐纬 记录人:佘俐纬 时 间:2024 年 7 月 5 日至 2024 年 12 月 16目 录1。进度计划台账2.施工记录台账 总进 度 计 划 台 帐工程名称:怀化市太平溪综合治理三条支流截污干管工程项目(第二标段) 2024 年 第 1 页 共 3 页 序号分 项 工程名称单位数量类别日 期7 月8 月 9 月10 月11 月12 月6121824306121824306121824306121824306121824306121824301施 工 准备122施 工 便道修建12土地未征收,未开工村民阻工村民阻工、城投项目需协商3土 方 开挖12土地未征收,未开工村民阻工村民阻工、城投项目需协商4管 道 基础施工12土地未征收,未开工村民阻工村民阻工、城投项目需协商5管 道 安装12土地未征收,未开工村民阻工村民阻工、城投项目需协商6检 查 井修建12土地未征收,未开工村民阻工村民阻工、城投项目需协商7土 方 回填 及 清理竣工12土地未征收,未开工村民阻工村民阻工、城投项目需协商注: 其中:1 计划进度 2 实际进度 台帐 2 施工记录台账工程名称:太平溪综合治理工程 II 标 2024 年 7 月 第 1 页 共 14 页 日期施工内容备注7 月 5 日 下发工程开工令,工程正式开工,施工单位项目部所有管理人员均已到岗,相关班组人员已经就位,挖掘机等一些大型机械设备也均已到位,开始准备开工前的安全文明施工工作.7 月 6 日 检查施工组织设计,安全文明施工方案、救援应急预案以及各种施工方案的编制.由于施工场地土地未征收,暂未进场施工。7 月 7 日 施工单位完善编制安全文明施工方案,建立项目部安全管理机构,对项目部职工进行安全技术和安全纪律教育.由于施工场地土地未征收,暂未进场施工。7 月 8 日 我方组织会议,渣土办提出关于文明施工的一些要求。由于施工场地土地未征收,暂未进场施工。施工单位人员、机械设备现场待命中。7 月 9 日 图纸会审。由于施工场地土地未征收,暂未进场施工.7 月 10日由于施工场地土地未征收,暂未进场施工。7 月 11日由于施工场地土地未征收,暂未进场施工。台帐 2 施工记录台账工程名称:太平溪综合治理工程 II 标 2024 年 7 月 第 2 页 共 14 页 日期施工内容备注7 月 12...
