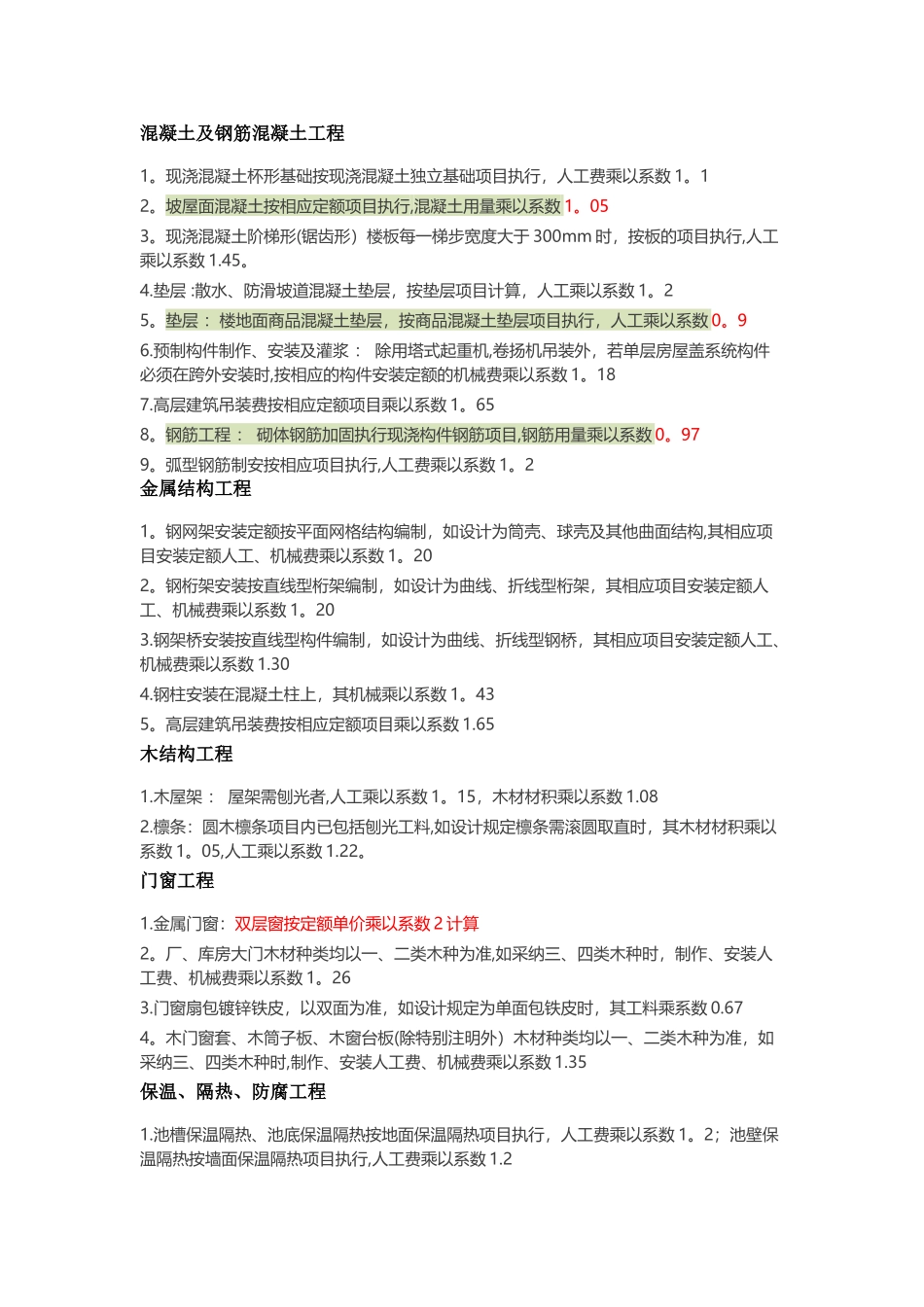

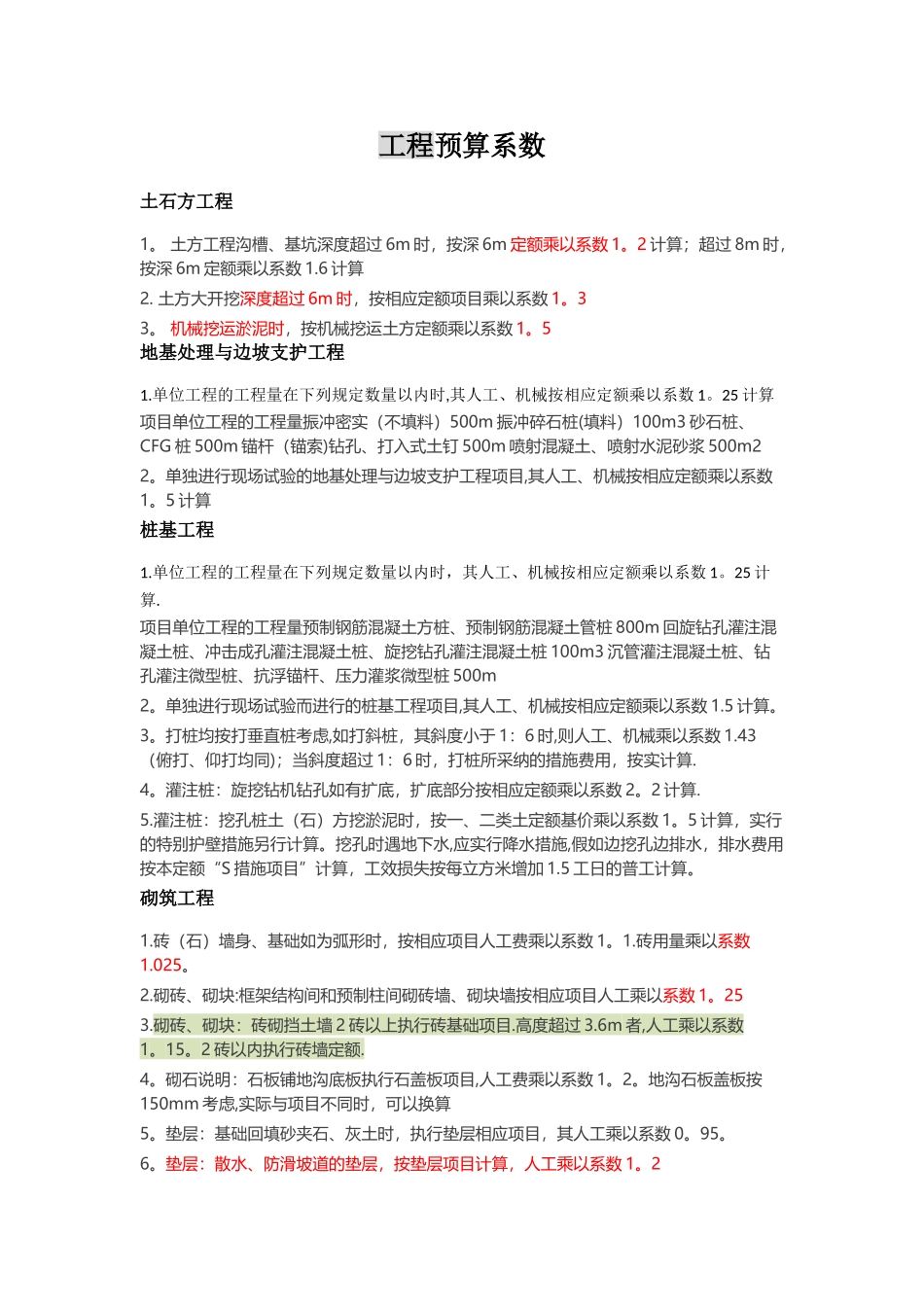

工程预算系数土石方工程1。 土方工程沟槽、基坑深度超过 6m 时,按深 6m 定额乘以系数 1。2 计算;超过 8m 时,按深 6m 定额乘以系数 1.6 计算2. 土方大开挖深度超过 6m 时,按相应定额项目乘以系数 1。33。 机械挖运淤泥时,按机械挖运土方定额乘以系数 1。5地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数 1。25 计算项目单位工程的工程量振冲密实(不填料)500m 振冲碎石桩(填料)100m3 砂石桩、CFG 桩 500m 锚杆(锚索)钻孔、打入式土钉 500m 喷射混凝土、喷射水泥砂浆 500m22。单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1。5 计算桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数 1。25 计算.项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩 800m 回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩 100m3 沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩 500m2。单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数 1.5 计算。3。打桩均按打垂直桩考虑,如打斜桩,其斜度小于 1:6 时,则人工、机械乘以系数 1.43(俯打、仰打均同);当斜度超过 1:6 时,打桩所采纳的措施费用,按实计算.4。灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数 2。2 计算.5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数 1。5 计算,实行的特别护壁措施另行计算。挖孔时遇地下水,应实行降水措施,假如边挖孔边排水,排水费用按本定额“S 措施项目”计算,工效损失按每立方米增加 1.5 工日的普工计算。砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数 1。1.砖用量乘以系数1.025。2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数 1。253.砌砖、砌块:砖砌挡土墙 2 砖以上执行砖基础项目.高度超过 3.6m 者,人工乘以系数1。15。2 砖以内执行砖墙定额.4。砌石说明:石板铺地沟底板执行石盖板项目,人工费乘以系数 1。2。地沟石板盖板按150mm 考虑,实际与项目不同时,可以换算5。垫层:基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数 0。95。6。垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数 1。2混凝土及钢筋混凝...
