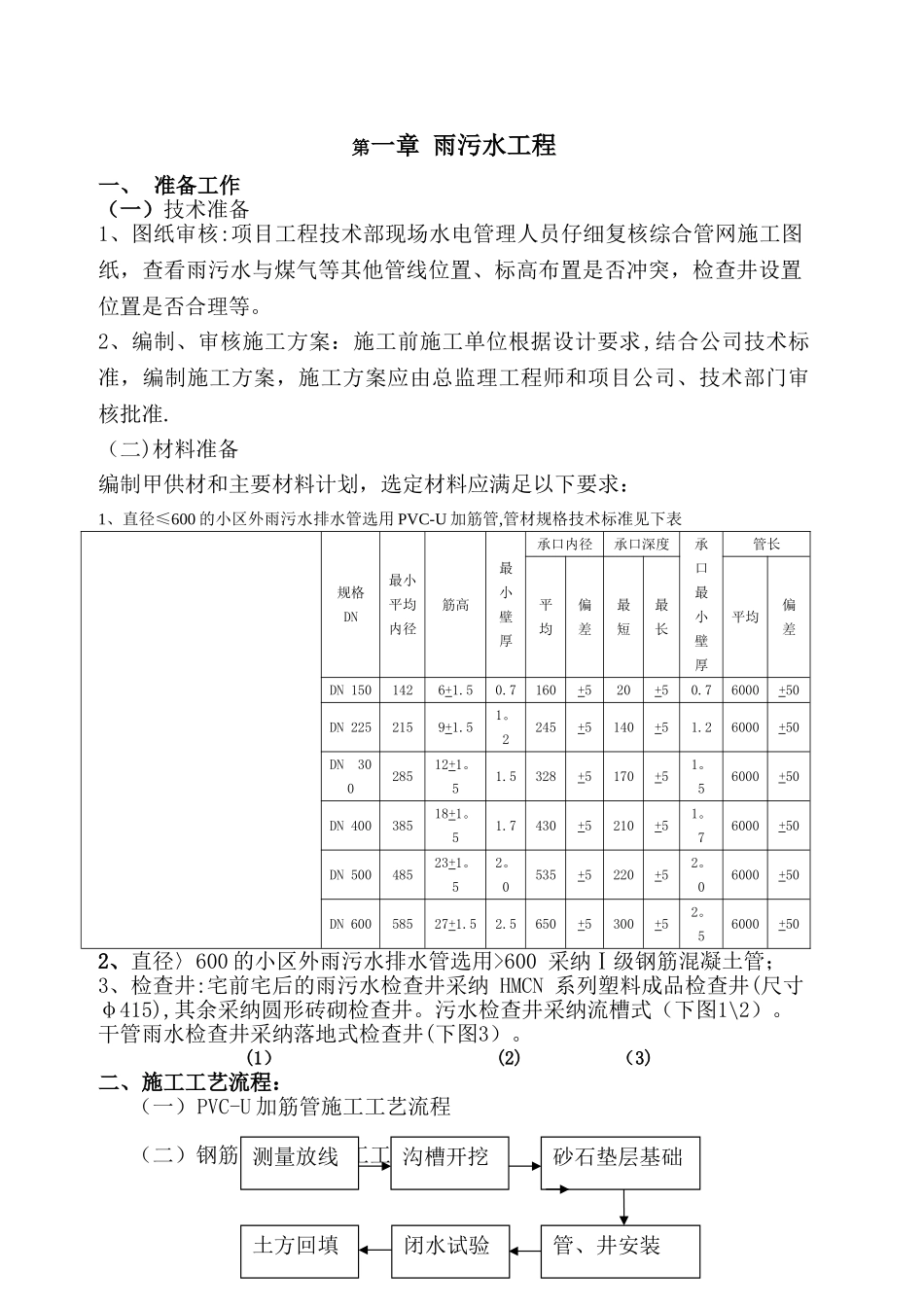

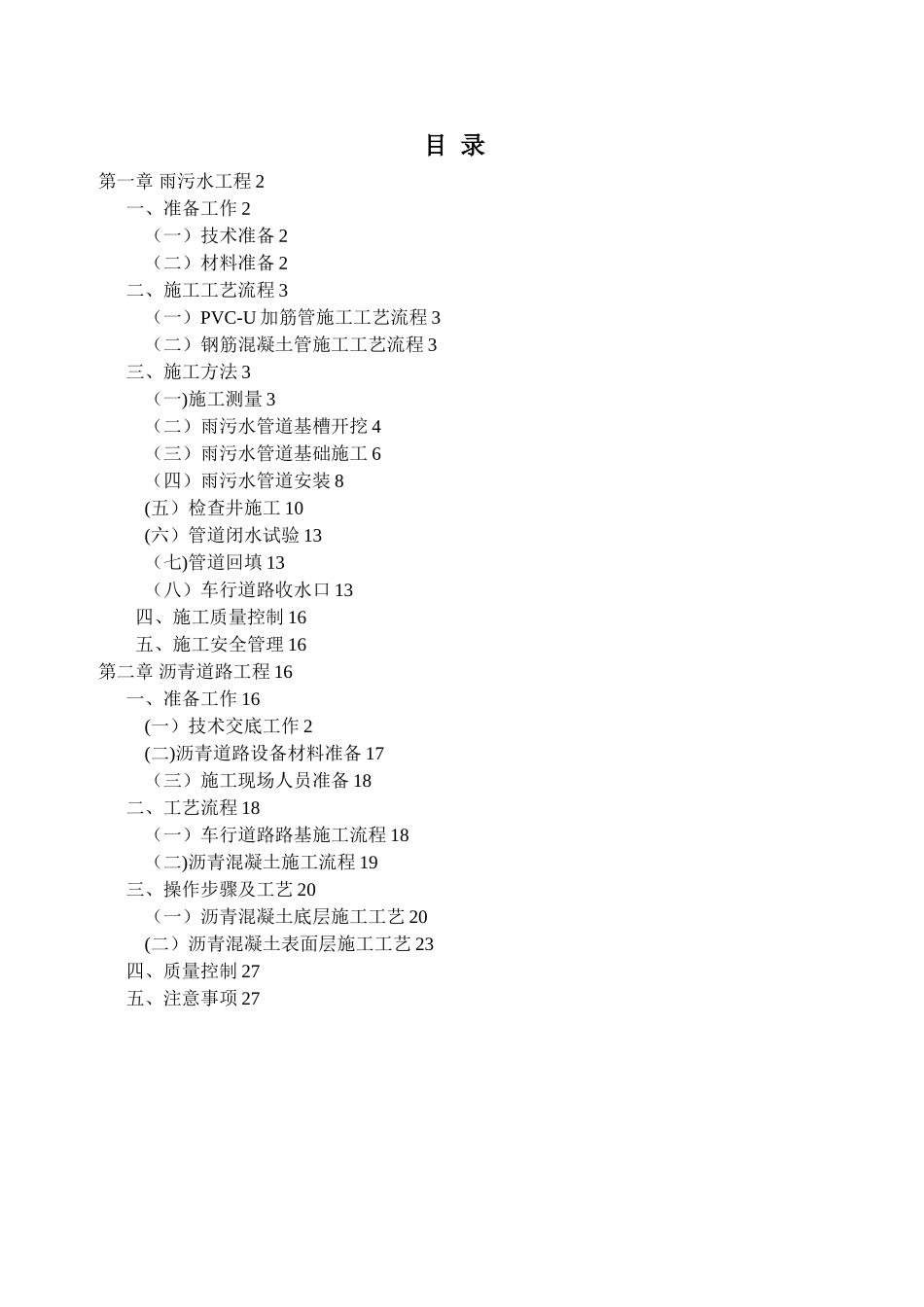

目 录第一章 雨污水工程 2一、准备工作 2(一)技术准备 2(二)材料准备 2二、施工工艺流程 3(一)PVC-U 加筋管施工工艺流程 3(二)钢筋混凝土管施工工艺流程 3三、施工方法 3(一)施工测量 3(二)雨污水管道基槽开挖 4(三)雨污水管道基础施工 6(四)雨污水管道安装 8(五)检查井施工 10(六)管道闭水试验 13(七)管道回填 13(八)车行道路收水口 13四、施工质量控制 16五、施工安全管理 16第二章 沥青道路工程 16一、准备工作 16(一)技术交底工作 2(二)沥青道路设备材料准备 17(三)施工现场人员准备 18二、工艺流程 18(一)车行道路路基施工流程 18(二)沥青混凝土施工流程 19三、操作步骤及工艺 20(一)沥青混凝土底层施工工艺 20(二)沥青混凝土表面层施工工艺 23四、质量控制 27五、注意事项 27第一章 雨污水工程一、 准备工作(一)技术准备1、图纸审核:项目工程技术部现场水电管理人员仔细复核综合管网施工图纸,查看雨污水与煤气等其他管线位置、标高布置是否冲突,检查井设置位置是否合理等
2、编制、审核施工方案:施工前施工单位根据设计要求,结合公司技术标准,编制施工方案,施工方案应由总监理工程师和项目公司、技术部门审核批准

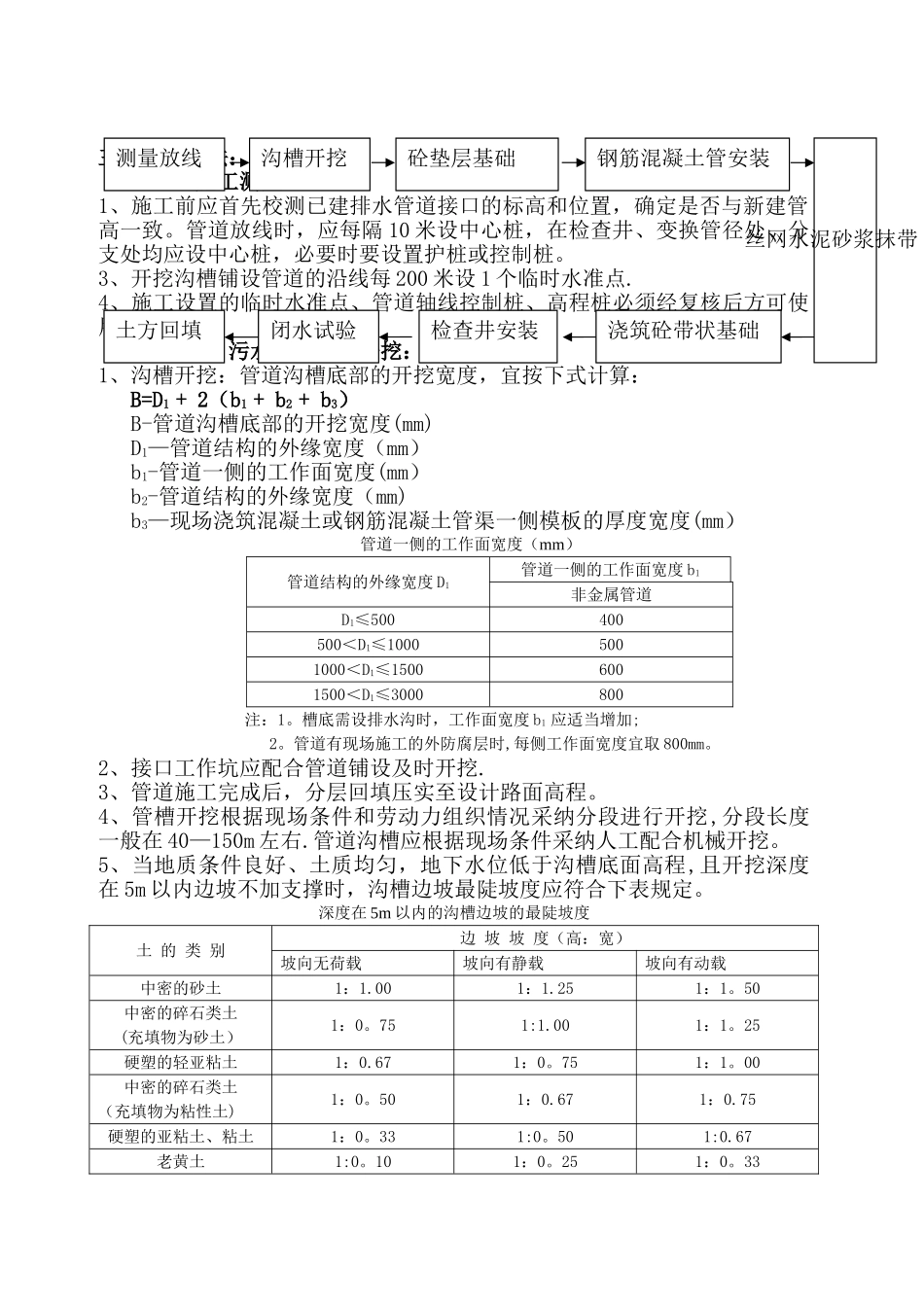

(二)材料准备编制甲供材和主要材料计划,选定材料应满足以下要求:1、直径≤600 的小区外雨污水排水管选用 PVC-U 加筋管,管材规格技术标准见下表规格DN最小平均内径筋高最小壁厚承口内径承口深度承口最小壁厚管长平均偏差最短最长平均偏差DN 1501426+1
7160+520+50
76000+50DN 2252159+1
2245+5140+51
26000+50DN 30028512+1
5328+5170+51
56000+50DN 40038518+1
7430+521
