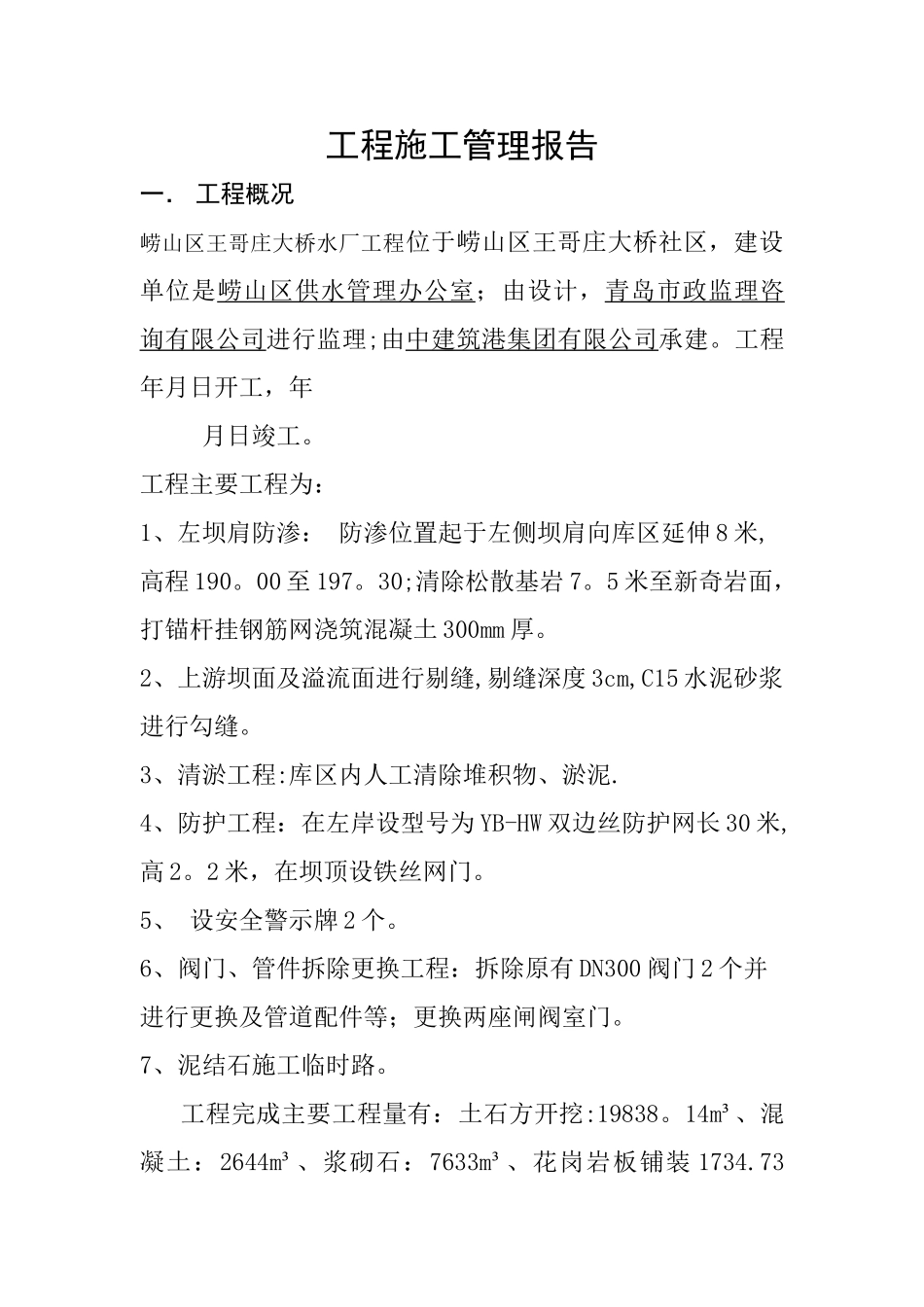

工程施工管理报告一. 工程概况崂山区王哥庄大桥水厂工程位于崂山区王哥庄大桥社区,建设单位是崂山区供水管理办公室;由设计,青岛市政监理咨询有限公司进行监理;由中建筑港集团有限公司承建
工程年月日开工,年月日竣工
工程主要工程为:1、左坝肩防渗: 防渗位置起于左侧坝肩向库区延伸 8 米,高程 190
00 至 197
30;清除松散基岩 7
5 米至新奇岩面,打锚杆挂钢筋网浇筑混凝土 300mm 厚
2、上游坝面及溢流面进行剔缝,剔缝深度 3cm,C15 水泥砂浆进行勾缝
3、清淤工程:库区内人工清除堆积物、淤泥
4、防护工程:在左岸设型号为 YB-HW 双边丝防护网长 30 米,高 2
2 米,在坝顶设铁丝网门
5、 设安全警示牌 2 个
6、阀门、管件拆除更换工程:拆除原有 DN300 阀门 2 个并进行更换及管道配件等;更换两座闸阀室门
7、泥结石施工临时路

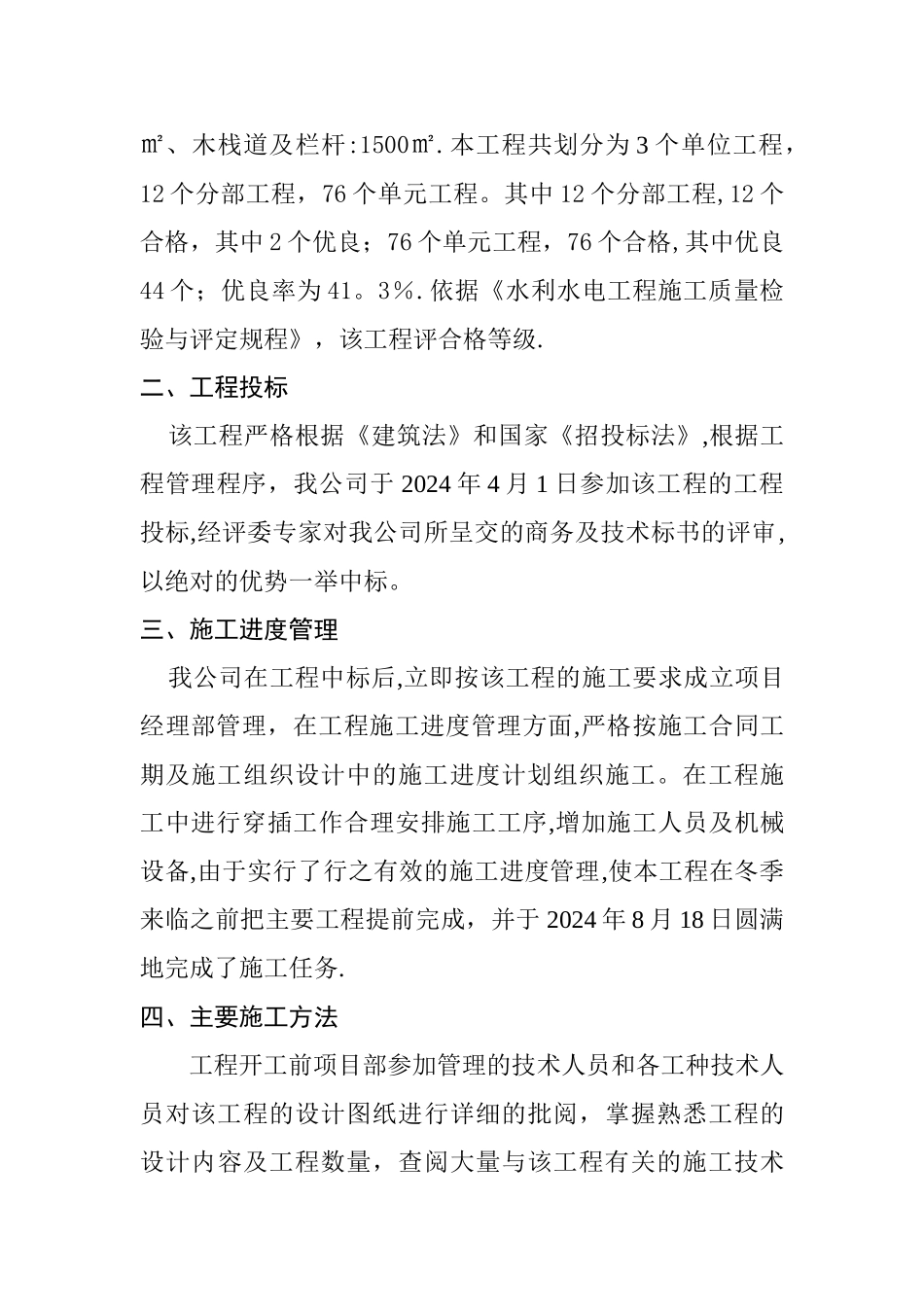

工程完成主要工程量有:土石方开挖:19838
14m³、混凝土:2644m³、浆砌石:7633m³、花岗岩板铺装 1734
73㎡、木栈道及栏杆:1500㎡
本工程共划分为 3 个单位工程,12 个分部工程,76 个单元工程
其中 12 个分部工程,12 个合格,其中 2 个优良;76 个单元工程,76 个合格,其中优良44 个;优良率为 41
依据《水利水电工程施工质量检验与评定规程》,该工程评合格等级
二、工程投标 该工程严格根据《建筑法》和国家《招投标法》,根据工程管理程序,我公司于 2024 年 4 月 1 日参加该工程的工程投标,经评委专家对我公司所呈交的商务及技术标书的评审,以绝对的优势一举中标
三、施工进度管理 我公司在工程中标后,立即按该工程的施工要求成立项目经理部管理,在工程施工进度管理方面,严格按施工合同工期及施工组织设计中的施工进度计划组织施工

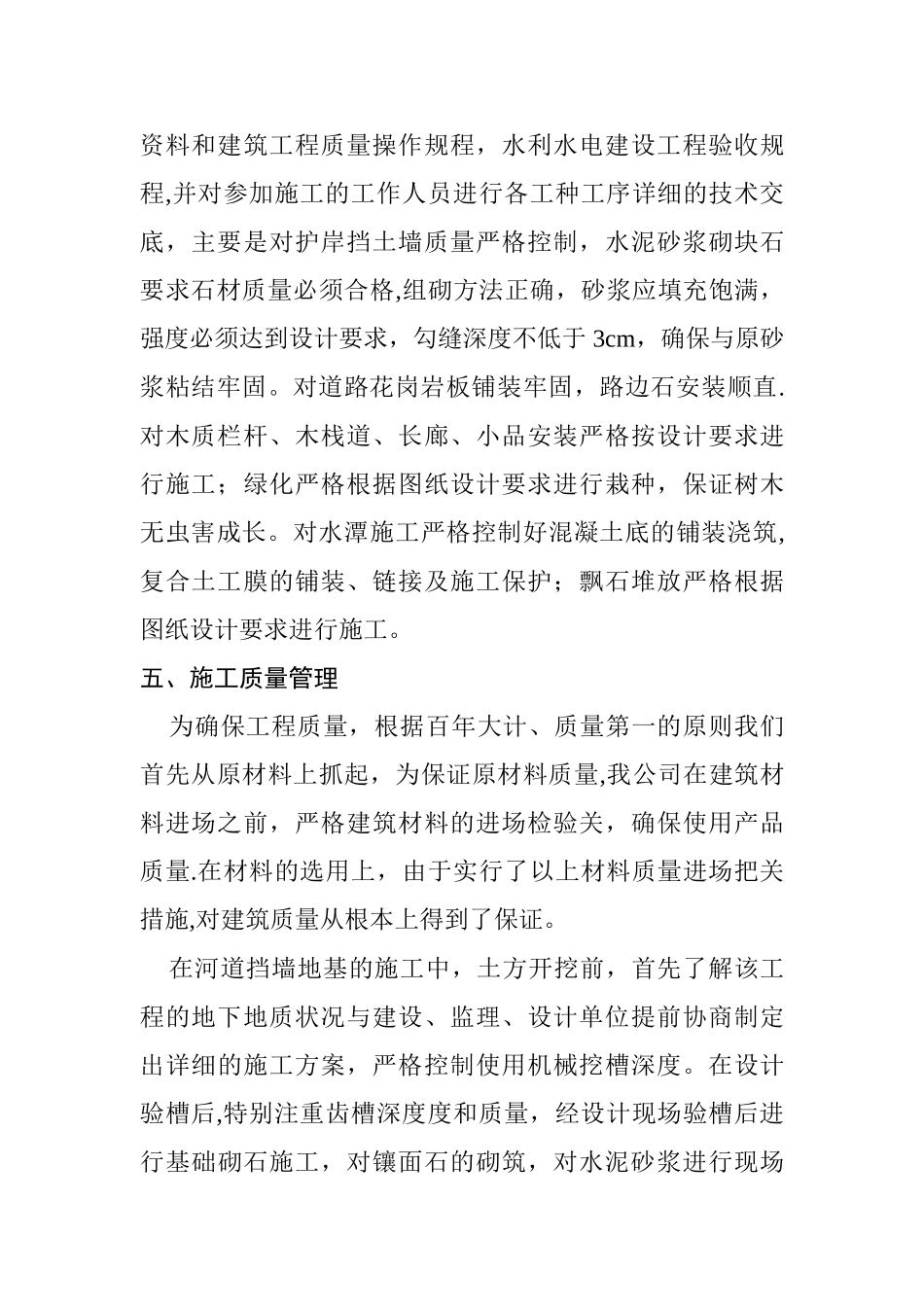

在工程施工中进行穿插工作合理安排施工工序,增
