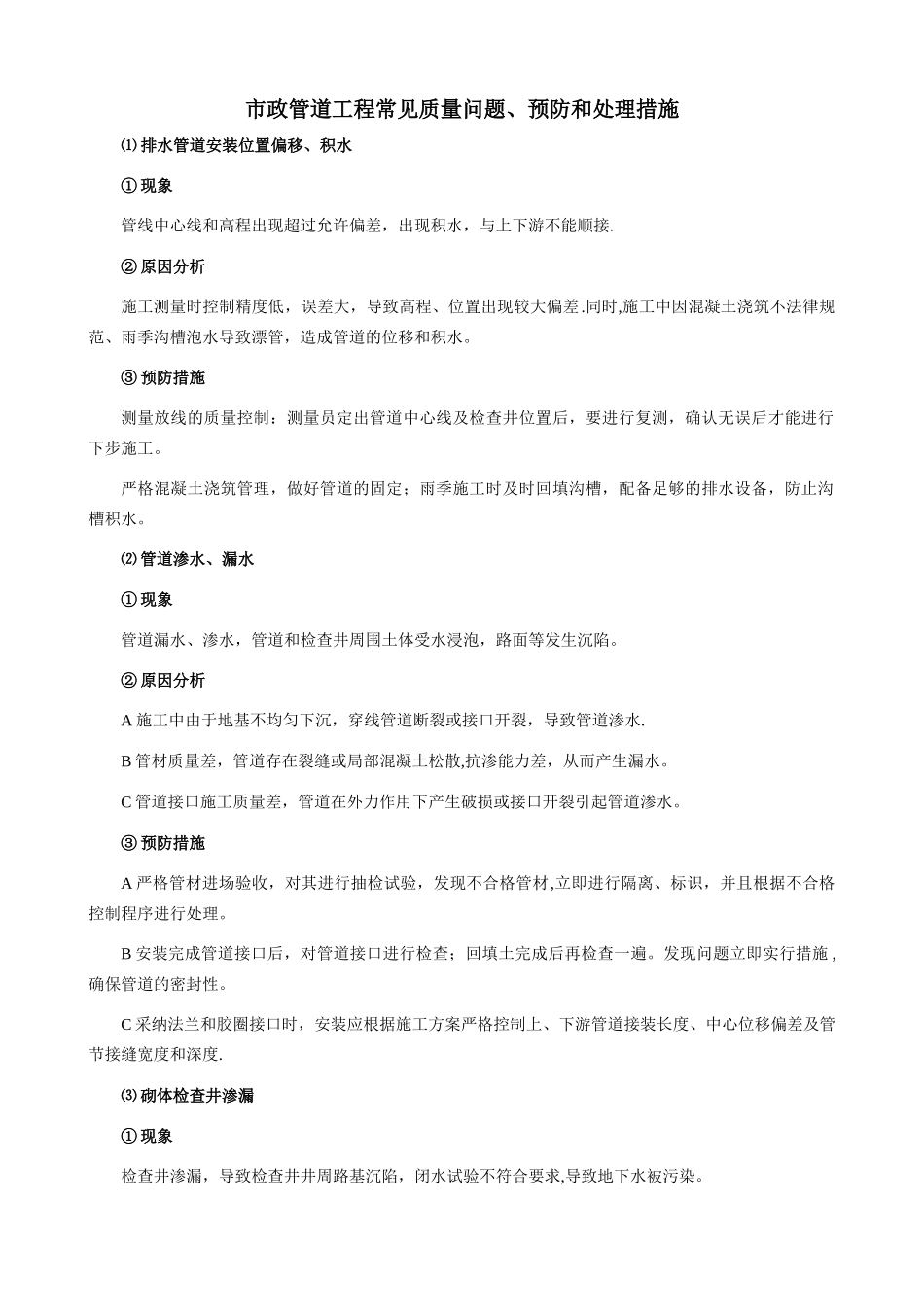

市政管道工程常见质量问题、预防和处理措施⑴ 排水管道安装位置偏移、积水① 现象管线中心线和高程出现超过允许偏差,出现积水,与上下游不能顺接
② 原因分析施工测量时控制精度低,误差大,导致高程、位置出现较大偏差
同时,施工中因混凝土浇筑不法律规范、雨季沟槽泡水导致漂管,造成管道的位移和积水
③ 预防措施测量放线的质量控制:测量员定出管道中心线及检查井位置后,要进行复测,确认无误后才能进行下步施工
严格混凝土浇筑管理,做好管道的固定;雨季施工时及时回填沟槽,配备足够的排水设备,防止沟槽积水
⑵ 管道渗水、漏水① 现象管道漏水、渗水,管道和检查井周围土体受水浸泡,路面等发生沉陷
② 原因分析A 施工中由于地基不均匀下沉,穿线管道断裂或接口开裂,导致管道渗水
B 管材质量差,管道存在裂缝或局部混凝土松散,抗渗能力差,从而产生漏水
C 管道接口施工质量差,管道在外力作用下产生破损或接口开裂引起管道渗水
③ 预防措施A 严格管材进场验收,对其进行抽检试验,发现不合格管材,立即进行隔离、标识,并且根据不合格控制程序进行处理
B 安装完成管道接口后,对管道接口进行检查;回填土完成后再检查一遍
发现问题立即实行措施 ,确保管道的密封性
C 采纳法兰和胶圈接口时,安装应根据施工方案严格控制上、下游管道接装长度、中心位移偏差及管节接缝宽度和深度
⑶ 砌体检查井渗漏① 现象检查井渗漏,导致检查井井周路基沉陷,闭水试验不符合要求,导致地下水被污染
② 原因分析井墙砌砖通缝、砂浆不饱满、抹面空鼓裂缝;砌块内混凝土填充不密实
③ 预防措施严格控制井墙的砌筑质量
井壁必须竖直,不得有通缝;灰浆要饱满,每砌筑一层砖后,用 1:1 水泥浆灌缝,砖缝要平整;抹面要压光,不得有空鼓、裂缝等现象
砌块内用高流动性的细石混凝土填充,振捣密实
处治措施:进行返工返修,防水堵漏,严重情况下,拆除检查井重新进行施工
