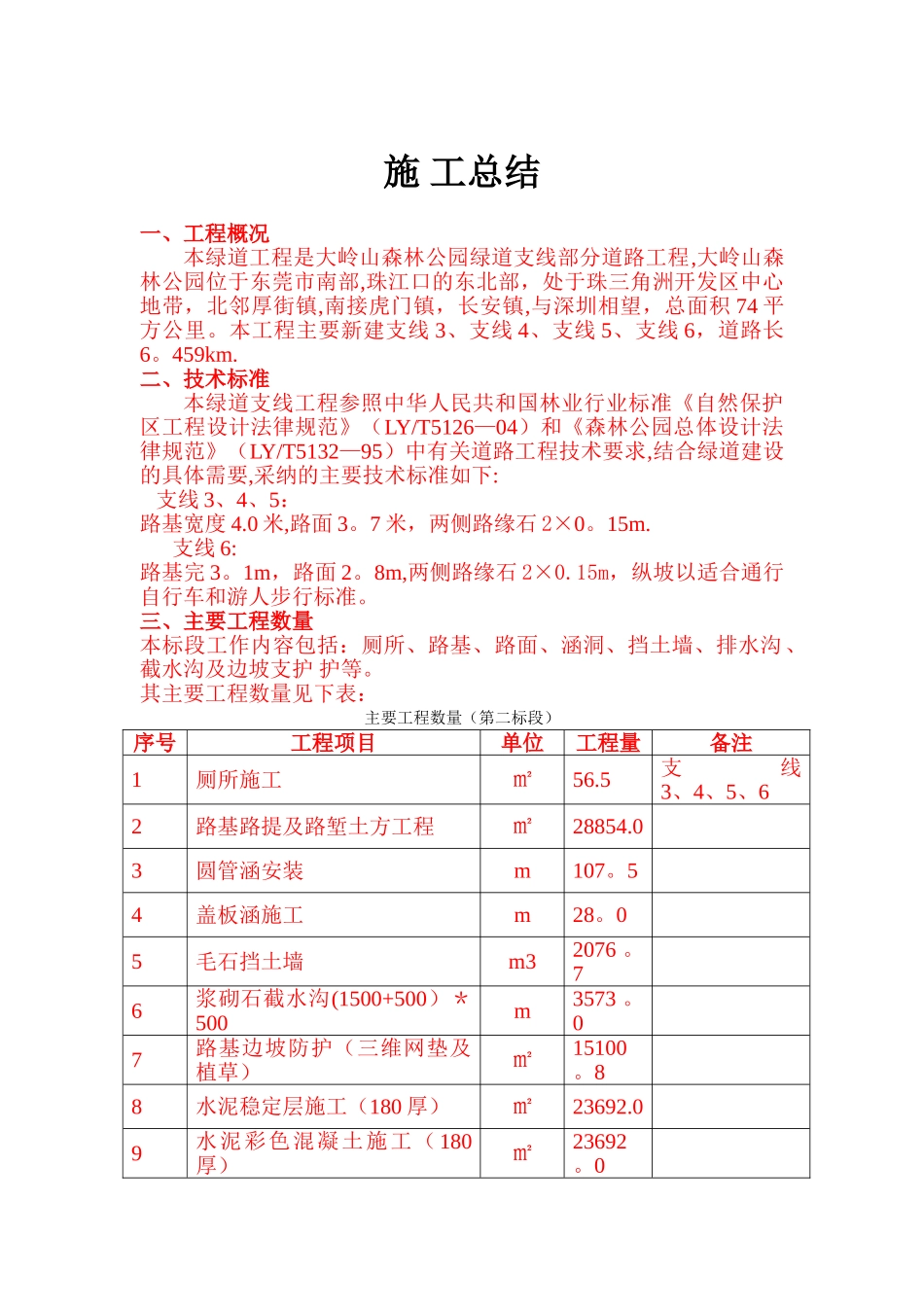

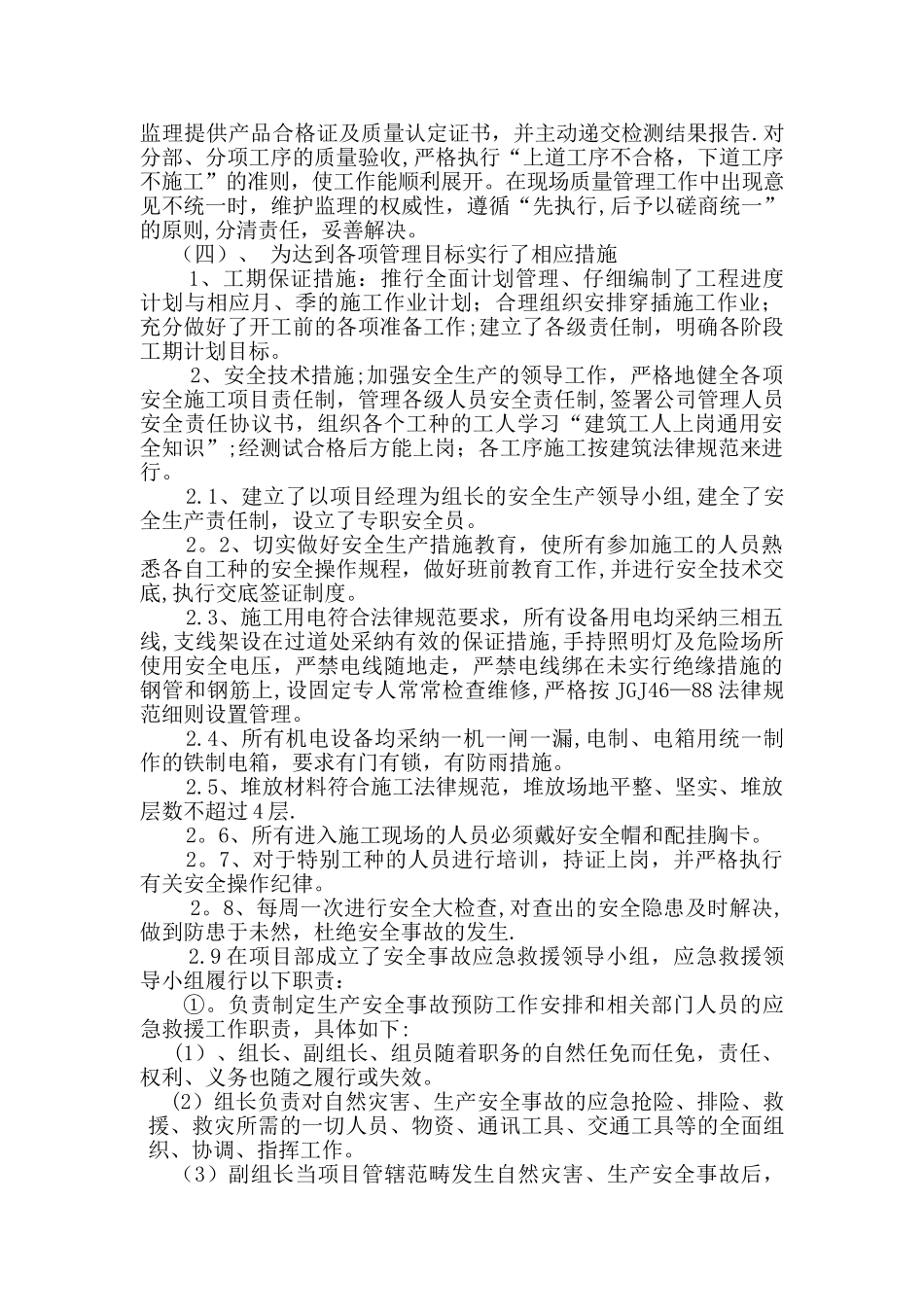

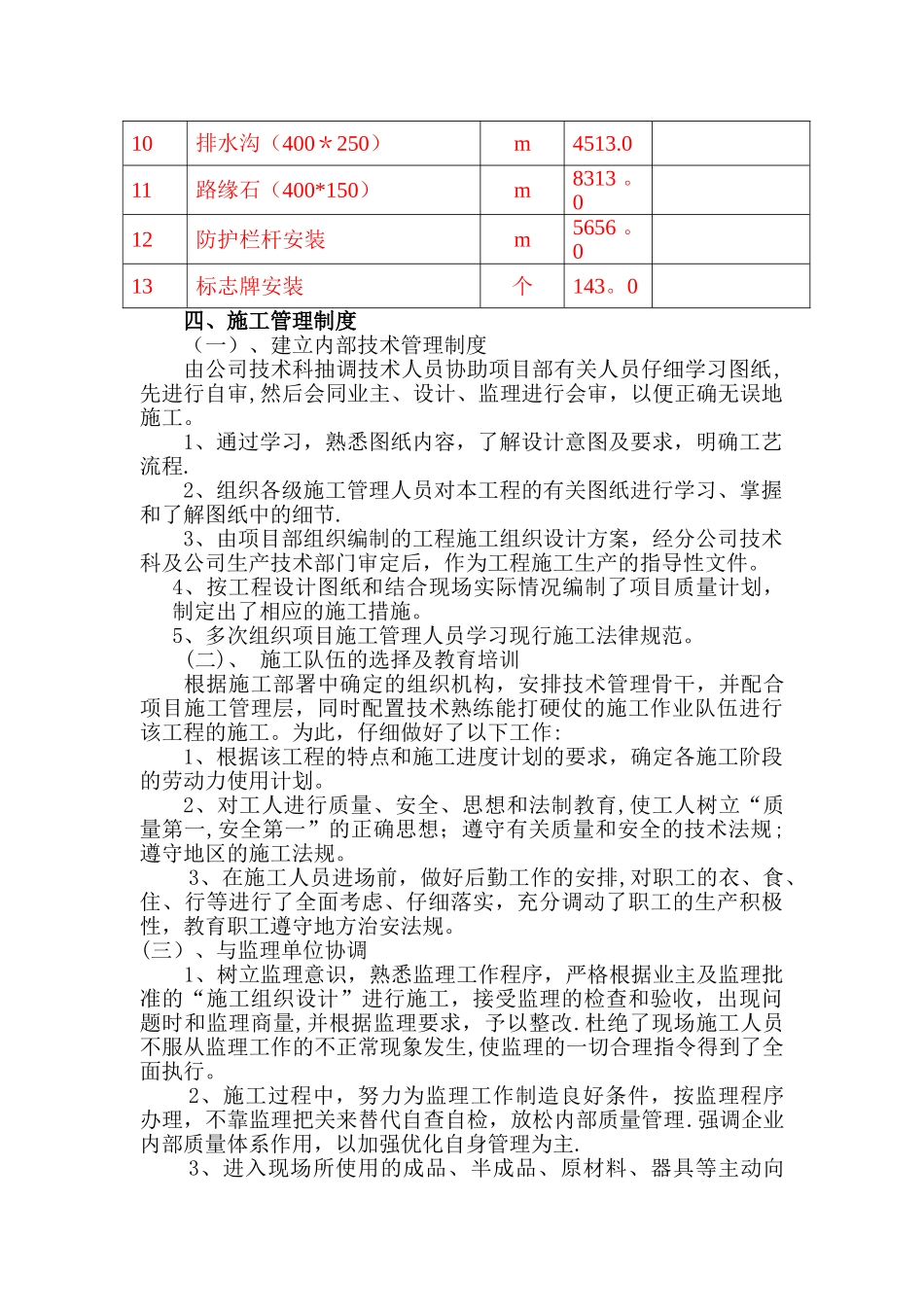

施 工总结一、工程概况本绿道工程是大岭山森林公园绿道支线部分道路工程,大岭山森林公园位于东莞市南部,珠江口的东北部,处于珠三角洲开发区中心地带,北邻厚街镇,南接虎门镇,长安镇,与深圳相望,总面积 74 平方公里。本工程主要新建支线 3、支线 4、支线 5、支线 6,道路长6。459km.二、技术标准本绿道支线工程参照中华人民共和国林业行业标准《自然保护区工程设计法律规范》(LY/T5126—04)和《森林公园总体设计法律规范》(LY/T5132—95)中有关道路工程技术要求,结合绿道建设的具体需要,采纳的主要技术标准如下: 支线 3、4、5:路基宽度 4.0 米,路面 3。7 米,两侧路缘石 2×0。15m.支线 6:路基完 3。1m,路面 2。8m,两侧路缘石 2×0.15m,纵坡以适合通行自行车和游人步行标准。三、主要工程数量本标段工作内容包括:厕所、路基、路面、涵洞、挡土墙、排水沟、截水沟及边坡支护 护等。其主要工程数量见下表:主要工程数量(第二标段)序号工程项目单位工程量备注1厕所施工㎡56.5支线3、4、5、62路基路提及路堑土方工程㎡28854.03圆管涵安装m107。54盖板涵施工m28。05毛石挡土墙m32076 。76浆砌石截水沟(1500+500)*500m3573 。07路基边坡防护(三维网垫及植草)㎡15100。88水泥稳定层施工(180 厚)㎡23692.09水泥彩色混凝土施工( 180厚)㎡23692。010排水沟(400*250)m4513.011路缘石(400*150)m8313 。012防护栏杆安装m5656 。013标志牌安装个143。0四、施工管理制度(一)、建立内部技术管理制度由公司技术科抽调技术人员协助项目部有关人员仔细学习图纸,先进行自审,然后会同业主、设计、监理进行会审,以便正确无误地施工。1、通过学习,熟悉图纸内容,了解设计意图及要求,明确工艺流程.2、组织各级施工管理人员对本工程的有关图纸进行学习、掌握和了解图纸中的细节.3、由项目部组织编制的工程施工组织设计方案,经分公司技术科及公司生产技术部门审定后,作为工程施工生产的指导性文件。4、按工程设计图纸和结合现场实际情况编制了项目质量计划,制定出了相应的施工措施。5、多次组织项目施工管理人员学习现行施工法律规范。(二)、 施工队伍的选择及教育培训根据施工部署中确定的组织机构,安排技术管理骨干,并配合项目施工管理层,同时配置技术熟练能打硬仗的施工作业队伍进行该工程的施工。为此,仔细做好了以下工作:1、根据该工程的特点和施工进度计划的要求,确定各施工阶段的劳动力使用计划。2、...
