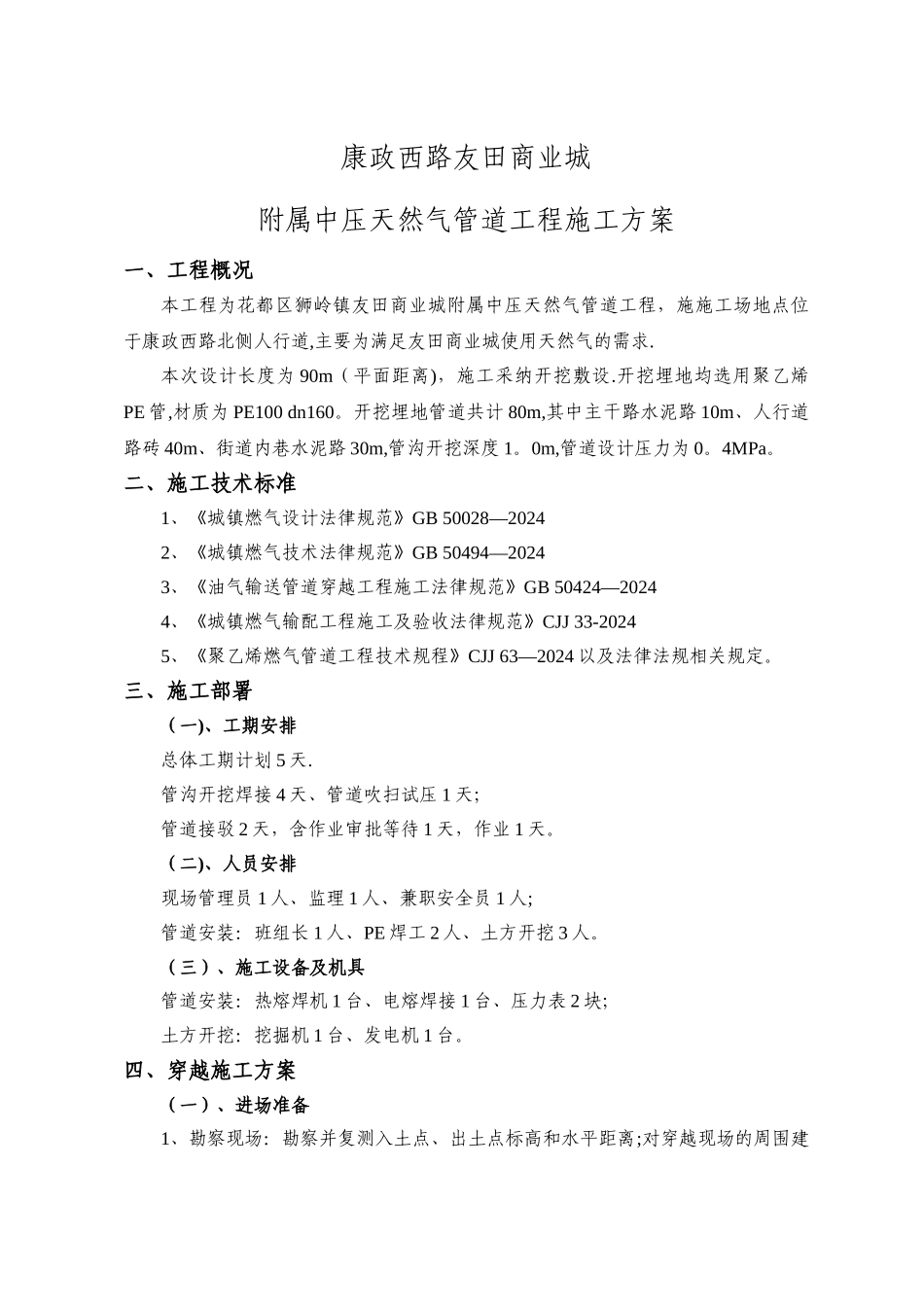

康政西路友田商业城附属中压天然气管道工程施工方案一、工程概况本工程为花都区狮岭镇友田商业城附属中压天然气管道工程,施施工场地点位于康政西路北侧人行道,主要为满足友田商业城使用天然气的需求.本次设计长度为 90m(平面距离),施工采纳开挖敷设.开挖埋地均选用聚乙烯PE 管,材质为 PE100 dn160。开挖埋地管道共计 80m,其中主干路水泥路 10m、人行道路砖 40m、街道内巷水泥路 30m,管沟开挖深度 1。0m,管道设计压力为 0。4MPa。二、施工技术标准1、《城镇燃气设计法律规范》GB 50028—20242、《城镇燃气技术法律规范》GB 50494—20243、《油气输送管道穿越工程施工法律规范》GB 50424—20244、《城镇燃气输配工程施工及验收法律规范》CJJ 33-20245、《聚乙烯燃气管道工程技术规程》CJJ 63—2024 以及法律法规相关规定。三、施工部署(一)、工期安排总体工期计划 5 天.管沟开挖焊接 4 天、管道吹扫试压 1 天;管道接驳 2 天,含作业审批等待 1 天,作业 1 天。(二)、人员安排现场管理员 1 人、监理 1 人、兼职安全员 1 人;管道安装:班组长 1 人、PE 焊工 2 人、土方开挖 3 人。(三)、施工设备及机具管道安装:热熔焊机 1 台、电熔焊接 1 台、压力表 2 块; 土方开挖:挖掘机 1 台、发电机 1 台。四、穿越施工方案(一)、进场准备1、勘察现场:勘察并复测入土点、出土点标高和水平距离;对穿越现场的周围建筑物、地形地貌、道路情况、土壤状况、水源进行考察;对穿越钻机等设备设置的场地大小进行测量确认。根据设计图纸要求,本次施工路由自盘古西路至康政西路,接驳连接至友田商业城。经过盘古西路采纳穿越施工,内巷水泥路采纳开挖施工.与相关管线单位现场踏勘,对管线情况进行交底。2、场地准备:穿越钻机稳放在康政西路人行道侧,出土点位于盘古中路。钻机设备四周拉设围蔽及警示带。4、施工用电:配备一台 75KW 发电机为搅拌系统,抽水机、照明等设备供电。5、施工用水及泥浆配制:施工用淡水取用自来水,确保膨润土及必要的添加剂的配制.按操作要求及地质情况予设配制方案,确定正确的混合次序. (二)、导向孔钻进1、控向系统调校:根据地质勘察资料,设计要求、定向钻机性能及现场情况,决定采纳 TY—65 定向钻机。钻机最大回拖力 65T、最大扭矩 26000N▪m。控向技术设备采纳英国 DCI 公司生产的月蚀定向系统,该定位仪可通过坡度、钟点数、埋深及三点一线技术,能够确保钻孔...
