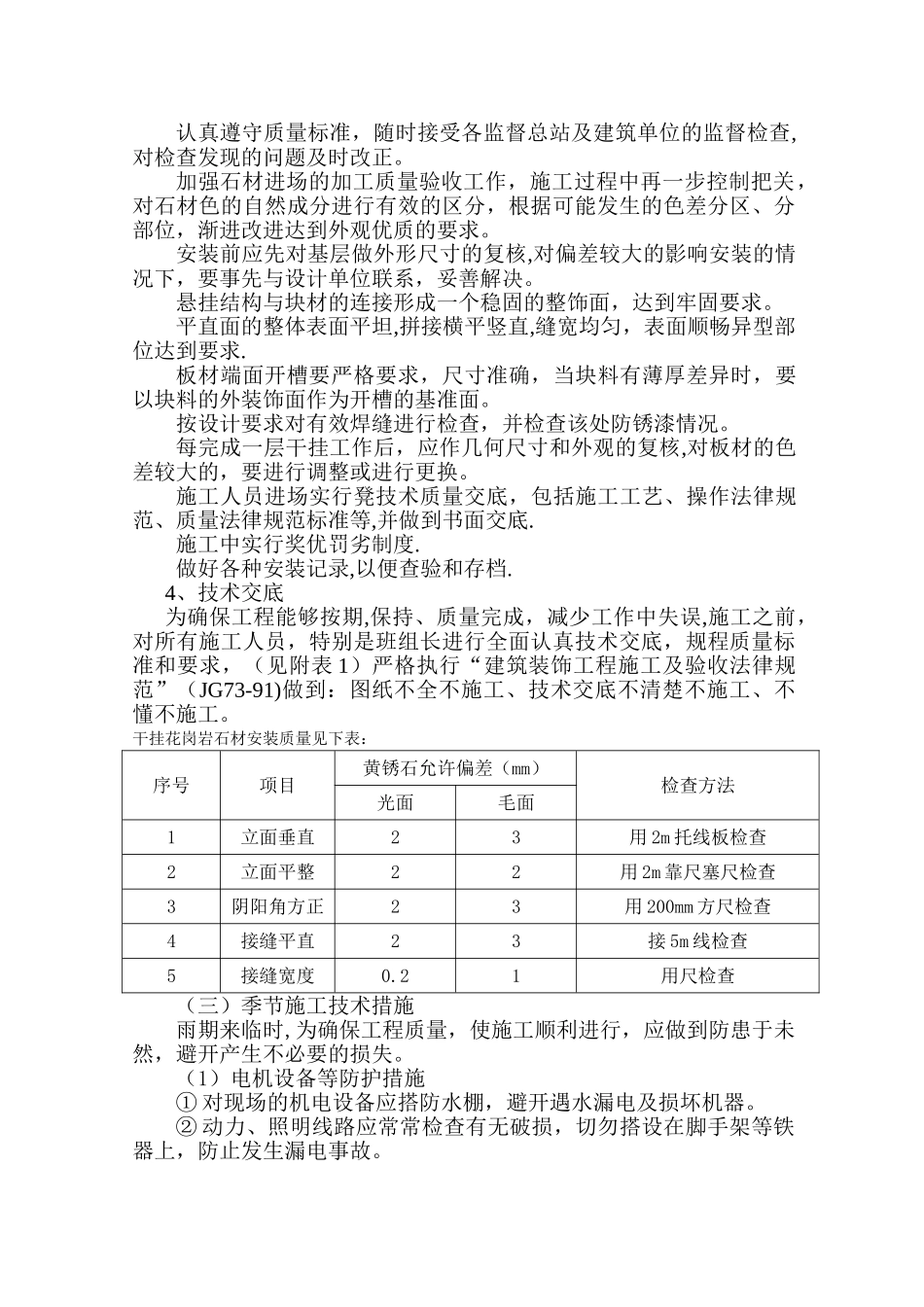

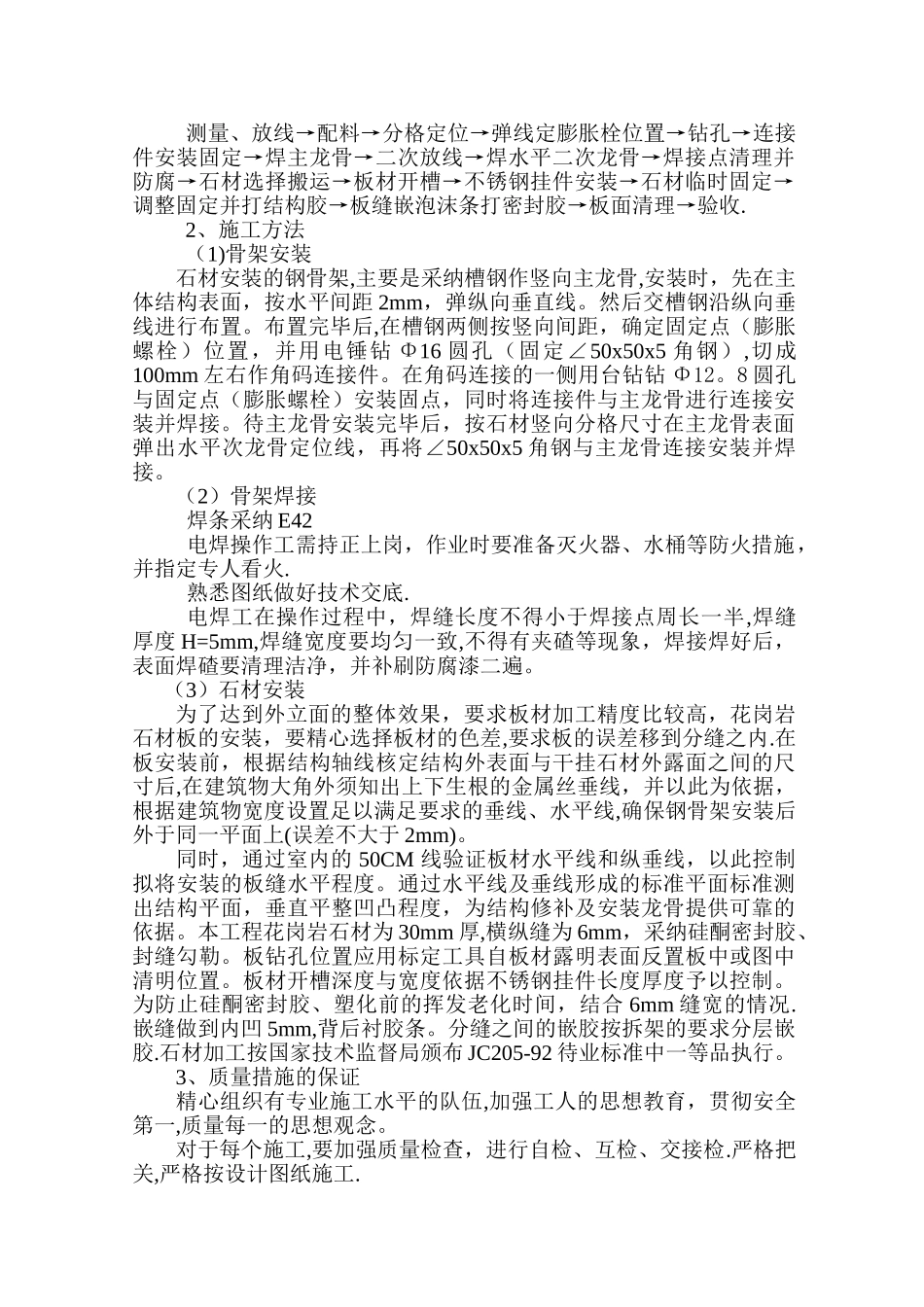

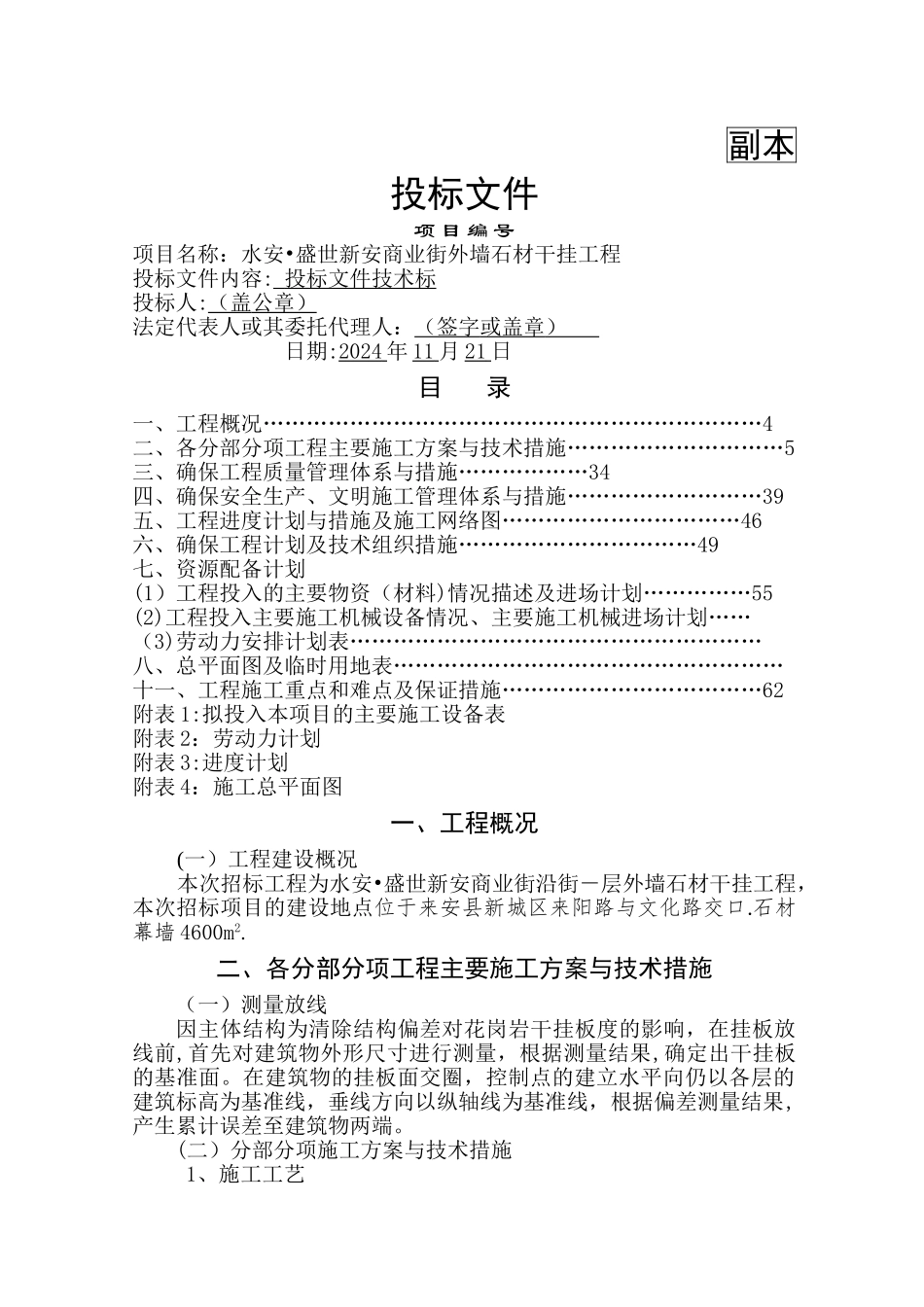

副本投标文件项 目 编 号项目名称:水安•盛世新安商业街外墙石材干挂工程投标文件内容: 投标文件技术标 投标人:(盖 公 章) 法定代表人或其委托代理人:(签字 或盖章 ) 日期:2024 年 11 月 21 日目 录一、工程概况……………………………………………………………4二、各分部分项工程主要施工方案与技术措施…………………………5三、确保工程质量管理体系与措施………………34四、确保安全生产、文明施工管理体系与措施………………………39五、工程进度计划与措施及施工网络图……………………………46六、确保工程计划及技术组织措施……………………………49七、资源配备计划(1)工程投入的主要物资(材料)情况描述及进场计划……………55(2)工程投入主要施工机械设备情况、主要施工机械进场计划……(3)劳动力安排计划表…………………………………………………八、总平面图及临时用地表………………………………………………十一、工程施工重点和难点及保证措施………………………………62附表 1:拟投入本项目的主要施工设备表附表 2:劳动力计划附表 3:进度计划附表 4:施工总平面图一、工程概况(一)工程建设概况本次招标工程为水安•盛世新安商业街沿街-层外墙石材干挂工程,本次招标项目的建设地点位于来安县新城区来阳路与文化路交口.石材幕墙 4600m2.二、各分部分项工程主要施工方案与技术措施(一)测量放线因主体结构为清除结构偏差对花岗岩干挂板度的影响,在挂板放线前,首先对建筑物外形尺寸进行测量,根据测量结果,确定出干挂板的基准面。在建筑物的挂板面交圈,控制点的建立水平向仍以各层的建筑标高为基准线,垂线方向以纵轴线为基准线,根据偏差测量结果,产生累计误差至建筑物两端。(二)分部分项施工方案与技术措施1、施工工艺测量、放线→配料→分格定位→弹线定膨胀栓位置→钻孔→连接件安装固定→焊主龙骨→二次放线→焊水平二次龙骨→焊接点清理并防腐→石材选择搬运→板材开槽→不锈钢挂件安装→石材临时固定→调整固定并打结构胶→板缝嵌泡沫条打密封胶→板面清理→验收.2、施工方法(1)骨架安装石材安装的钢骨架,主要是采纳槽钢作竖向主龙骨,安装时,先在主体结构表面,按水平间距 2mm,弹纵向垂直线。然后交槽钢沿纵向垂线进行布置。布置完毕后,在槽钢两侧按竖向间距,确定固定点(膨胀螺栓)位置,并用电锤钻 Φ16 圆孔(固定∠50x50x5 角钢),切成100mm 左右作角码连接件。在角码...
