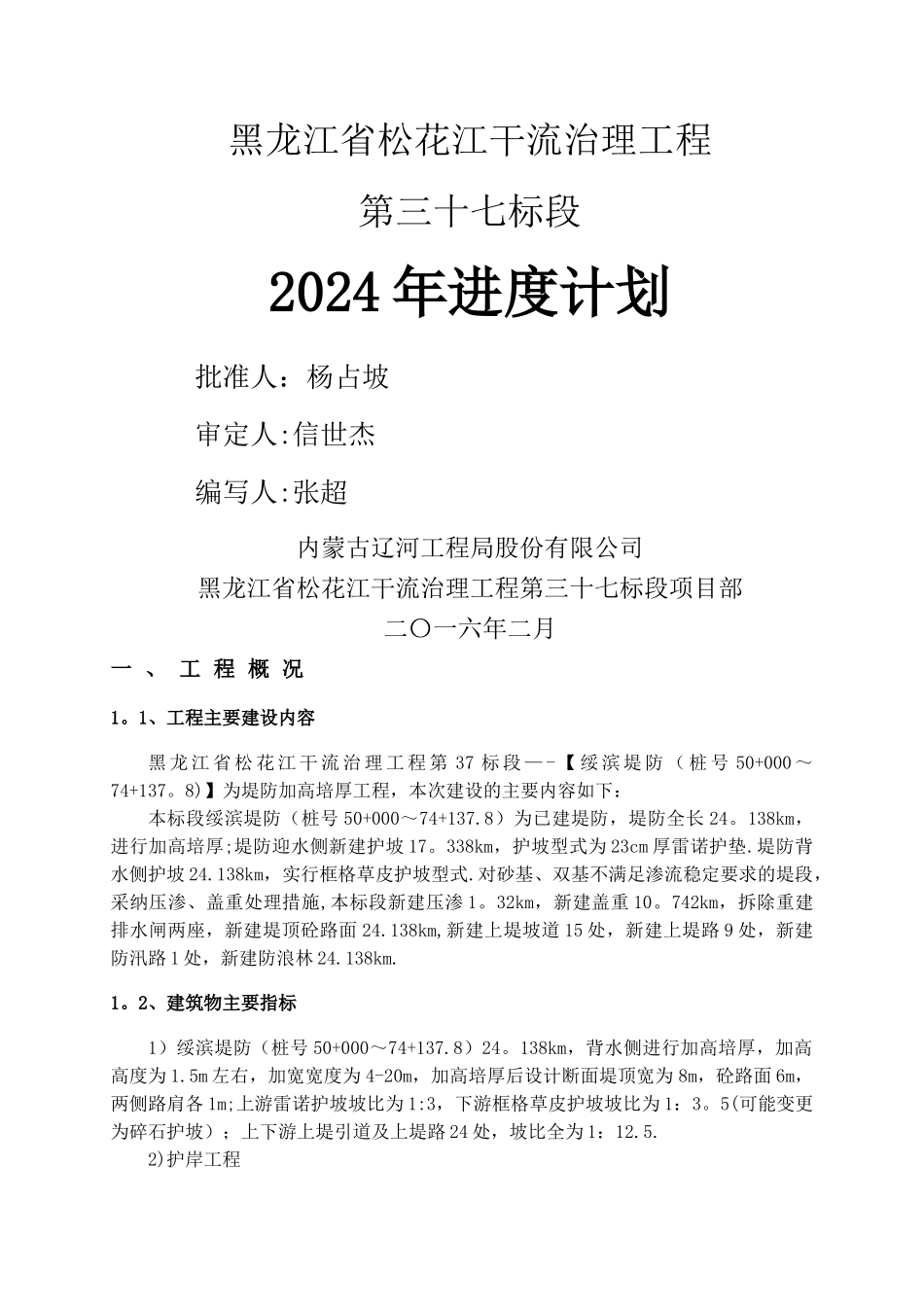

黑龙江省松花江干流治理工程第三十七标段2024 年进度计划批准人:杨占坡审定人:信世杰编写人:张超内蒙古辽河工程局股份有限公司黑龙江省松花江干流治理工程第三十七标段项目部二〇一六年二月一 、 工 程 概 况1
1、工程主要建设内容黑 龙 江 省 松 花 江 干 流 治 理 工 程 第 37 标 段 — - 【 绥 滨 堤 防 ( 桩 号 50+000 ~74+137
8)】为堤防加高培厚工程,本次建设的主要内容如下:本标段绥滨堤防(桩号 50+000~74+137
8)为已建堤防,堤防全长 24
138km,进行加高培厚;堤防迎水侧新建护坡 17
338km,护坡型式为 23cm 厚雷诺护垫
堤防背水侧护坡 24
138km,实行框格草皮护坡型式
对砂基、双基不满足渗流稳定要求的堤段,采纳压渗、盖重处理措施,本标段新建压渗 1
32km,新建盖重 10
742km,拆除重建排水闸两座,新建堤顶砼路面 24
138km,新建上堤坡道 15 处,新建上堤路 9 处,新建防汛路 1 处,新建防浪林 24
2、建筑物主要指标1)绥滨堤防(桩号 50+000~74+137
138km,背水侧进行加高培厚,加高高度为 1
5m 左右,加宽宽度为 4-20m,加高培厚后设计断面堤顶宽为 8m,砼路面 6m,两侧路肩各 1m;上游雷诺护坡坡比为 1:3,下游框格草皮护坡坡比为 1:3
5(可能变更为碎石护坡);上下游上堤引道及上堤路 24 处,坡比全为 1:12

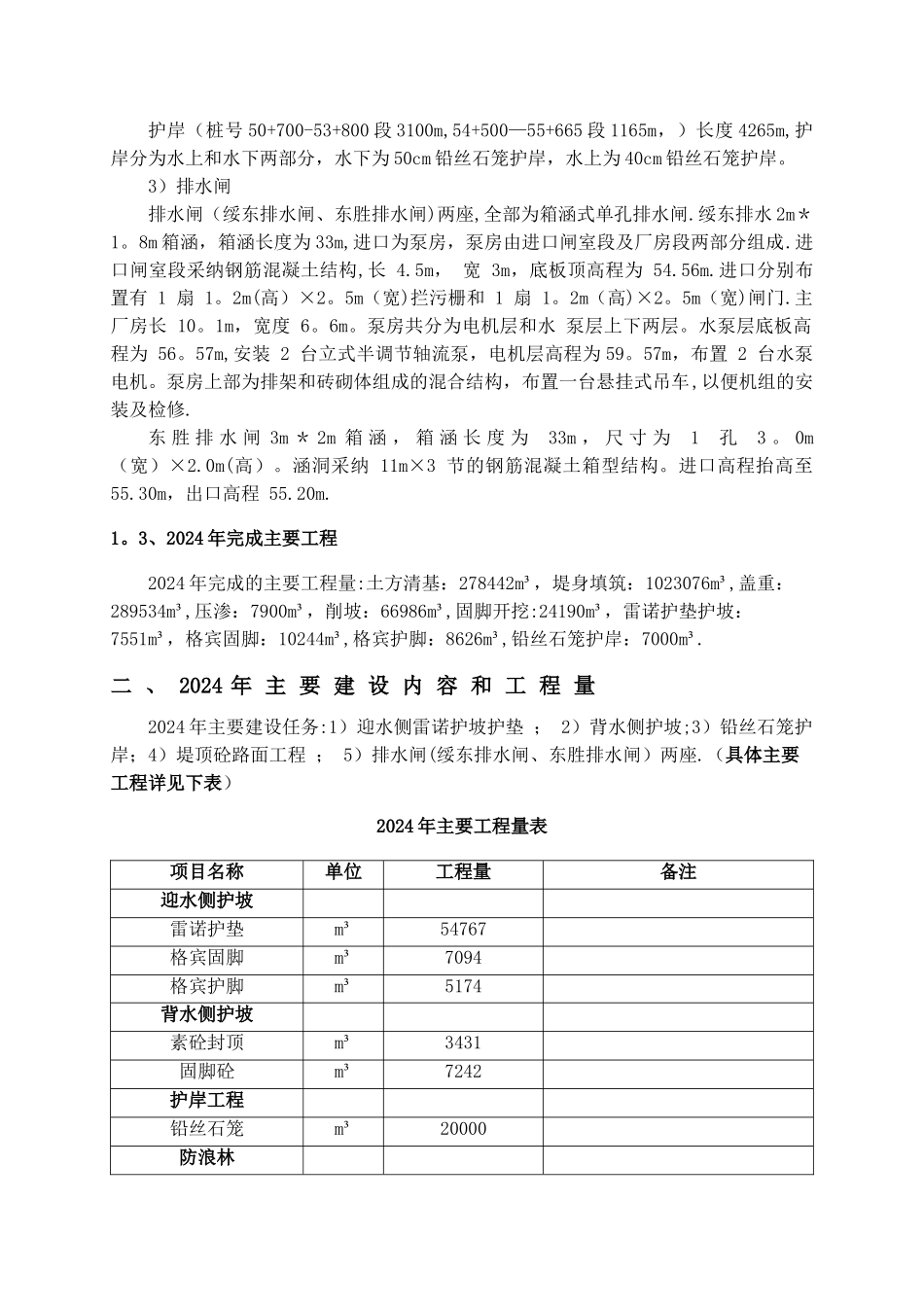

2)护岸工程护岸(桩号 50+700-53+800 段 3100m,54+500—55+665 段 1165m,)长度 4265m,护岸分为水上和水下两部分,水下为 50cm 铅丝石笼护岸,水上为 40cm 铅丝石笼护岸

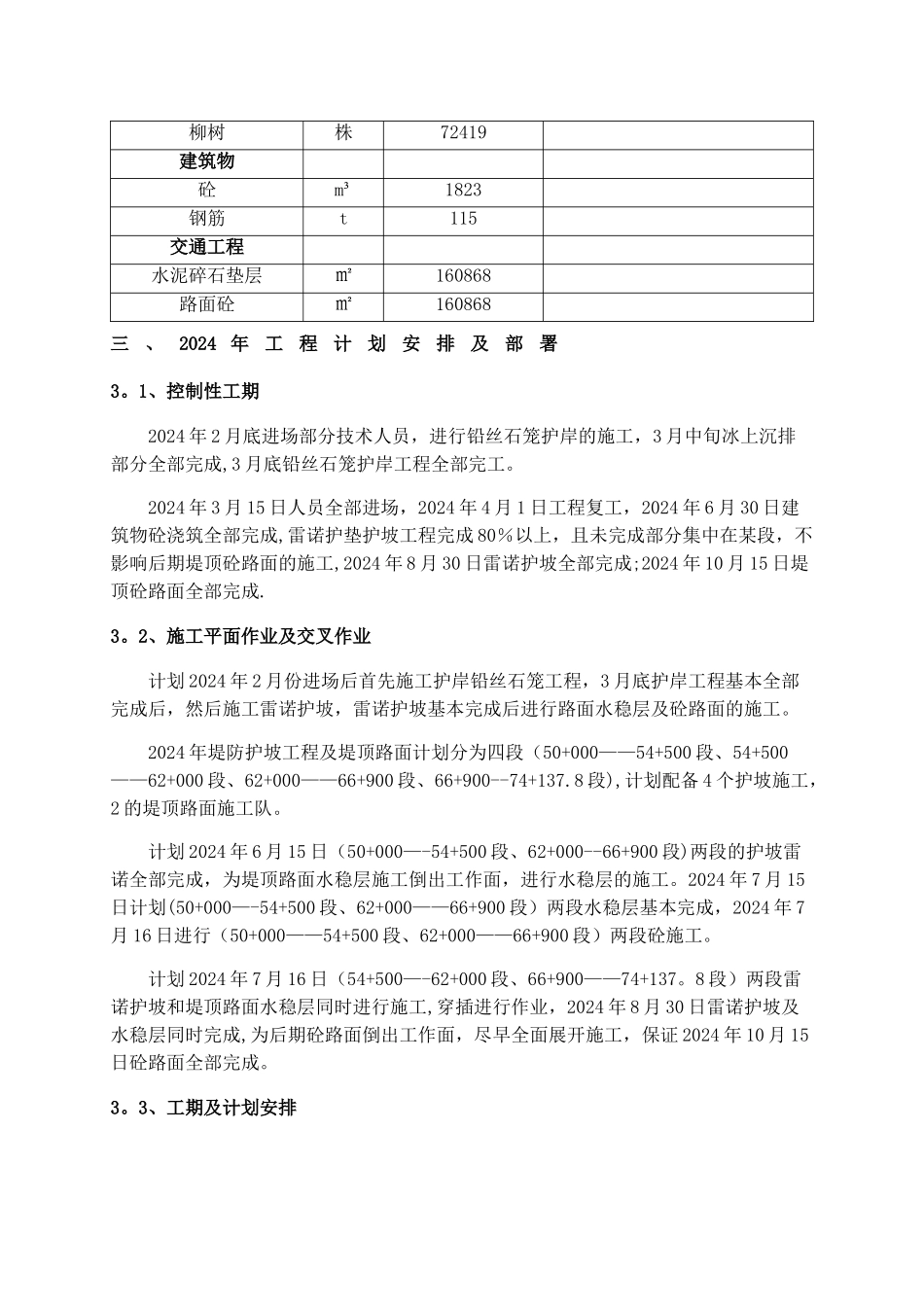

3)排水闸排水闸(绥东排水闸、东胜排水闸)两座,全部为箱涵式单孔排水闸
