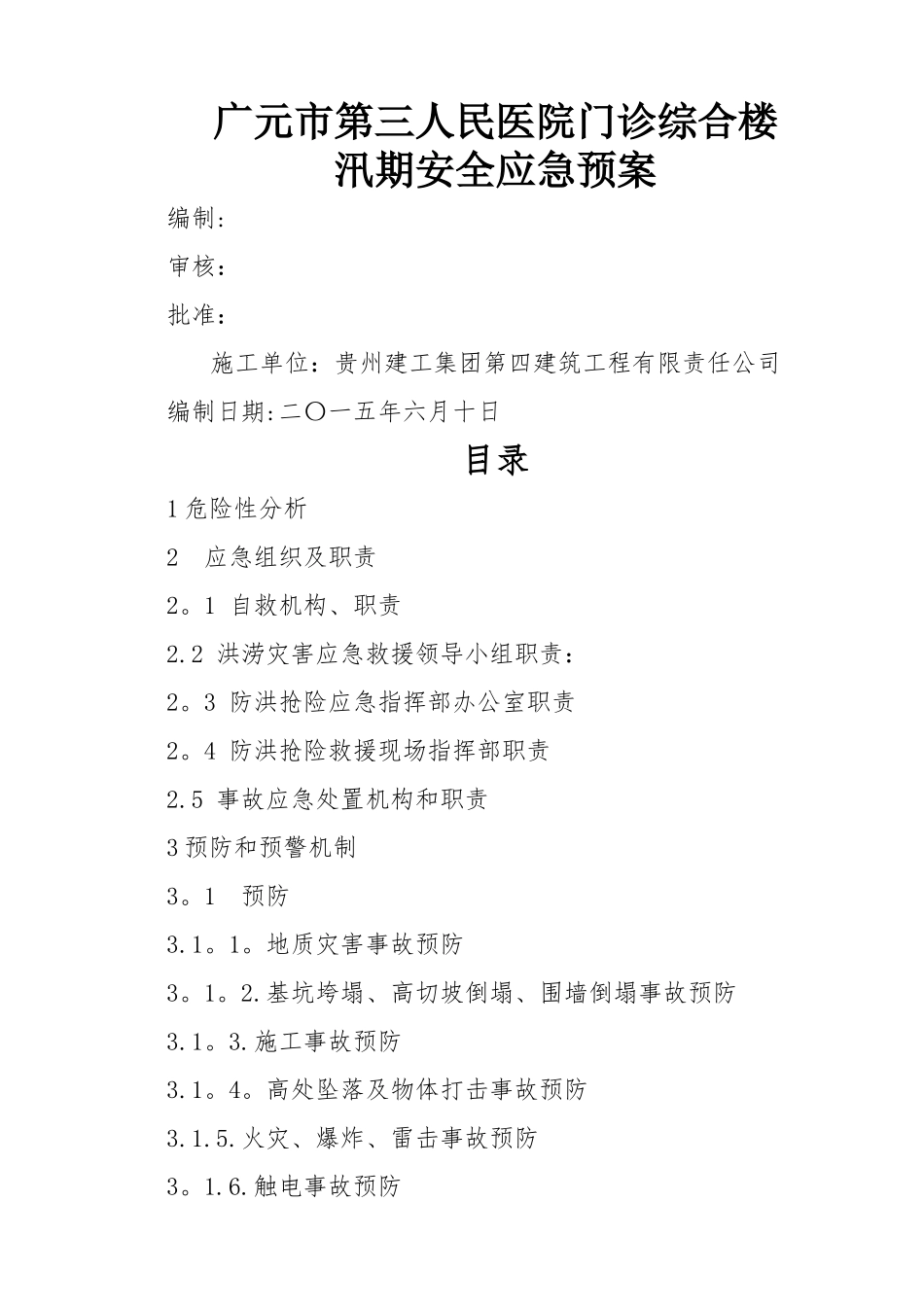

广元市第三人民医院门诊综合楼汛期安全应急预案编制:审核:批准:施工单位:贵州建工集团第四建筑工程有限责任公司编制日期:二〇一五年六月十日目录1 危险性分析2 应急组织及职责2
1 自救机构、职责2
2 洪涝灾害应急救援领导小组职责:2
3 防洪抢险应急指挥部办公室职责2
4 防洪抢险救援现场指挥部职责2
5 事故应急处置机构和职责3 预防和预警机制3

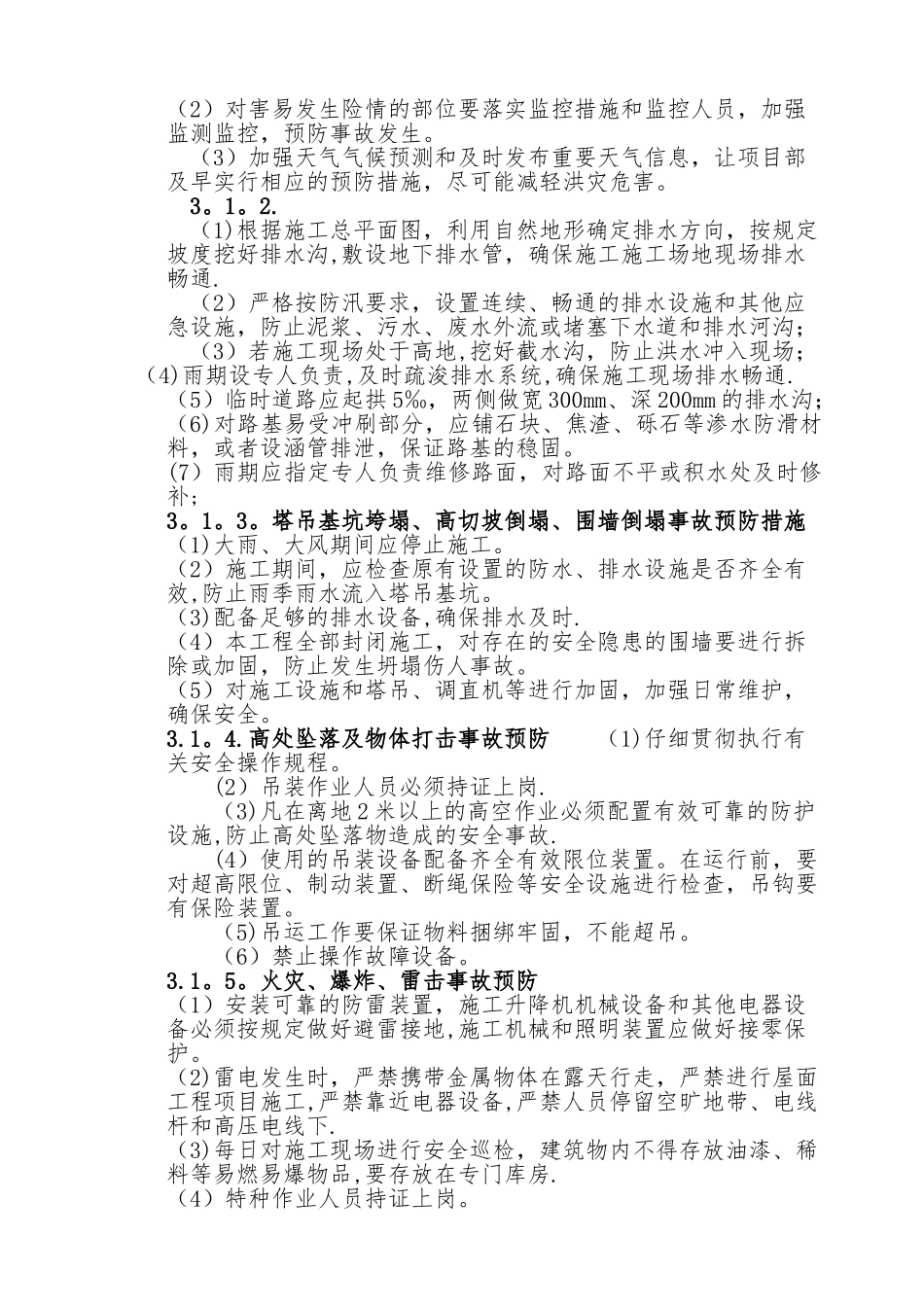

地质灾害事故预防3
基坑垮塌、高切坡倒塌、围墙倒塌事故预防3
施工事故预防3
高处坠落及物体打击事故预防3
火灾、爆炸、雷击事故预防3
触电事故预防3
机械损害事故预防3
2 预防预警行动3

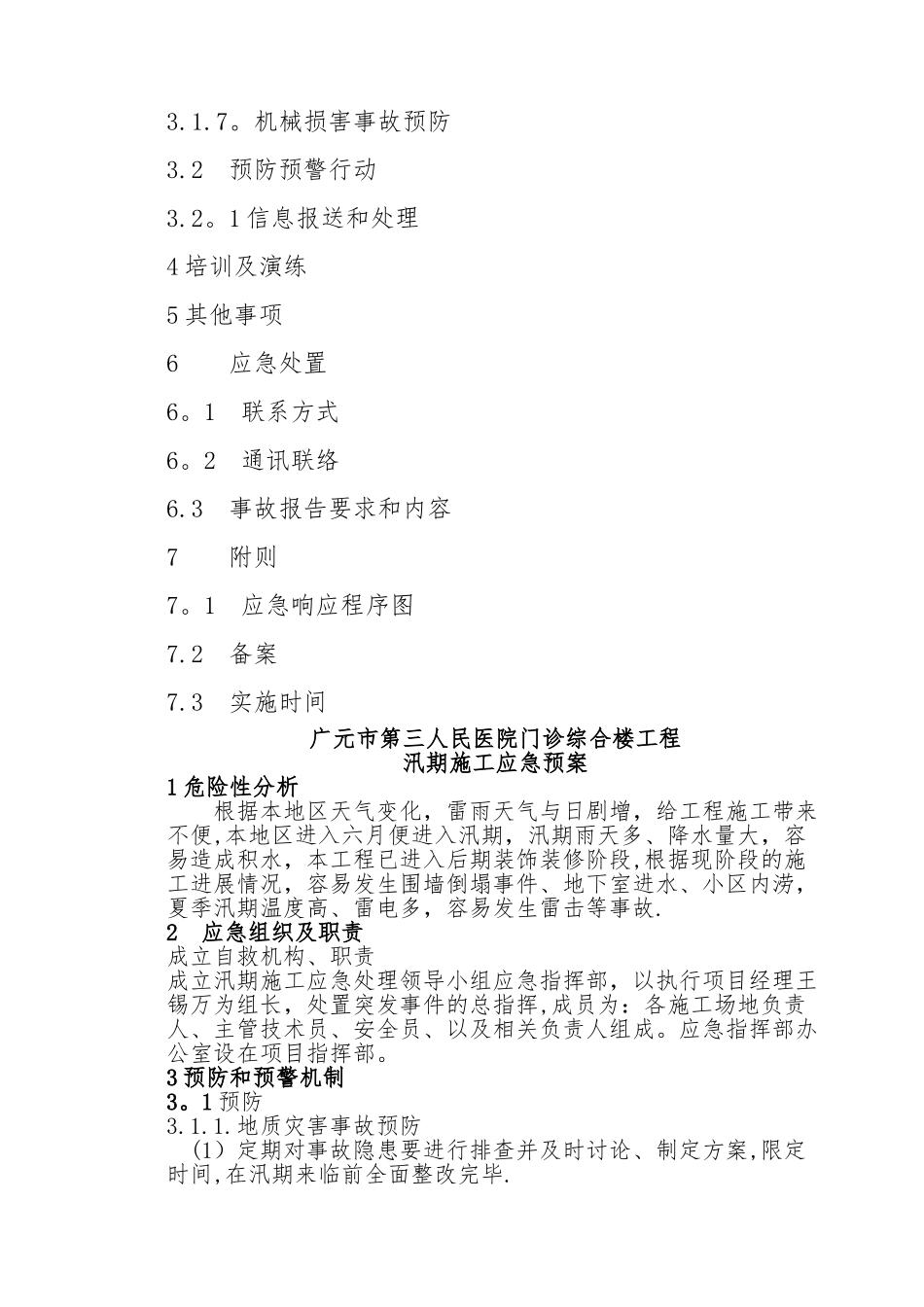

1 信息报送和处理4 培训及演练5 其他事项6 应急处置6
1 联系方式6
2 通讯联络6
3 事故报告要求和内容7 附则7
1 应急响应程序图7
3 实施时间广元市第三人民医院门诊综合楼工程汛期施工应急预案1 危险性分析根据本地区天气变化,雷雨天气与日剧增,给工程施工带来不便,本地区进入六月便进入汛期,汛期雨天多、降水量大,容易造成积水,本工程已进入后期装饰装修阶段,根据现阶段的施工进展情况,容易发生围墙倒塌事件、地下室进水、小区内涝,夏季汛期温度高、雷电多,容易发生雷击等事故
2 应急组织及职责成立自救机构、职责成立汛期施工应急处理领导小组应急指挥部,以执行项目经理王锡万为组长,处置突发事件的总指挥,成员为:各施工场地负责人、主管技术员、安全员、以及相关负责人组成
应急指挥部办公室设在项目指挥部
3 预防和预警机制3
地质灾害事故预防 (1)定期对事故隐患要进行排查并及时讨论、制定方案,限定时间,在汛期来临前全面整改完毕
(2)对害易发生险情的部位要落实监控措施和监控人员,加强监测监控,预防事故发生
(3)加强天气气候预测和及时发布
