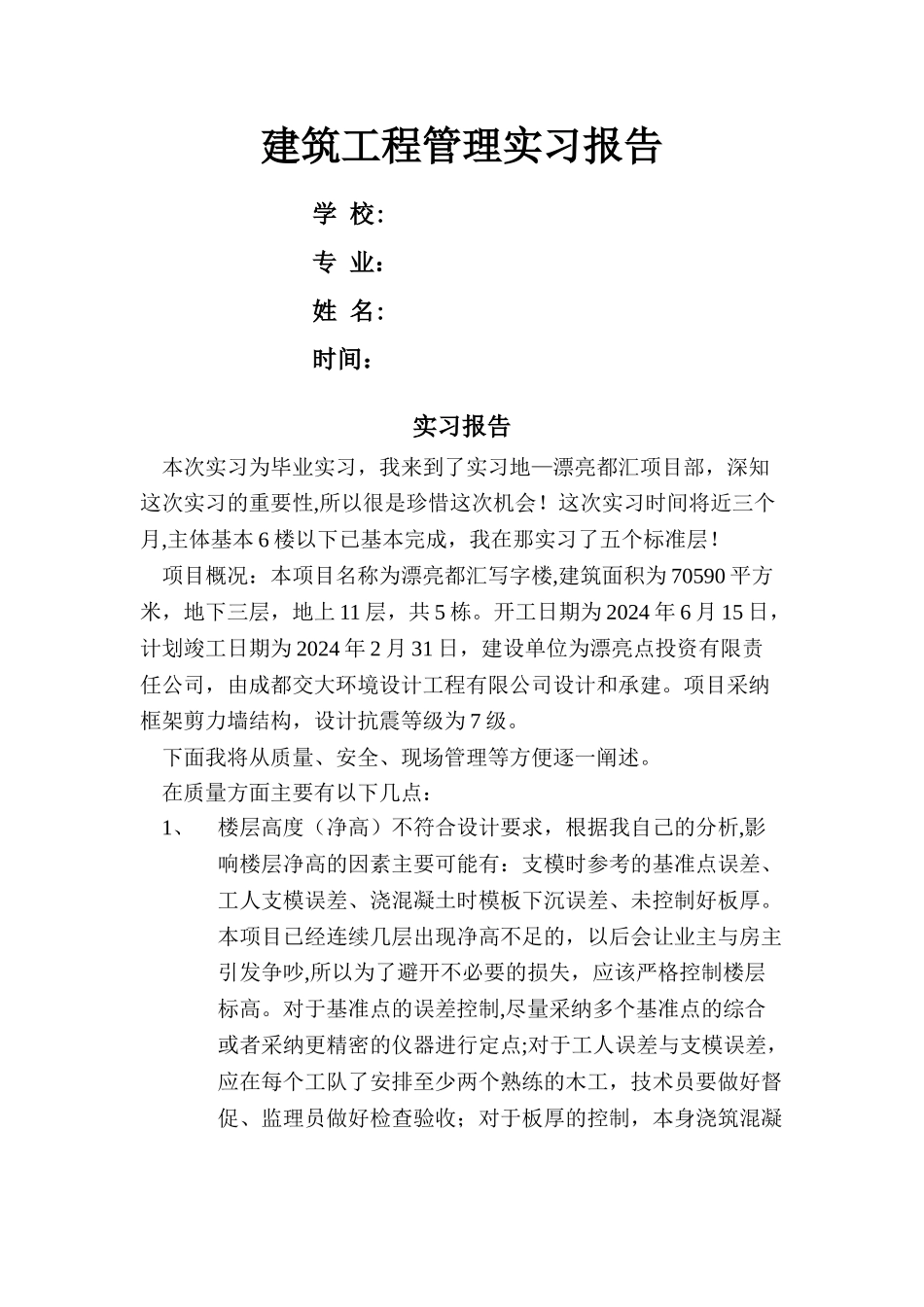

建筑工程管理实习报告学 校:专 业:姓 名:时间:实习报告本次实习为毕业实习,我来到了实习地—漂亮都汇项目部,深知这次实习的重要性,所以很是珍惜这次机会
这次实习时间将近三个月,主体基本 6 楼以下已基本完成,我在那实习了五个标准层
项目概况:本项目名称为漂亮都汇写字楼,建筑面积为 70590 平方米,地下三层,地上 11 层,共 5 栋

开工日期为 2024 年 6 月 15 日,计划竣工日期为 2024 年 2 月 31 日,建设单位为漂亮点投资有限责任公司,由成都交大环境设计工程有限公司设计和承建
项目采纳框架剪力墙结构,设计抗震等级为 7 级
下面我将从质量、安全、现场管理等方便逐一阐述
在质量方面主要有以下几点:1、楼层高度(净高)不符合设计要求,根据我自己的分析,影响楼层净高的因素主要可能有:支模时参考的基准点误差、工人支模误差、浇混凝土时模板下沉误差、未控制好板厚
本项目已经连续几层出现净高不足的,以后会让业主与房主引发争吵,所以为了避开不必要的损失,应该严格控制楼层标高
对于基准点的误差控制,尽量采纳多个基准点的综合或者采纳更精密的仪器进行定点;对于工人误差与支模误差,应在每个工队了安排至少两个熟练的木工,技术员要做好督促、监理员做好检查验收;对于板厚的控制,本身浇筑混凝土是一个非常关键的环节,必须配备相关人员负责混凝土质量,当然包括混凝土厚度
2、混凝土质量稍有不足,主要有:1)板厚偏大,使得楼层净高不足设计要求,这一点前面已经论述过,本工程里,8-9 层板厚均偏大 2cm—5cm 里面,甚至有些板块出现明显的突出,当然了,技术员也认识到了这一点,在 10 层之后这一偏差得到比较好的控制
2)振捣不足,出现蜂窝,甚至大体积的墙体孔洞,这主要出现在部分楼层里,一般情况下都是在浇筑的后面,大家都已疲乏,所以开始比较随意,负责人员也已经视而不见,当然,这可能是夜
