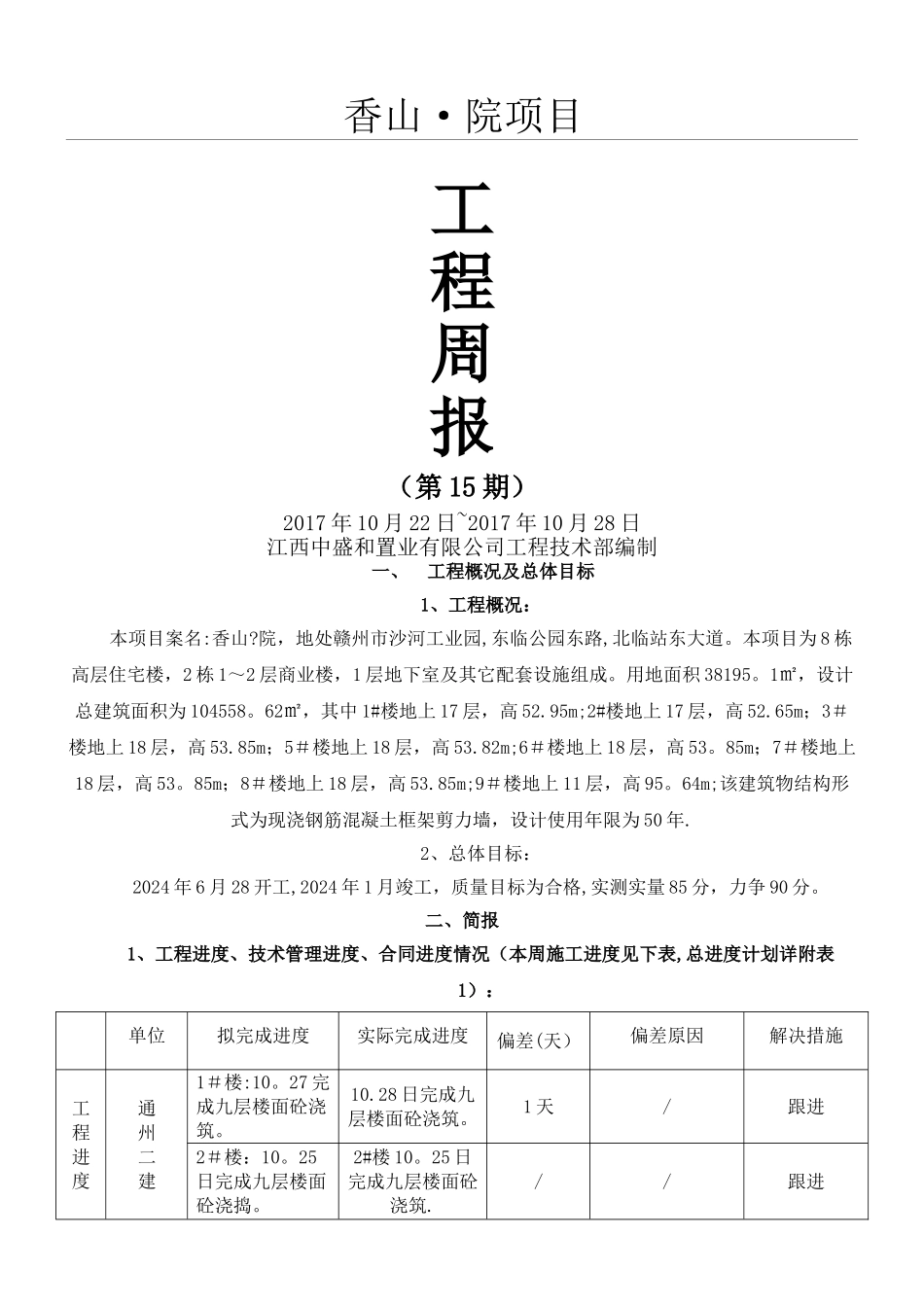

香山·院项目工程周报(第 15 期)2017 年 10 月 22 日~2017 年 10 月 28 日江西中盛和置业有限公司工程技术部编制一、工程概况及总体目标1、工程概况:本项目案名:香山?院,地处赣州市沙河工业园,东临公园东路,北临站东大道。本项目为 8 栋高层住宅楼,2 栋 1~2 层商业楼,1 层地下室及其它配套设施组成。用地面积 38195。1㎡,设计总建筑面积为 104558。62㎡,其中 1#楼地上 17 层,高 52.95m;2#楼地上 17 层,高 52.65m;3#楼地上 18 层,高 53.85m;5#楼地上 18 层,高 53.82m;6#楼地上 18 层,高 53。85m;7#楼地上18 层,高 53。85m;8#楼地上 18 层,高 53.85m;9#楼地上 11 层,高 95。64m;该建筑物结构形式为现浇钢筋混凝土框架剪力墙,设计使用年限为 50 年.2、总体目标:2024 年 6 月 28 开工,2024 年 1 月竣工,质量目标为合格,实测实量 85 分,力争 90 分。二、简报1、工程进度、技术管理进度、合同进度情况(本周施工进度见下表,总进度计划详附表1):单位拟完成进度实际完成进度偏差(天)偏差原因解决措施工程进度通州二建1#楼:10。27 完成九层楼面砼浇筑。10.28 日完成九层楼面砼浇筑。1 天/跟进2#楼:10。25日完成九层楼面砼浇捣。2#楼 10。25 日完成九层楼面砼浇筑.//跟进3#楼:10。21 完成地下室底板砼浇筑10。24 完成地下室底板砼浇筑4 天增加工程内容、工序衔接不到位。要求增加工人及加班作业,工序衔接加强管理(每日清点人数)5#楼:10。25土方开挖完成,办理移交场地10。27 土方开挖完成 90%15 天拆迁问题,下雨及工作场地受限;文明城市防尘治理。倒土场修建道路(铺设砖渣);加班赣北勘探新增挡土墙勘探21 个及原余留勘探点 21个,10.25 日完成 90%。完成 35 根2 天拆迁问题,作业面困难督促技术管理进度广艺院9 月 20 日完成 5#楼南面后浇带移位变更10 月 18 日领导重新确认施工方及设计方提出的变更38设计院出正式变更滞后跟进10 月 9 日完成地下室渗排水盲沟设计变更10 月 27 日领导签字确认图纸,需设计出设计变更19图纸确认时间过长跟进10 月 16 日完成1#楼与主楼相接商铺的结构设计变更10 月 13 日设计单位提交电子变更单,待审核下发12设计院变更滞后/10 月 10 日完成香山?院铝合金门窗大样及门窗表变更10 月 27 日设计单位再次修改图纸,审核完成返回设计18设计单位需重新修改图纸跟进督促9...
