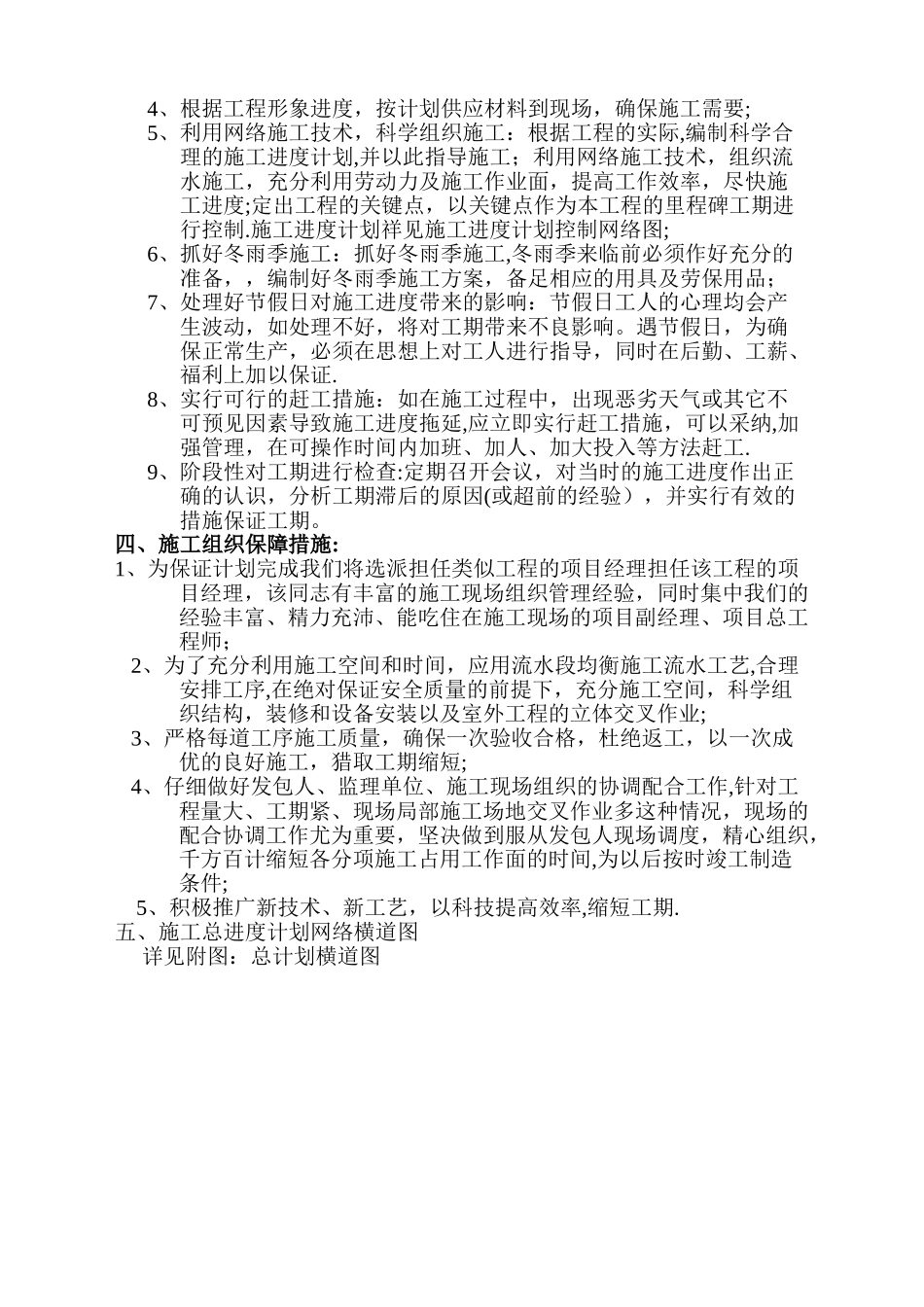

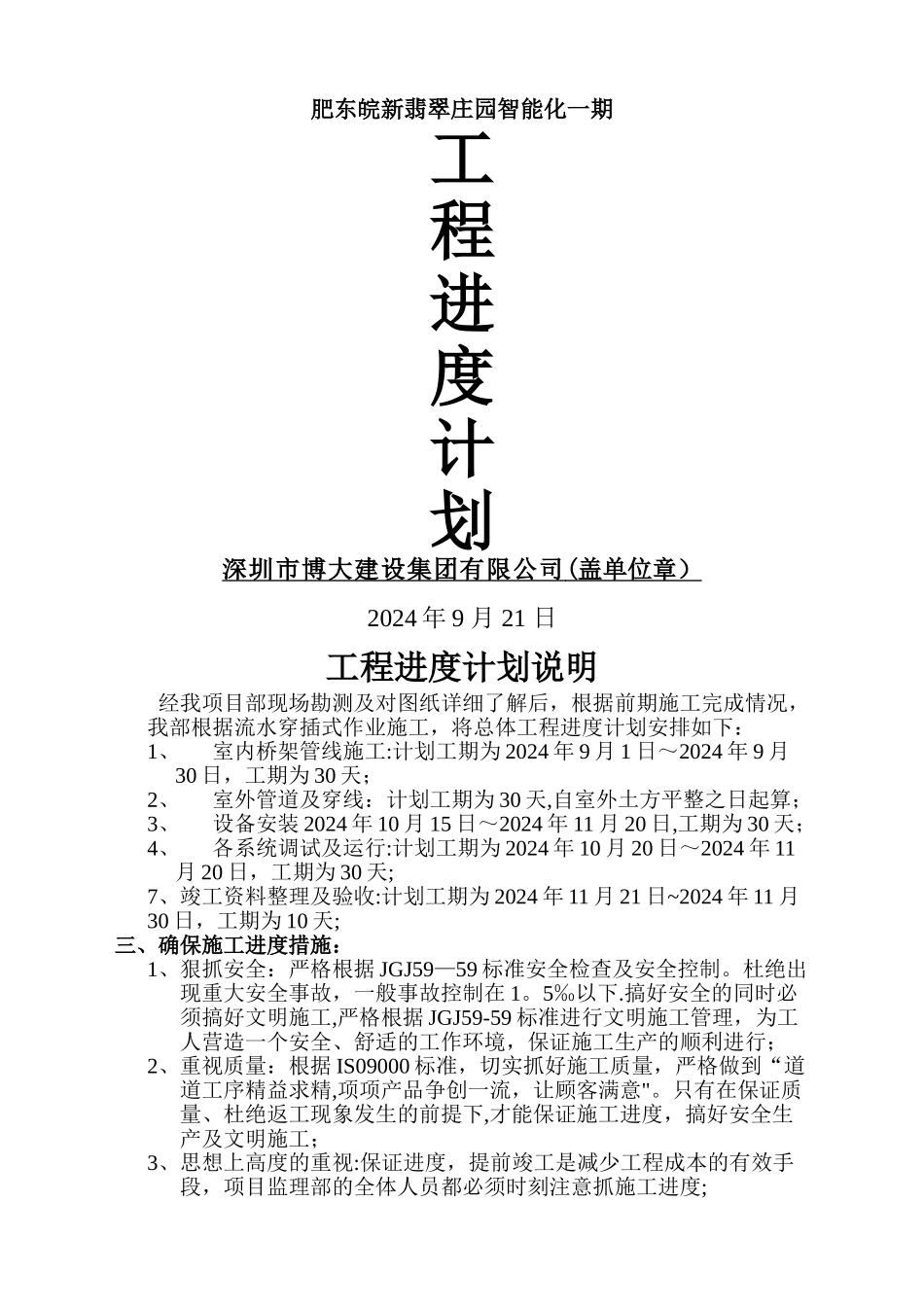

肥东皖新翡翠庄园智能化一期工程进度计划深圳市博大建设集团有限公司 ( 盖单位章) 2024 年 9 月 21 日工程进度计划说明 经我项目部现场勘测及对图纸详细了解后,根据前期施工完成情况,我部根据流水穿插式作业施工,将总体工程进度计划安排如下:1、室内桥架管线施工:计划工期为 2024 年 9 月 1 日~2024 年 9 月30 日,工期为 30 天;2、室外管道及穿线:计划工期为 30 天,自室外土方平整之日起算;3、设备安装 2024 年 10 月 15 日~2024 年 11 月 20 日,工期为 30 天;4、各系统调试及运行:计划工期为 2024 年 10 月 20 日~2024 年 11月 20 日,工期为 30 天;7、竣工资料整理及验收:计划工期为 2024 年 11 月 21 日~2024 年 11 月30 日,工期为 10 天;三、确保施工进度措施:1、狠抓安全:严格根据 JGJ59—59 标准安全检查及安全控制
杜绝出现重大安全事故,一般事故控制在 1
搞好安全的同时必须搞好文明施工,严格根据 JGJ59-59 标准进行文明施工管理,为工人营造一个安全、舒适的工作环境,保证施工生产的顺利进行;2、重视质量:根据 IS09000 标准,切实抓好施工质量,严格做到“道道工序精益求精,项项产品争创一流,让顾客满意"
