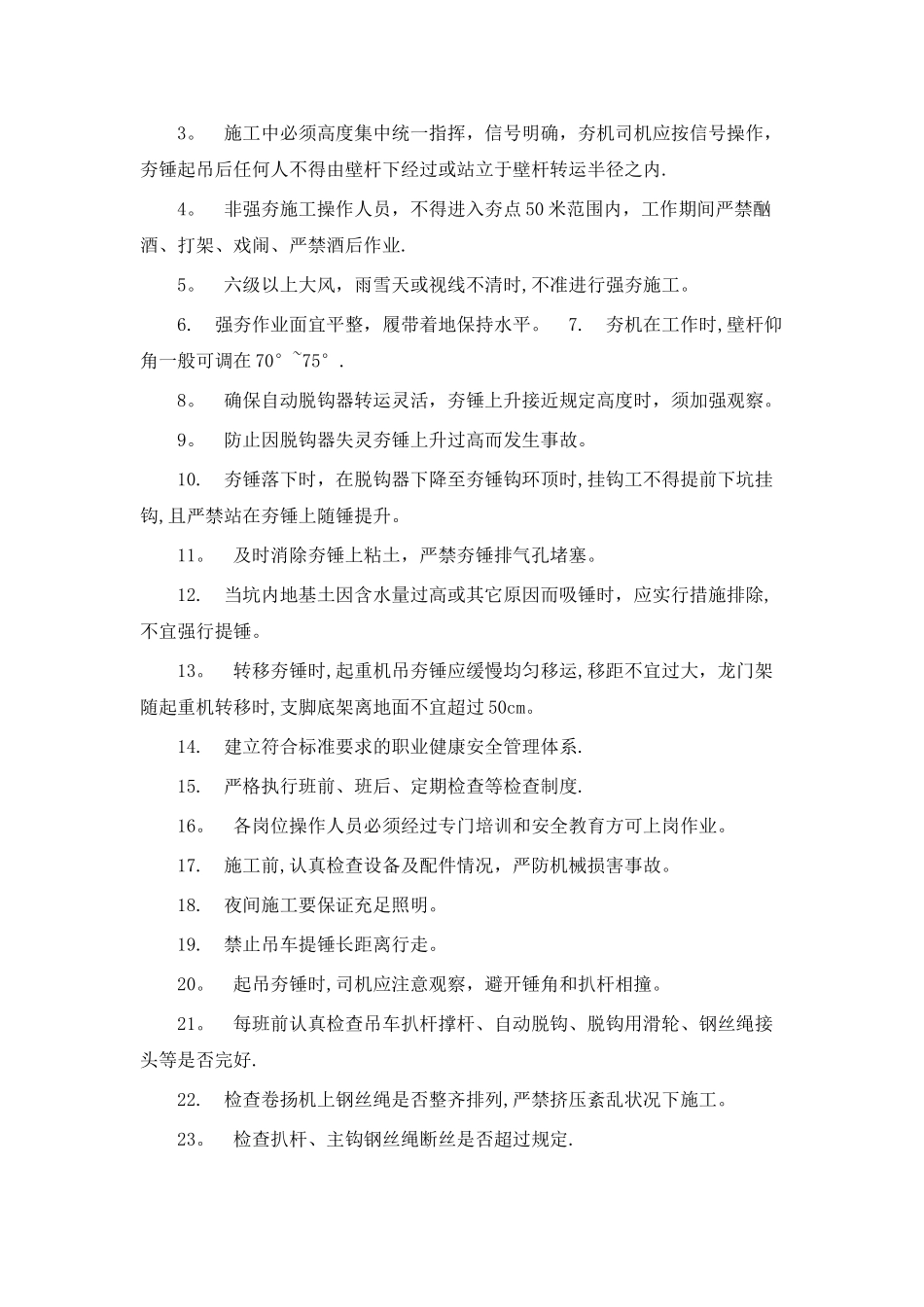

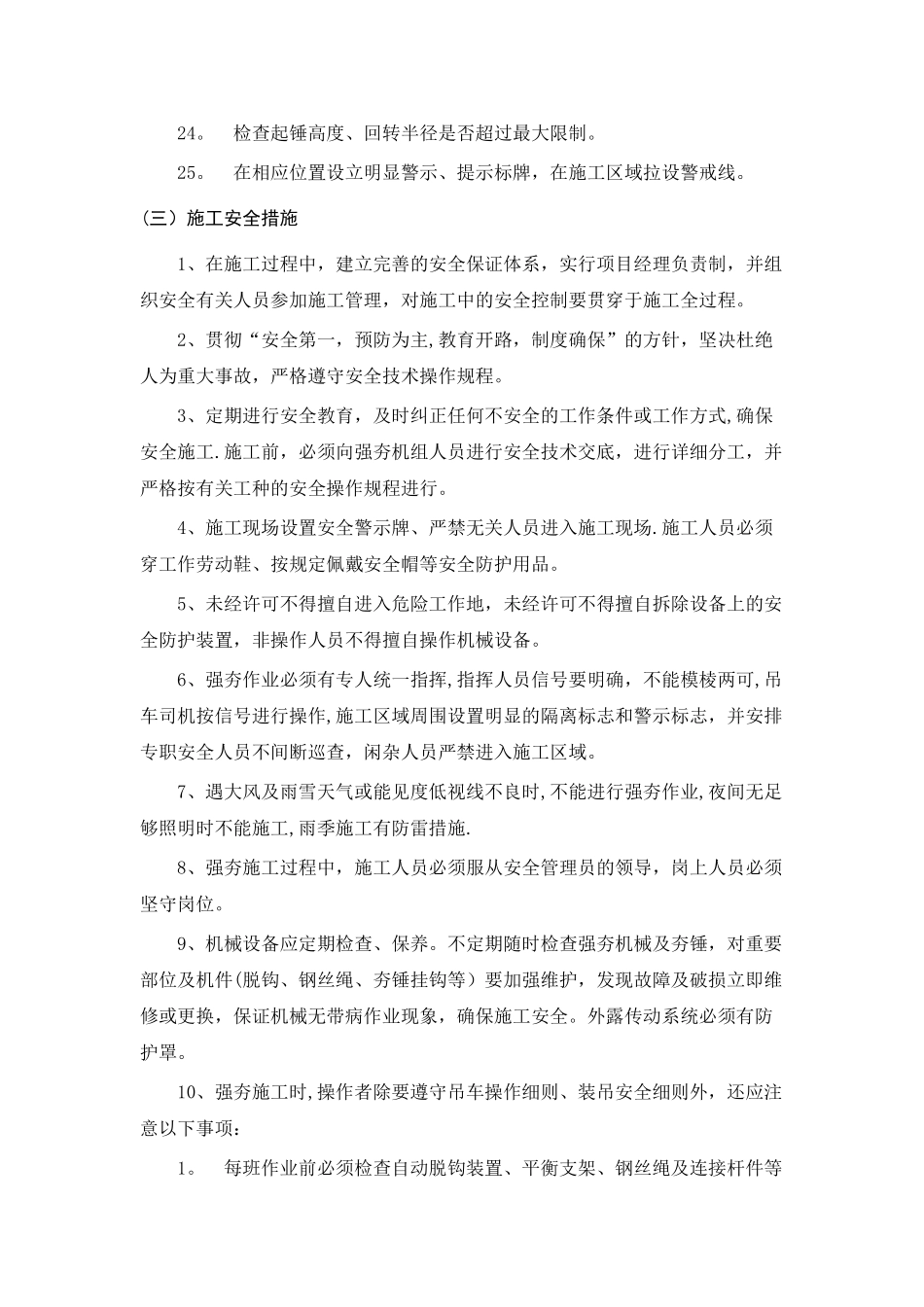

达州市长田新区基础设施项目长田大道一期工程强夯安全生产保证措施批准/日期:审查/日期:校核/日期:编制/日期:中电建路桥集团达州长田新区总承包部一分部二 O 一五年十二月六日强夯安全生产保证措施 为了更好的贯彻落实《安全生产法》和进行一步细化强夯施工措施,确实做到“安全第一,预防为主、综合治理”的原则.特编制本强夯分项安全施工方案。 (一) 安全目标 1.坚持“安全第一、预防为主、综合治理"和“坚持管生产必须管安全”的原则,在施工合同的实施过程中制造安全、高效的施工环境,切实做好本项目的安全管理工作; 2.安全目标为:杜绝重大伤亡事故、设备、坠落、打击事故的发生;员工因工死亡率控制为零;重伤率为零;负伤频率为零;交通事故发生率为零;安全措施费投入不低于施工产值的 0。1%;《安全标准施工场地建设》达标率:100%. (二)施工安全注意事项 1. 强夯前应清除场地上空和地下障碍物,严禁在高压输电线路下作。 2. 夯机应按性能要求使用,施工前专职安全员与机组人员共同检查设备情况,在施工过程中,必须分工明确,各负其责,专职安全员、维修工定期每班进行设备运转检查,严格执行设备安全操作规程。3。 施工中必须高度集中统一指挥,信号明确,夯机司机应按信号操作,夯锤起吊后任何人不得由壁杆下经过或站立于壁杆转运半径之内. 4。 非强夯施工操作人员,不得进入夯点 50 米范围内,工作期间严禁酗酒、打架、戏闹、严禁酒后作业. 5。 六级以上大风,雨雪天或视线不清时,不准进行强夯施工。 6. 强夯作业面宜平整,履带着地保持水平。 7. 夯机在工作时,壁杆仰角一般可调在 70°~75°. 8。 确保自动脱钩器转运灵活,夯锤上升接近规定高度时,须加强观察。9。 防止因脱钩器失灵夯锤上升过高而发生事故。 10. 夯锤落下时,在脱钩器下降至夯锤钩环顶时,挂钩工不得提前下坑挂钩,且严禁站在夯锤上随锤提升。 11。 及时消除夯锤上粘土,严禁夯锤排气孔堵塞。 12. 当坑内地基土因含水量过高或其它原因而吸锤时,应实行措施排除,不宜强行提锤。 13。 转移夯锤时,起重机吊夯锤应缓慢均匀移运,移距不宜过大,龙门架随起重机转移时,支脚底架离地面不宜超过 50cm。 14. 建立符合标准要求的职业健康安全管理体系. 15. 严格执行班前、班后、定期检查等检查制度. 16。 各岗位操作人员必须经过专门培训和安全教育方可上岗作业。 17. 施工前,认真检查设备及配件情况,严防机械损害事故。...
