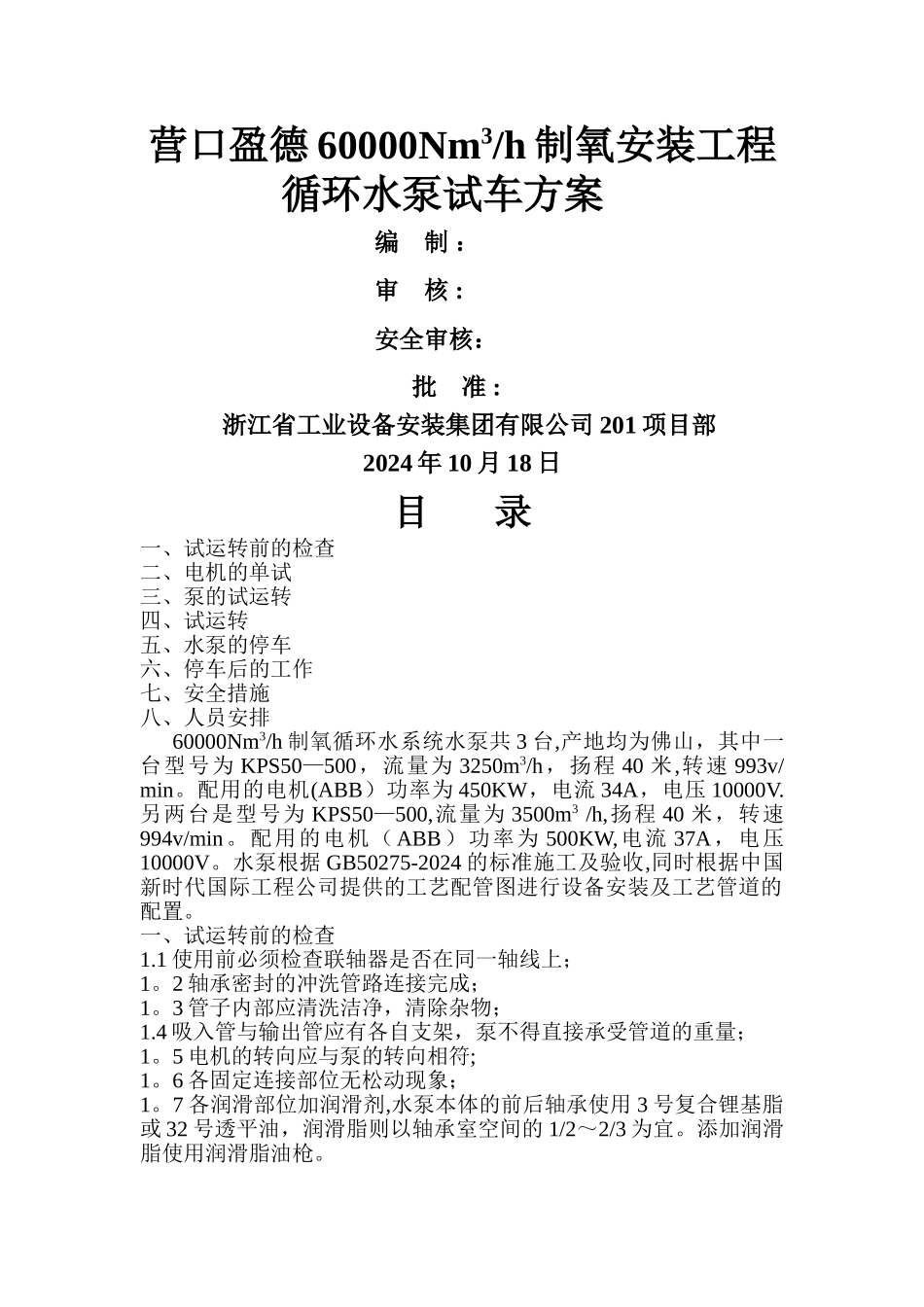

营口盈德 60000Nm3/h 制氧安装工程循环水泵试车方案编 制 :审 核 :安全审核:批 准 :浙江省工业设备安装集团有限公司 201 项目部2024 年 10 月 18 日目 录 一、试运转前的检查二、电机的单试三、泵的试运转四、试运转五、水泵的停车六、停车后的工作七、安全措施八、人员安排60000Nm3/h 制氧循环水系统水泵共 3 台,产地均为佛山,其中一台型号为 KPS50—500,流量为 3250m3/h,扬程 40 米,转速 993v/min
配用的电机(ABB)功率为 450KW,电流 34A,电压 10000V
另两台是型号为 KPS50—500,流量为 3500m3 /h,扬程 40 米,转速994v/min
配用的电机(ABB)功率为 500KW,电流 37A,电压10000V
水泵根据 GB50275-2024 的标准施工及验收,同时根据中国新时代国际工程公司提供的工艺配管图进行设备安装及工艺管道的配置
一、试运转前的检查1
1 使用前必须检查联轴器是否在同一轴线上;1
2 轴承密封的冲洗管路连接完成;1
3 管子内部应清洗洁净,清除杂物;1
4 吸入管与输出管应有各自支架,泵不得直接承受管道的重量;1
5 电机的转向应与泵的转向相符;1
6 各固定连接部位无松动现象;1
7 各润滑部位加润滑剂,水泵本体的前后轴承使用 3 号复合锂基脂或 32 号透平油,润滑脂则以轴承室空间的 1/2~2/3 为宜
添加润滑脂使用润滑脂油枪
8 各指示仪表、安全保护装置及电控装置应灵敏、准确可靠;1
9 盘车应灵活,无异常现象;1
10 检查电机系统绝缘情况良好

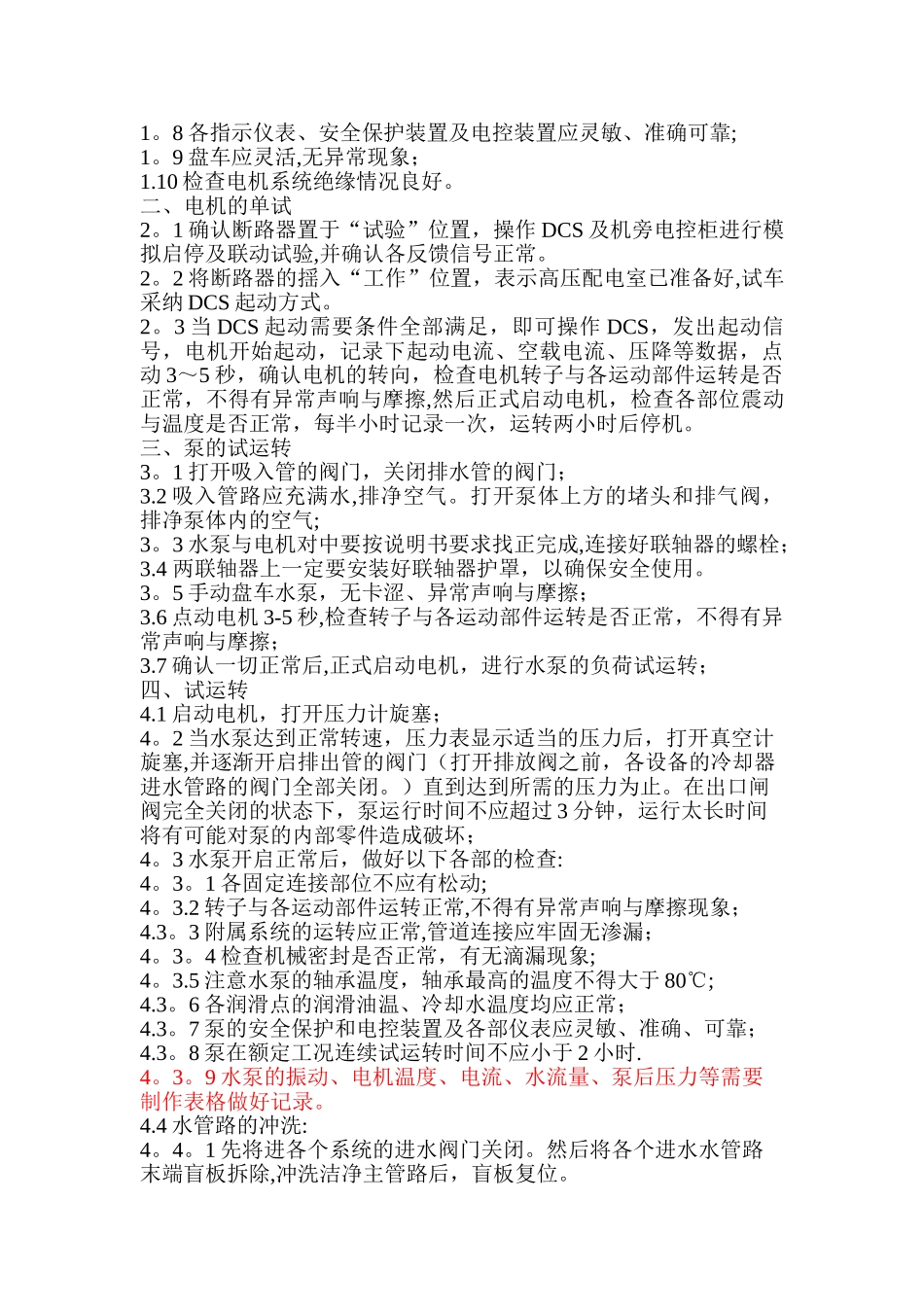

二、电机的单试2
1 确认断路器置于“试验”位置,操作 DCS 及机旁电控柜进行模拟启停及联动试验,并确认各反馈信号正常

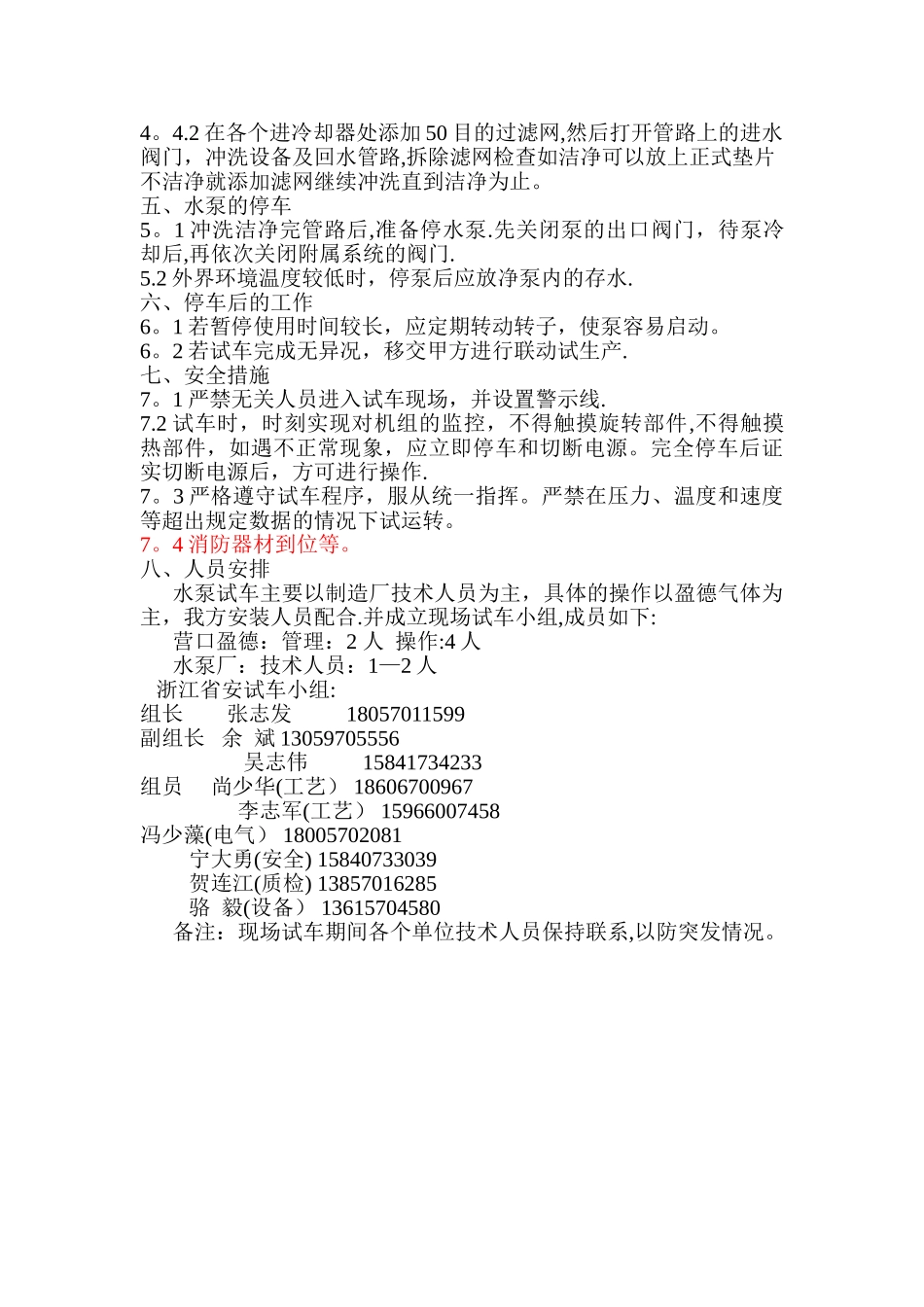

2 将断路器的揺入“工作”位置,表示高压配电室已准备好,试车采纳 DCS
