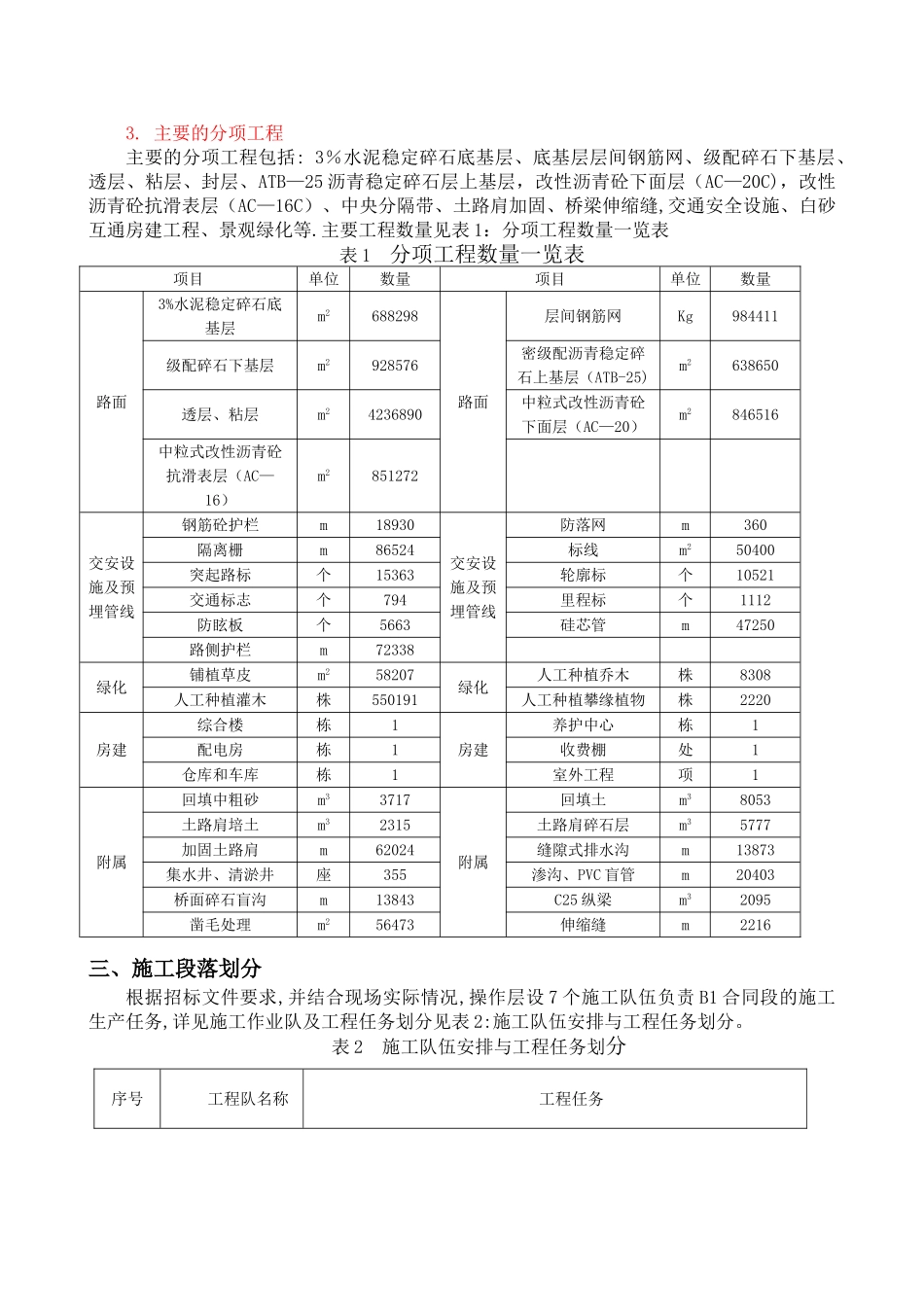

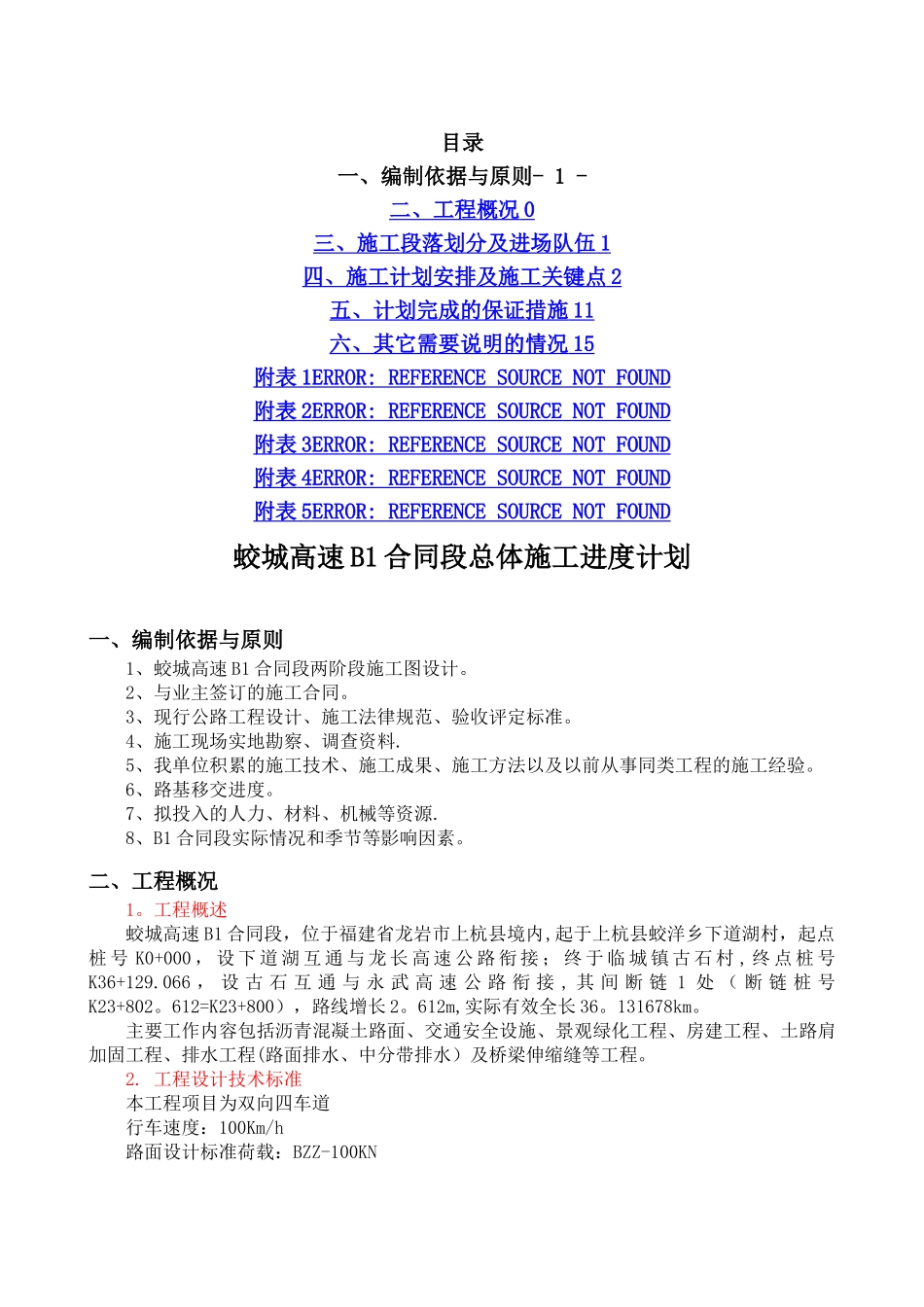

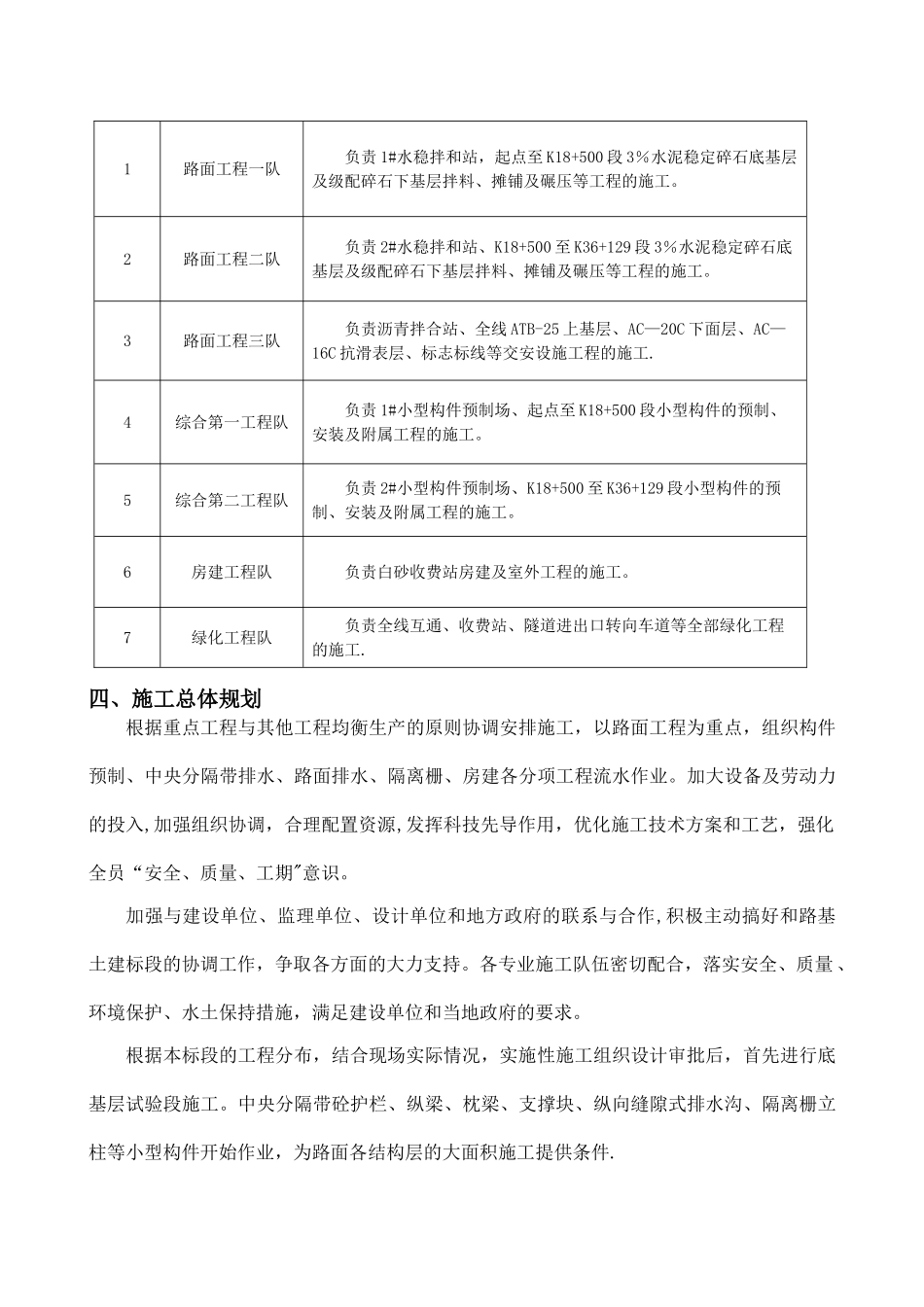

目录一、编制依据与原则- 1 -二、工程概况 0 三、施工段落划分及进场队伍 1 四、施工计划安排及施工关键点 2 五、计划完成的保证措施 11 六、其它需要说明的情况 15 附表 1 ERROR: REFERENCE SOURCE NOT FOUND 附表 2 ERROR: REFERENCE SOURCE NOT FOUND 附表 3 ERROR: REFERENCE SOURCE NOT FOUND 附表 4 ERROR: REFERENCE SOURCE NOT FOUND 附表 5 ERROR: REFERENCE SOURCE NOT FOUND 蛟城高速 B1 合同段总体施工进度计划一、编制依据与原则1、蛟城高速 B1 合同段两阶段施工图设计
2、与业主签订的施工合同
3、现行公路工程设计、施工法律规范、验收评定标准
4、施工现场实地勘察、调查资料
5、我单位积累的施工技术、施工成果、施工方法以及以前从事同类工程的施工经验
6、路基移交进度
7、拟投入的人力、材料、机械等资源
8、B1 合同段实际情况和季节等影响因素
二、工程概况1
工程概述蛟城高速 B1 合同段,位于福建省龙岩市上杭县境内,起于上杭县蛟洋乡下道湖村,起点桩 号 K0+000 , 设 下 道 湖 互 通 与 龙 长 高 速 公 路 衔 接 ; 终 于 临 城 镇 古 石 村 , 终 点 桩 号K36+129
066 , 设 古 石 互 通 与 永 武 高 速 公 路 衔 接 , 其 间 断 链 1 处 ( 断 链 桩 号K23+802
612=K23+800),路线增长 2
612m,实际有效全长 36
131678km
主要工作内容包括沥青混凝土路面、交通安全设施、景观绿化工程、房建工程、土路肩加固工程、排水工程(路面排水、中分带排水)及桥梁伸缩缝等工程
工程设计技术标准本工程项目为双
