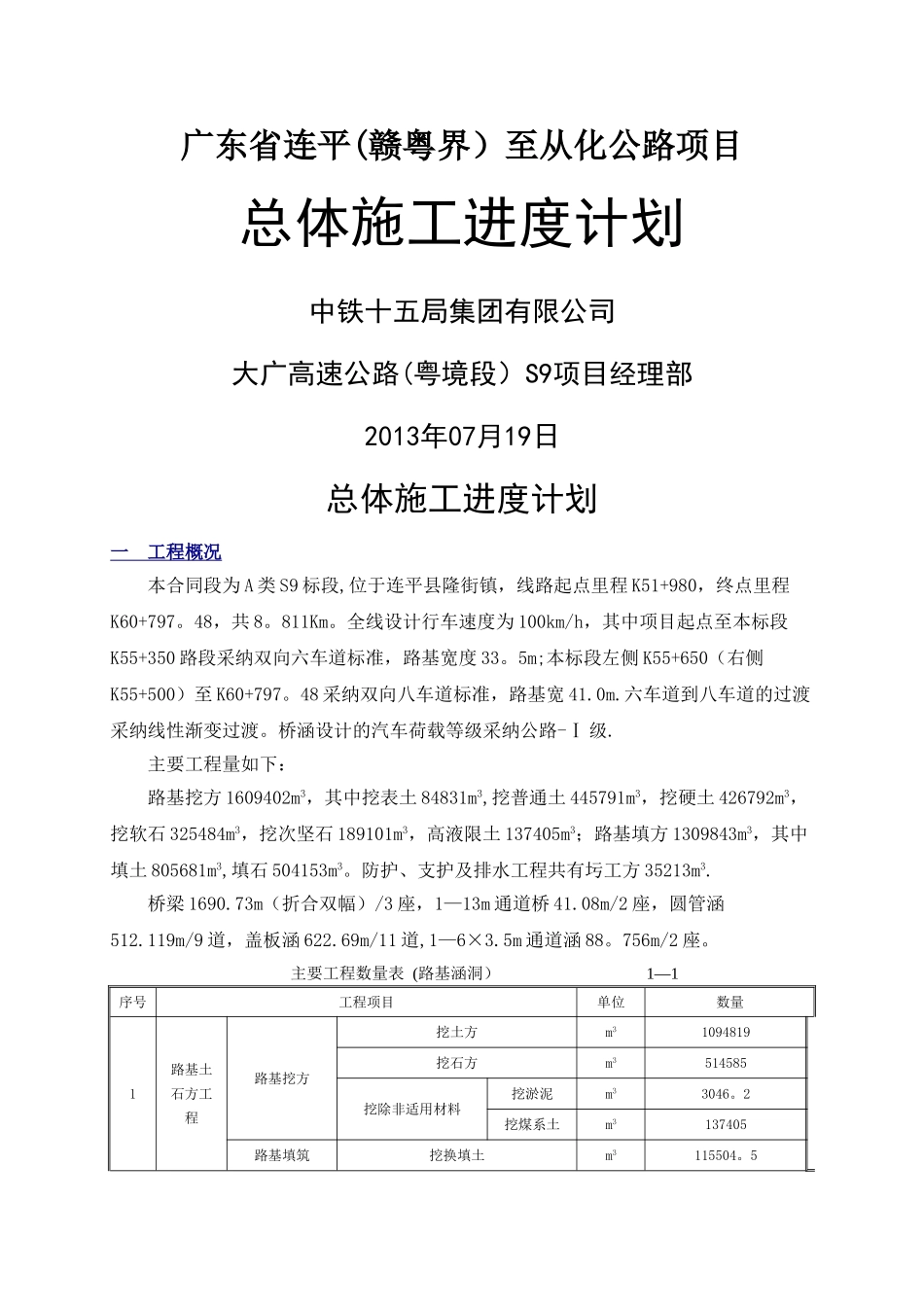

广东省连平(赣粤界)至从化公路项目总体施工进度计划中铁十五局集团有限公司大广高速公路(粤境段)S9项目经理部2013年07月19日总体施工进度计划一 工程概况本合同段为 A 类 S9 标段,位于连平县隆街镇,线路起点里程 K51+980,终点里程K60+797
48,共 8
全线设计行车速度为 100km/h,其中项目起点至本标段K55+350 路段采纳双向六车道标准,路基宽度 33
5m;本标段左侧 K55+650(右侧K55+500)至 K60+797
48 采纳双向八车道标准,路基宽 41
六车道到八车道的过渡采纳线性渐变过渡
桥涵设计的汽车荷载等级采纳公路-Ⅰ 级
主要工程量如下:路基挖方 1609402m3,其中挖表土 84831m3,挖普通土 445791m3,挖硬土 426792m3,挖软石 325484m3,挖次坚石 189101m3,高液限土 137405m3;路基填方 1309843m3,其中填土 805681m3,填石 504153m3
防护、支护及排水工程共有圬工方 35213m3
桥梁 1690
73m(折合双幅)/3 座,1—13m 通道桥 41
08m/2 座,圆管涵512
119m/9 道,盖板涵 622
69m/11 道,1—6×3
5m 通道涵 88
756m/2 座

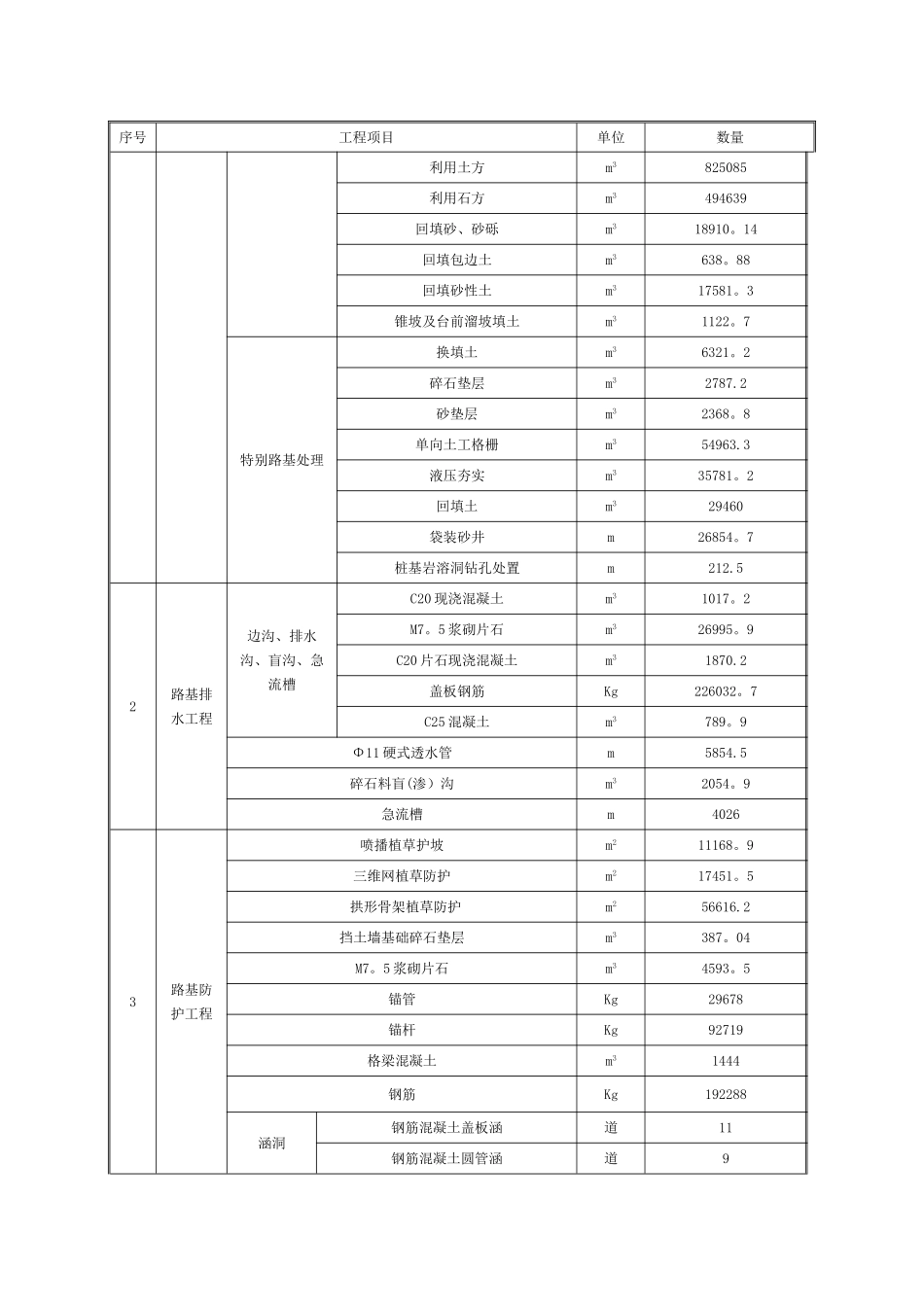

主要工程数量表 (路基涵洞) 1—1序号工程项目单位数量1路基土石方工程路基挖方挖土方m31094819挖石方m3514585挖除非适用材料挖淤泥m33046
2挖煤系土m3137405路基填筑挖换填土m3115504
5序号工程项目单位数量利用土方m3825085利用石方m3494639回填砂、砂砾m318910
14回填包边土m3638
88回填砂性土m317581
3锥坡及台前溜坡填土m31122
7特别路基处理换填土m36321
2碎石垫层m32
