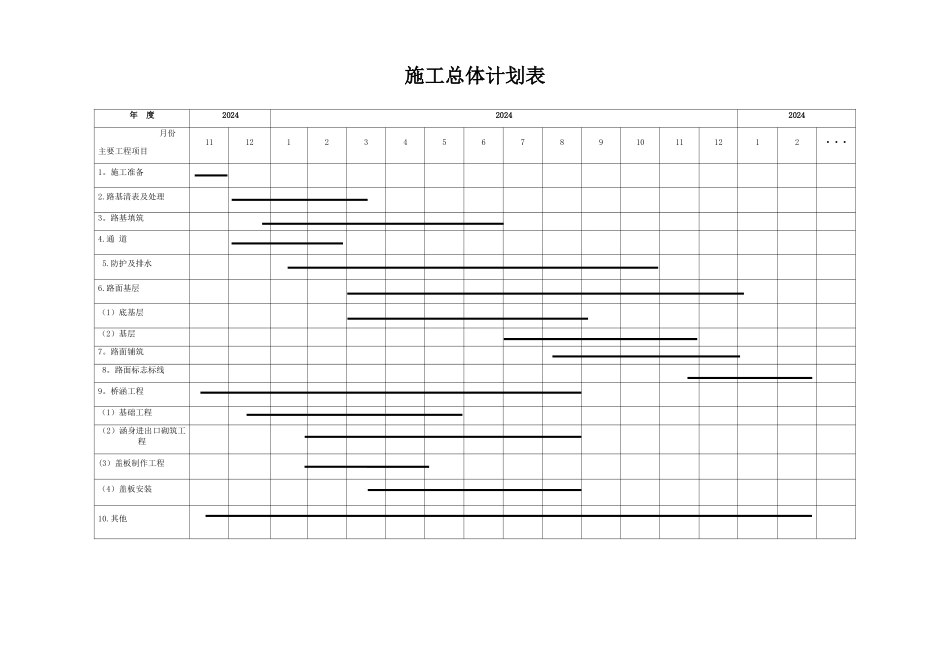

施工总体计划表年 度202420242024月份主要工程项目 11121 2345678910111212···1
路基清表及处理3
防护及排水6
路面基层(1)底基层(2)基层7
路面铺筑 8
路面标志标线9
桥涵工程(1)基础工程(2)涵身进出口砌筑工程(3)盖板制作工程(4)盖板安装10

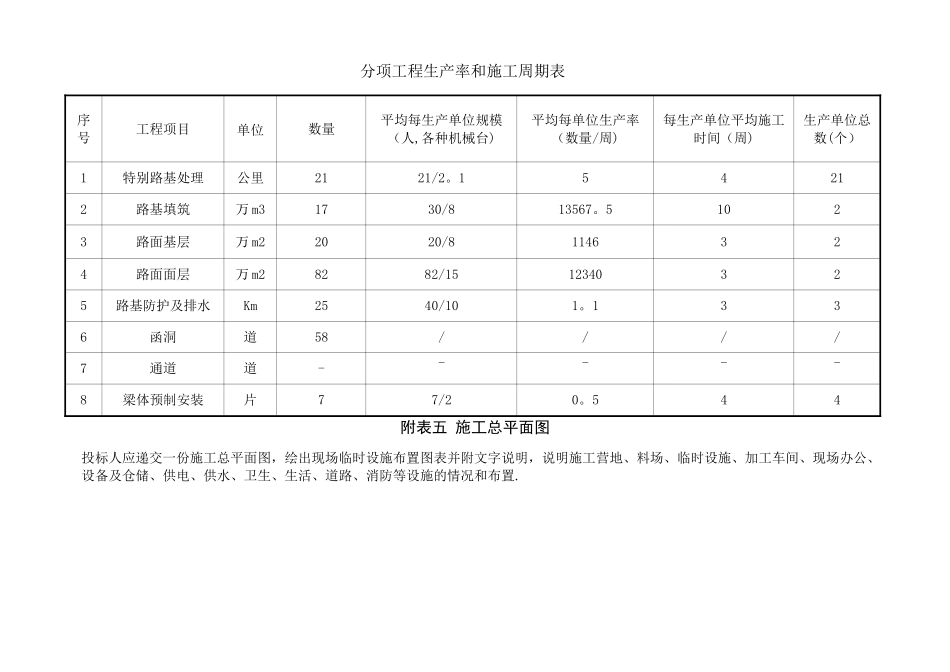

其他分项工程生产率和施工周期表序号工程项目单位数量平均每生产单位规模(人,各种机械台)平均每单位生产率(数量/周)每生产单位平均施工时间(周)生产单位总数(个)1特别路基处理公里2121/2
154212路基填筑万 m31730/813567
51023路面基层万 m22020/81146324路面面层万 m28282/1512340325路基防护及排水Km2540/101
1336函洞道58////7通道道-----8梁体预制安装片77/20
544附表五 施工总平面图投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明施工营地、料场、临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置

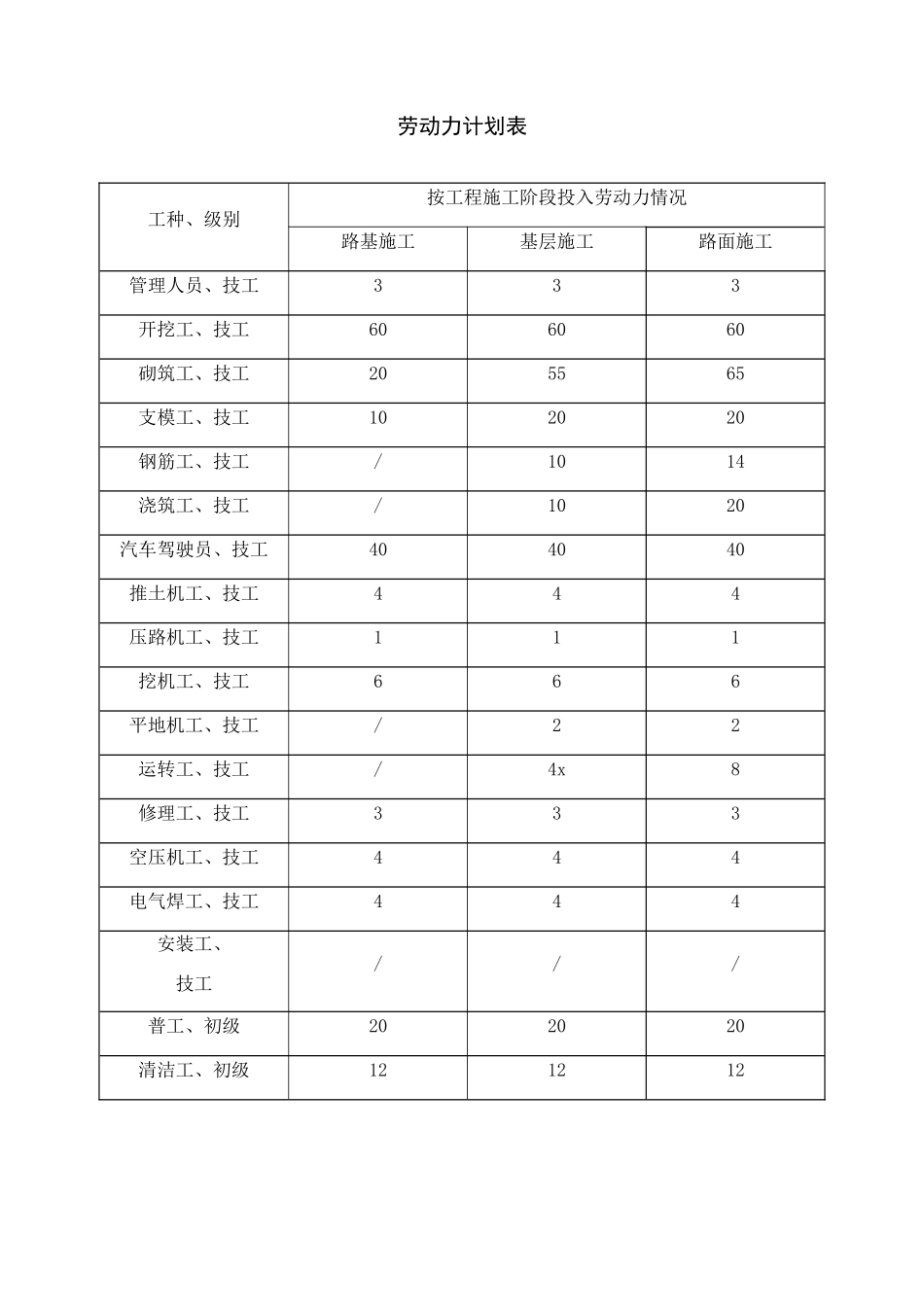

劳动力计划表工种、级别按工程施工阶段投入劳动力情况路基施工基层施工路面施工管理人员、技工333开挖工、技工606060砌筑工、技工205565支模工、技工102020钢筋工、技工/1014浇筑工、技工/1020汽车驾驶员、技工404040推土机工、技工444压路机工、技工111挖机工、技工666平地机工、技工/22运转工、技工/4x8修理工、技工333空压机工、技工444电气焊工、技工444安装工、技工///普工、初级202020清洁工、初级121212
