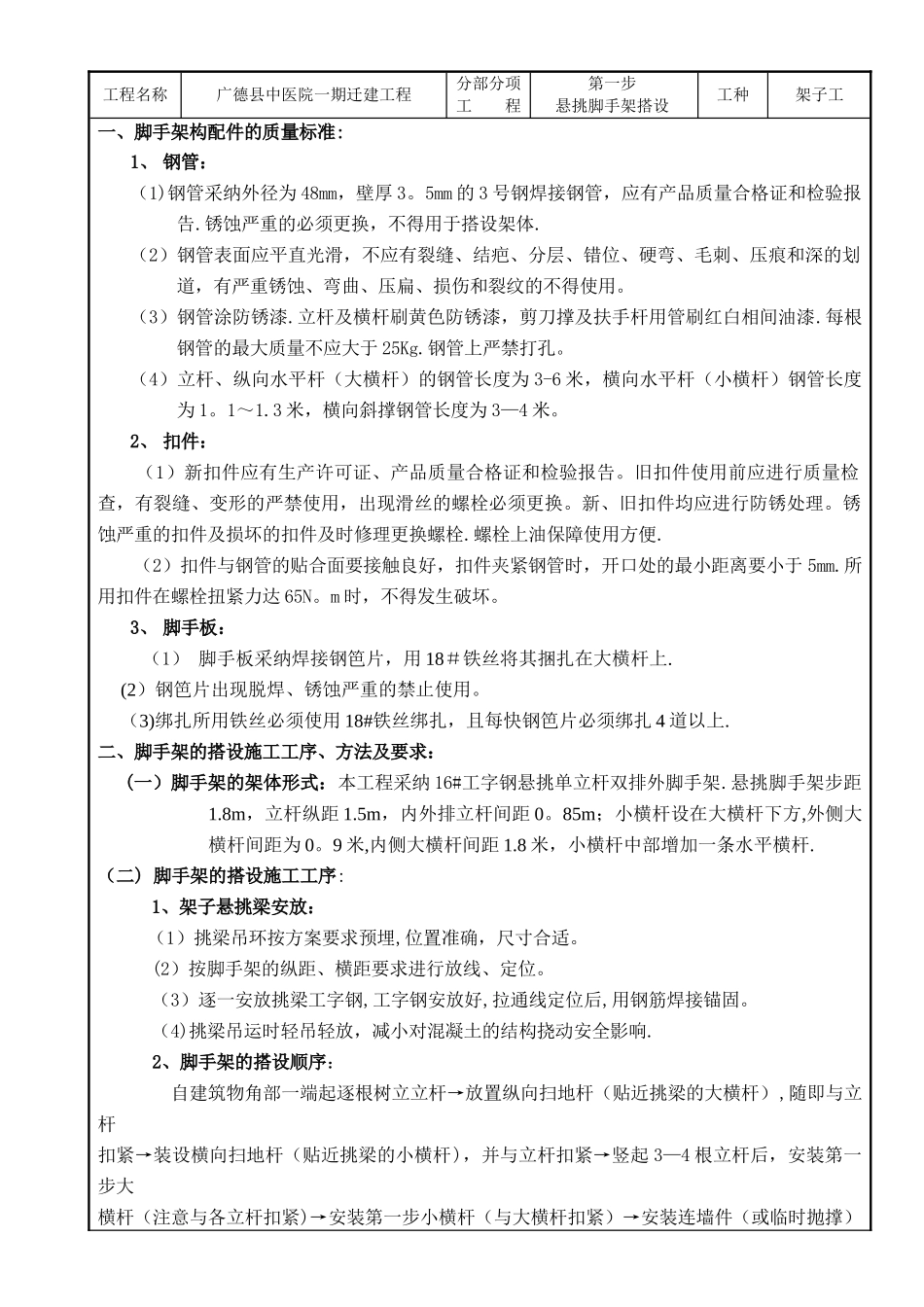

工程名称广德县中医院一期迁建工程分部分项工 程第一步悬挑脚手架搭设工种架子工一、脚手架构配件的质量标准:1、 钢管:(1)钢管采纳外径为 48mm,壁厚 3
5mm 的 3 号钢焊接钢管,应有产品质量合格证和检验报告
锈蚀严重的必须更换,不得用于搭设架体
(2)钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,有严重锈蚀、弯曲、压扁、损伤和裂纹的不得使用
(3)钢管涂防锈漆
立杆及横杆刷黄色防锈漆,剪刀撑及扶手杆用管刷红白相间油漆
每根钢管的最大质量不应大于 25Kg
钢管上严禁打孔
(4)立杆、纵向水平杆(大横杆)的钢管长度为 3-6 米,横向水平杆(小横杆)钢管长度为 1
3 米,横向斜撑钢管长度为 3—4 米
2、 扣件: (1)新扣件应有生产许可证、产品质量合格证和检验报告
旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换
新、旧扣件均应进行防锈处理
锈蚀严重的扣件及损坏的扣件及时修理更换螺栓

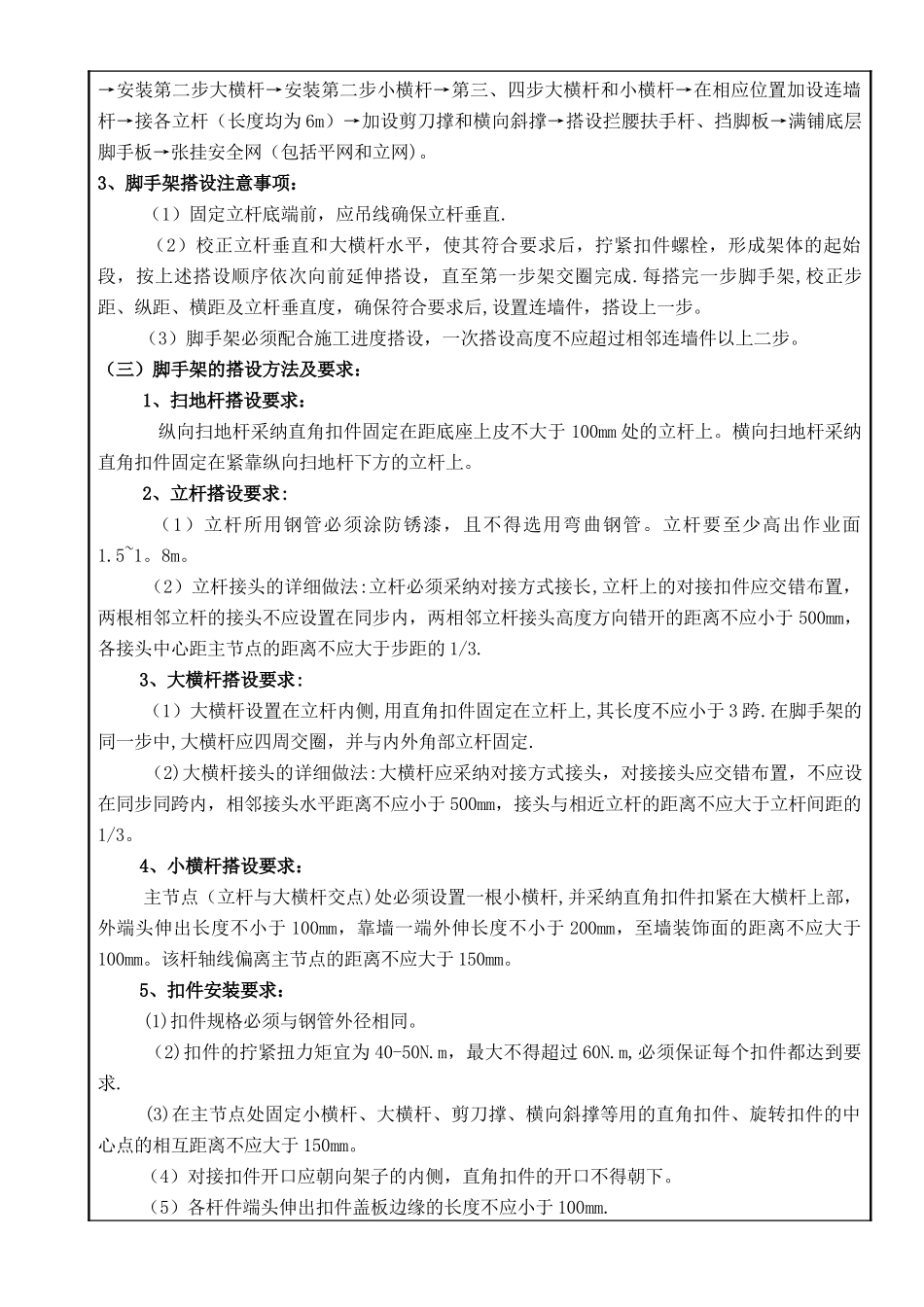

螺栓上油保障使用方便
(2)扣件与钢管的贴合面要接触良好,扣件夹紧钢管时,开口处的最小距离要小于 5mm
所用扣件在螺栓扭紧力达 65N
m 时,不得发生破坏
3、 脚手板: (1) 脚手板采纳焊接钢笆片,用 18#铁丝将其捆扎在大横杆上
(2)钢笆片出现脱焊、锈蚀严重的禁止使用
(3)绑扎所用铁丝必须使用 18#铁丝绑扎,且每快钢笆片必须绑扎 4 道以上

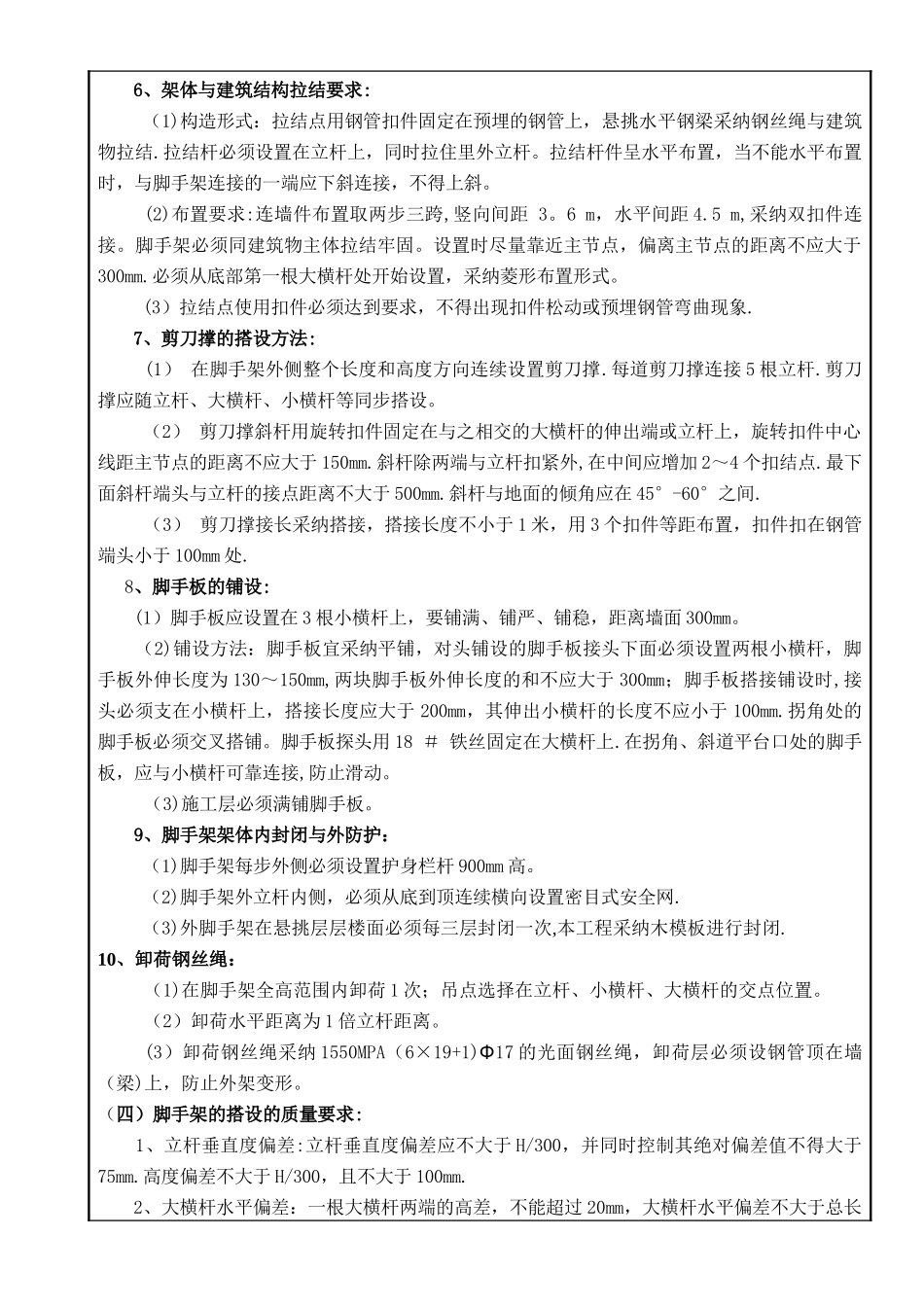

二、脚手架的搭设施工工序、方法及要求:(一)脚手架的架体形式:本工程采纳 16#工字钢悬挑单立杆双排外脚手架
悬挑脚手架步距1
8m,立杆纵距 1
5m,内外排立杆间距 0
85m;小横杆设在大横杆下方,外侧大横杆间距为 0
9 米,内侧大横杆间距 1
8 米,小横杆中部增加一条水平横杆
(二) 脚手架的搭设施工工序: 1、架子悬挑梁安放:(1)挑梁吊环按
