房地产项目开盘前工作计划表

房地产项目开盘前工作计划表_第1页
房地产项目开盘前工作计划表_第2页
房地产项目开盘前工作计划表_第3页

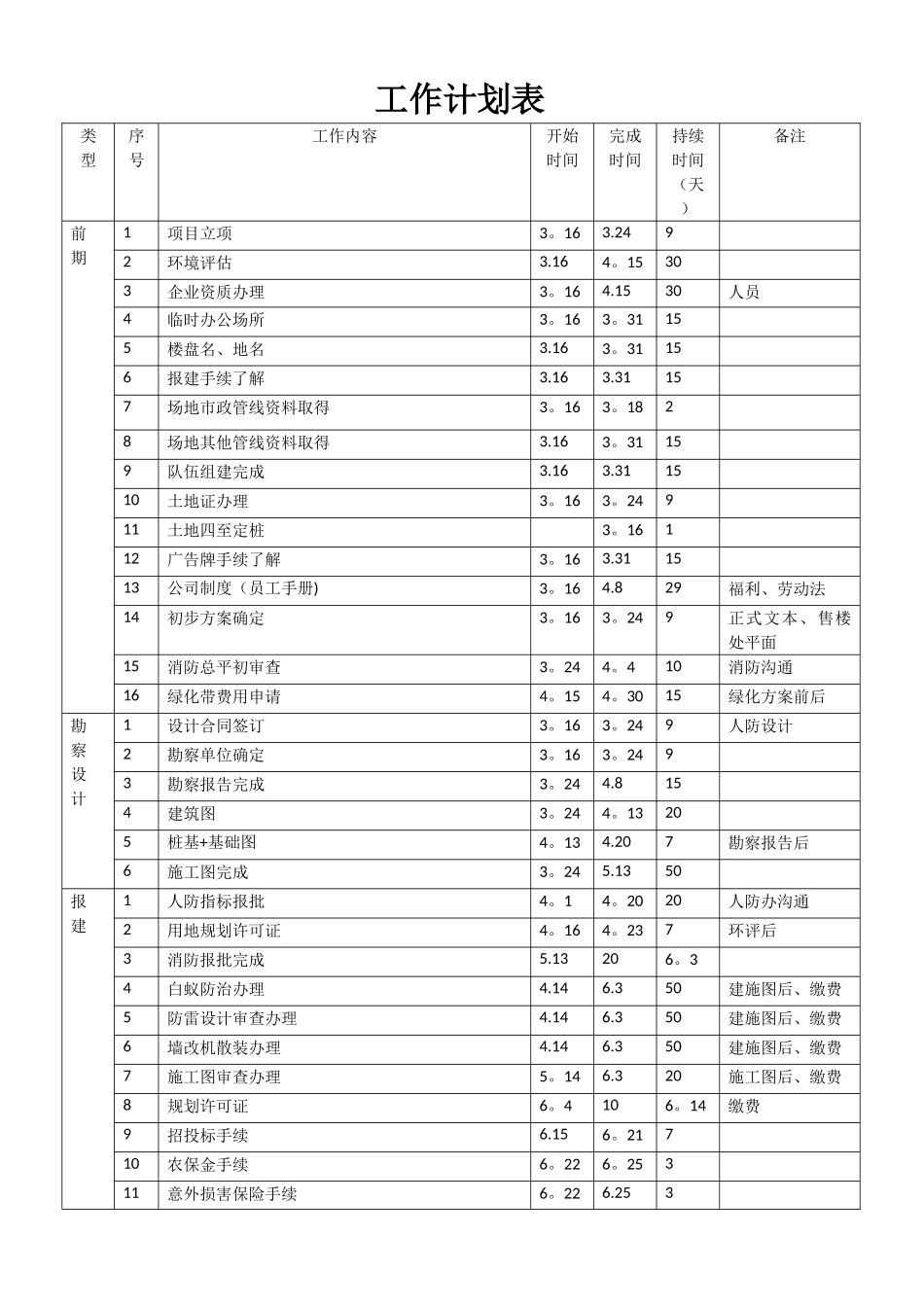

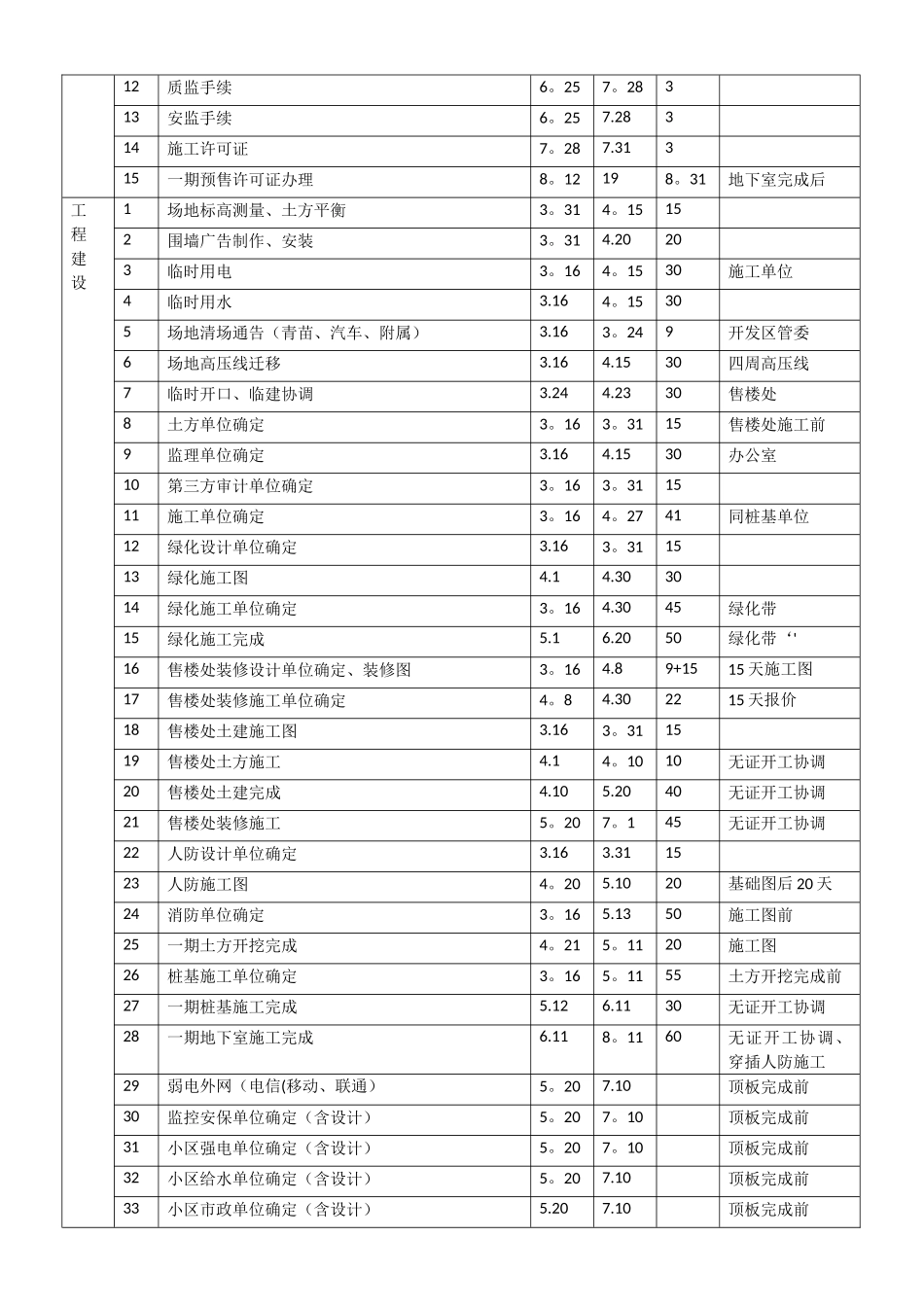

工作计划表类型序号工作内容开始时间完成时间持续时间(天)备注前期1项目立项3。163.2492环境评估3.164。15303企业资质办理3。164.1530人员4临时办公场所3。163。31155楼盘名、地名3.163。31156报建手续了解3.163.31157场地市政管线资料取得3。163。1828场地其他管线资料取得3.163。31159队伍组建完成3.163.311510土地证办理3。163。24911土地四至定桩3。16112广告牌手续了解3。163.311513公司制度(员工手册)3。164.829福利、劳动法14初步方案确定3。163。249正式文本、售楼处平面15消防总平初审查3。244。410消防沟通16绿化带费用申请4。154。3015绿化方案前后勘察设计1设计合同签订3。163。249人防设计2勘察单位确定3。163。2493勘察报告完成3。244.8154建筑图3。244。13205桩基+基础图4。134.207勘察报告后6施工图完成3。245.1350报建1人防指标报批4。14。2020人防办沟通2用地规划许可证4。164。237环评后3消防报批完成5.13206。34白蚁防治办理4.146.350建施图后、缴费5防雷设计审查办理4.146.350建施图后、缴费6墙改机散装办理4.146.350建施图后、缴费7施工图审查办理5。146.320施工图后、缴费8规划许可证6。4106。14缴费9招投标手续6.156。21710农保金手续6。226。25311意外损害保险手续6。226.25312质监手续6。257。28313安监手续6。257.28314施工许可证7。287.31315一期预售许可证办理8。12198。31地下室完成后工程建设1场地标高测量、土方平衡3。314。15152围墙广告制作、安装3。314.20203临时用电3。164。1530施工单位4临时用水3.164。15305场地清场通告(青苗、汽车、附属)3.163。249开发区管委6场地高压线迁移3.164.1530四周高压线7临时开口、临建协调3.244.2330售楼处8土方单位确定3。163。3115售楼处施工前9监理单位确定3.164.1530办公室10第三方审计单位确定3。163。311511施工单位确定3。164。2741同桩基单位12绿化设计单位确定3.163。311513绿化施工图4.14.303014绿化施工单位确定3。164.3045绿化带15绿化施工完成5.16.2050绿化带‘'16售楼处装修设计单位确定、装修图3。164.89+1515 天施工图17售楼处装修施工单位确定4。84.302215 天报价18售楼处土建施工图3.163。311519售楼处土方施工4.14。1010无证开工协调20售楼处土建完成4.105.2040无证开工协调21售楼处装修施工5。207。145无证开工协调22人防设计单位确定3.163.311523人防施工图4。205.1020基础图后 20 天24消防单位确定3。165.1350施工图前25一期土方开挖完成4。21...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

元素商铺+ 关注
实名认证
内容提供者

欢迎挑选合适的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
