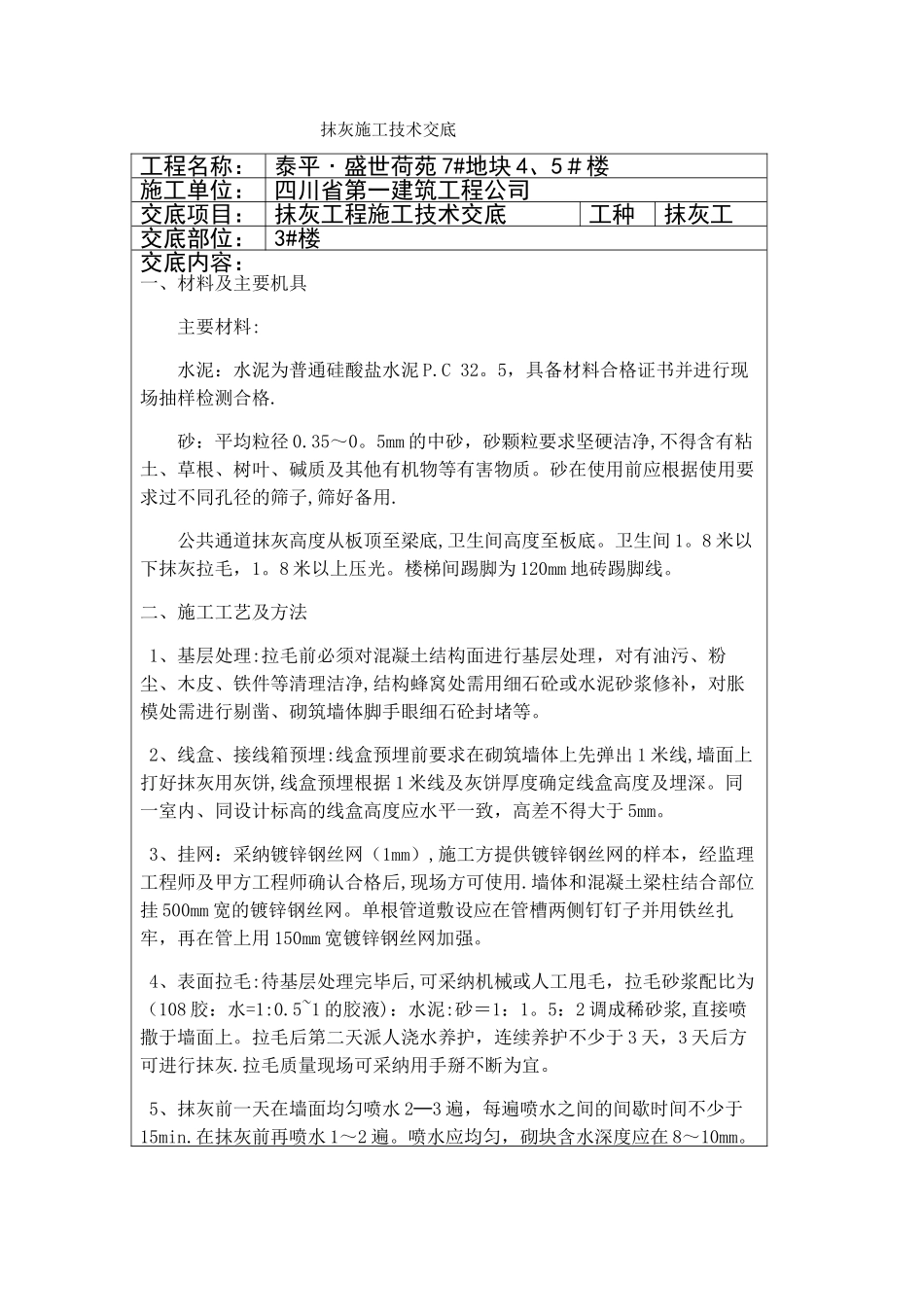

抹灰施工技术交底工程名称: 泰平˙盛世荷苑 7#地块 4、5#楼施工单位: 四川省第一建筑工程公司交底项目: 抹灰工程施工技术交底工种抹灰工交底部位: 3#楼交底内容:一、材料及主要机具主要材料:水泥:水泥为普通硅酸盐水泥 P
5,具备材料合格证书并进行现场抽样检测合格
砂:平均粒径 0
5mm 的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其他有机物等有害物质
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用
公共通道抹灰高度从板顶至梁底,卫生间高度至板底
8 米以下抹灰拉毛,1
8 米以上压光
楼梯间踢脚为 120mm 地砖踢脚线
二、施工工艺及方法 1、基层处理:拉毛前必须对混凝土结构面进行基层处理,对有油污、粉尘、木皮、铁件等清理洁净,结构蜂窝处需用细石砼或水泥砂浆修补,对胀模处需进行剔凿、砌筑墙体脚手眼细石砼封堵等
2、线盒、接线箱预埋:线盒预埋前要求在砌筑墙体上先弹出 1 米线,墙面上打好抹灰用灰饼,线盒预埋根据 1 米线及灰饼厚度确定线盒高度及埋深
同一室内、同设计标高的线盒高度应水平一致,高差不得大于 5mm
3、挂网:采纳镀锌钢丝网(1mm),施工方提供镀锌钢丝网的样本,经监理工程师及甲方工程师确认合格后,现场方可使用
墙体和混凝土梁柱结合部位挂 500mm 宽的镀锌钢丝网
单根管道敷设应在管槽两侧钉钉子并用铁丝扎牢,再在管上用 150mm 宽镀锌钢丝网加强
4、表面拉毛:待基层处理完毕后,可采纳机械或人工甩毛,拉毛砂浆配比为(108 胶:水=1:0
5~1 的胶液):水泥:砂=1:1
5:2 调成稀砂浆,直接喷撒于墙面上
拉毛后第二天派人浇水养护,连续养护不少于 3 天,3 天后方可进行抹灰
拉毛质量现场可采纳用手掰不断为宜
5、抹灰前一天在墙面均匀喷水 2─3 遍,每遍喷水之间的间歇时间不少于15
