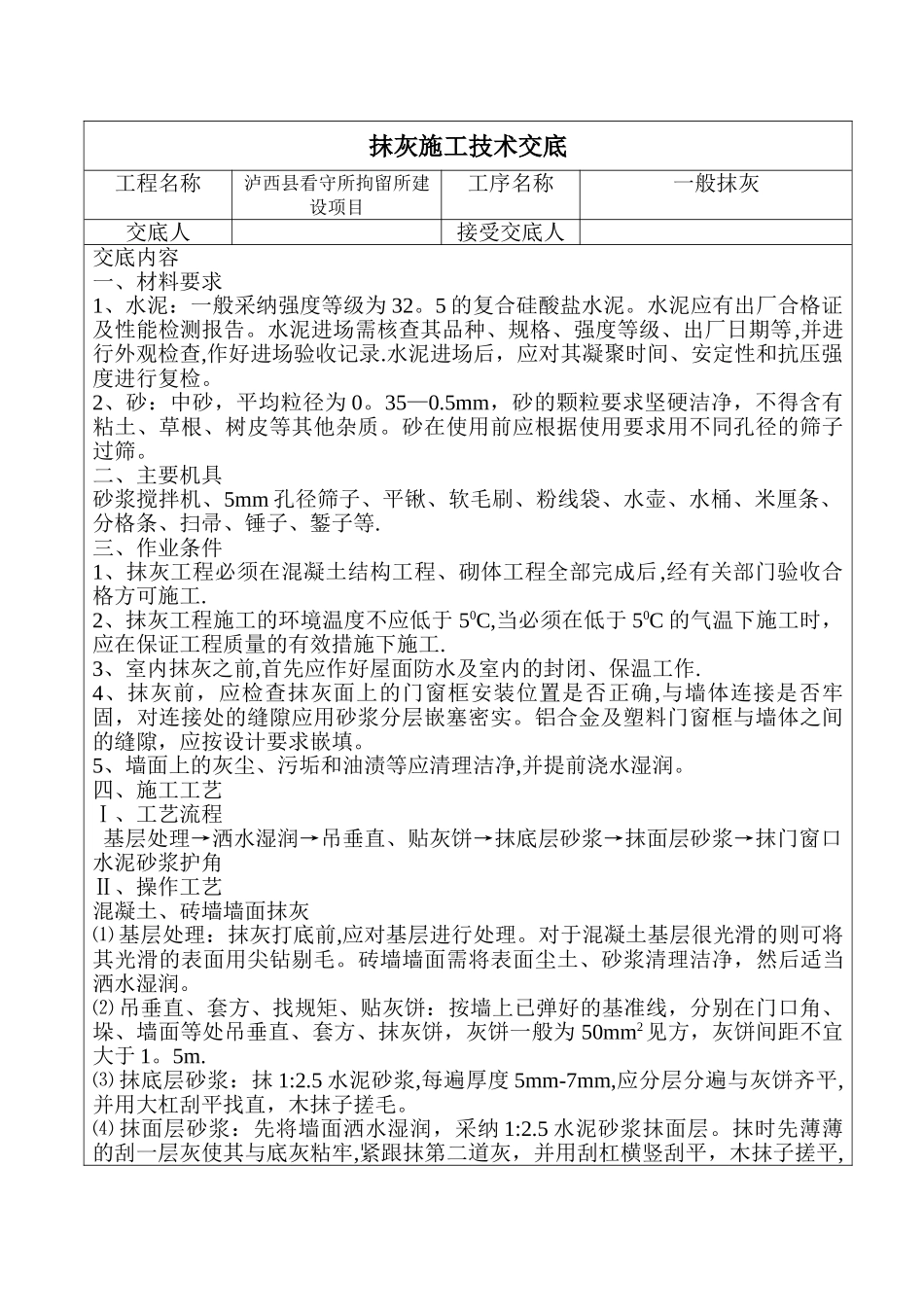

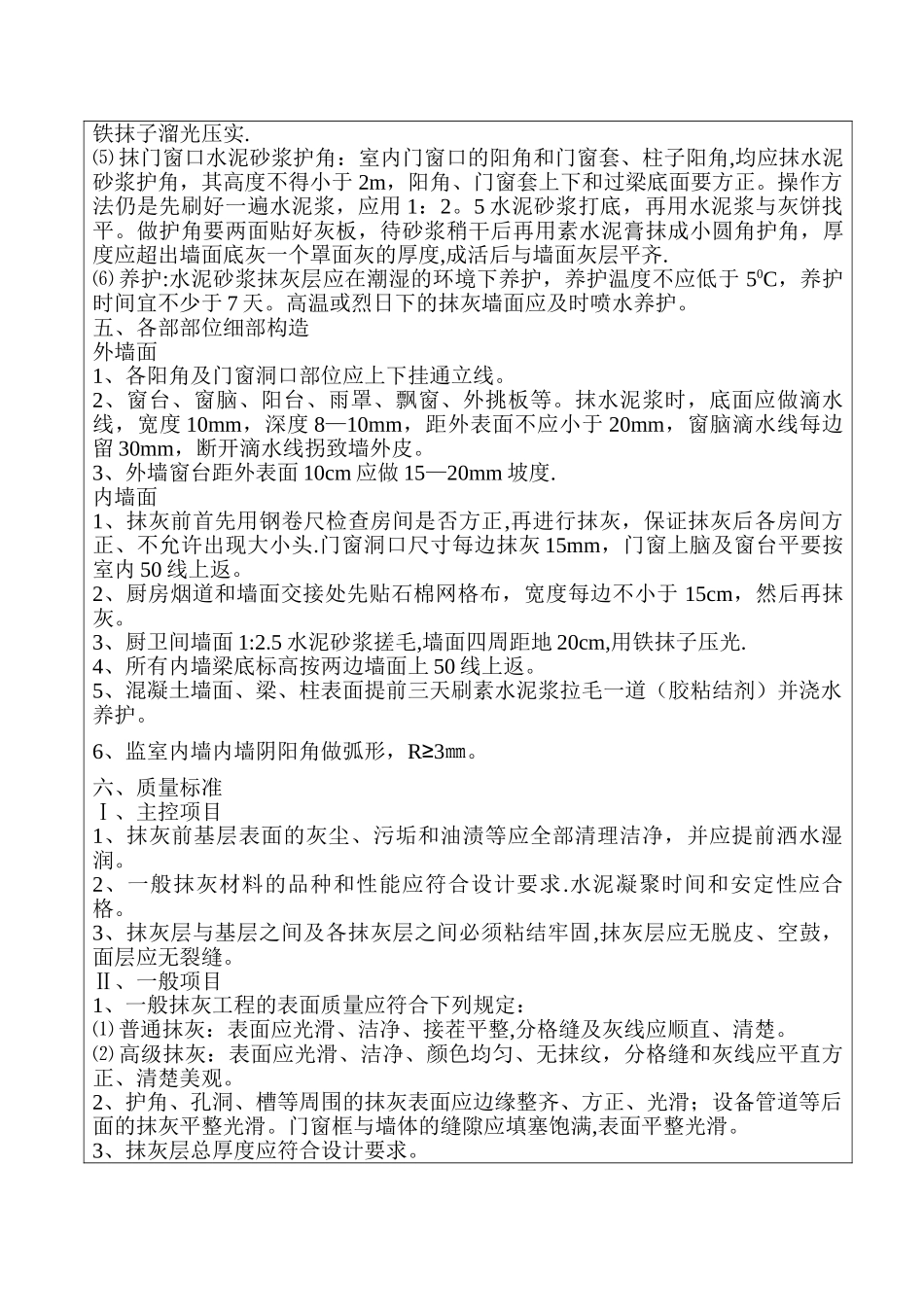

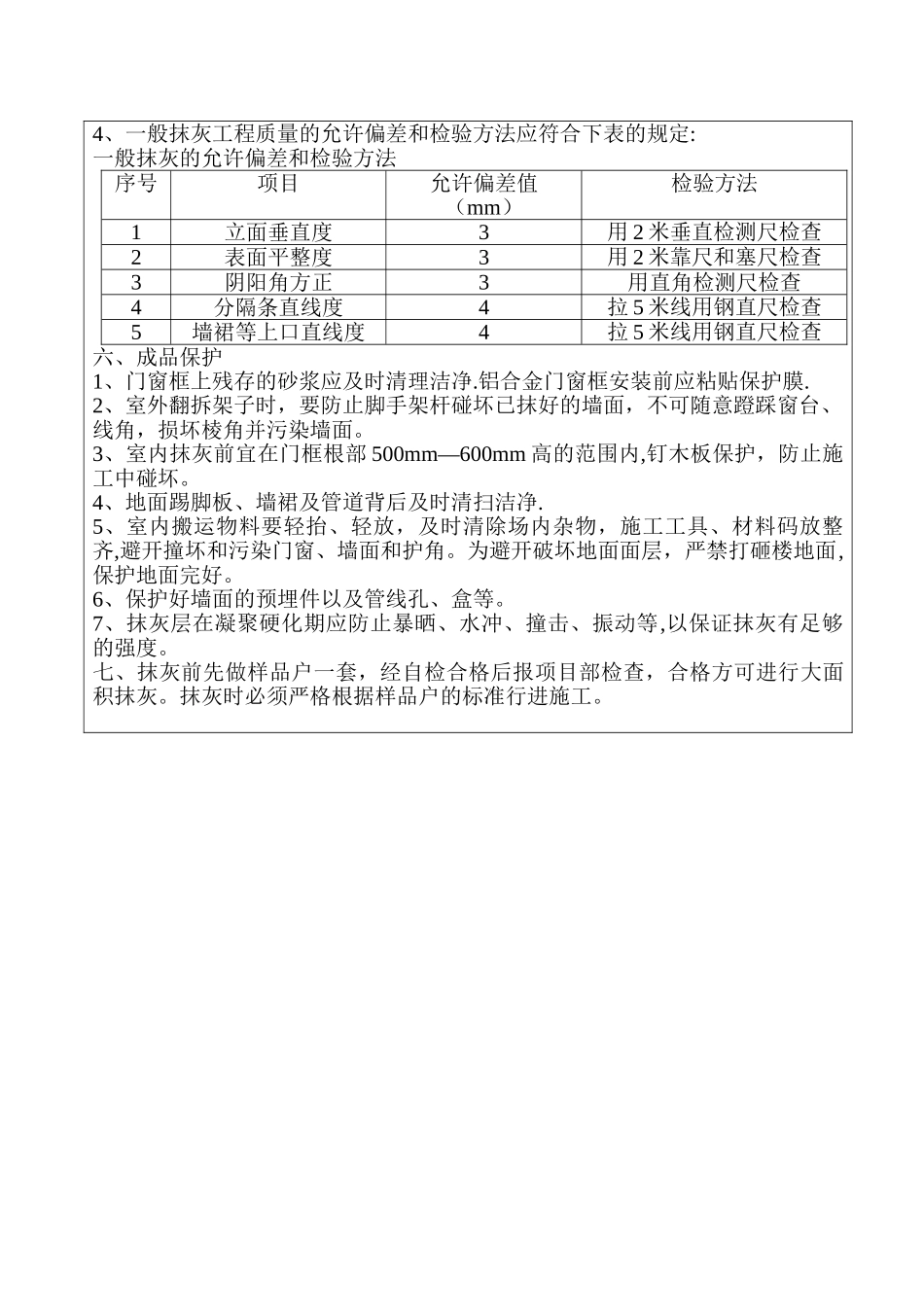

抹灰施工技术交底工程名称泸西县看守所拘留所建设项目工序名称一般抹灰交底人接受交底人交底内容一、材料要求1、水泥:一般采纳强度等级为 32。5 的复合硅酸盐水泥。水泥应有出厂合格证及性能检测报告。水泥进场需核查其品种、规格、强度等级、出厂日期等,并进行外观检查,作好进场验收记录.水泥进场后,应对其凝聚时间、安定性和抗压强度进行复检。2、砂:中砂,平均粒径为 0。35—0.5mm,砂的颗粒要求坚硬洁净,不得含有粘土、草根、树皮等其他杂质。砂在使用前应根据使用要求用不同孔径的筛子过筛。二、主要机具砂浆搅拌机、5mm 孔径筛子、平锹、软毛刷、粉线袋、水壶、水桶、米厘条、分格条、扫帚、锤子、錾子等.三、作业条件1、抹灰工程必须在混凝土结构工程、砌体工程全部完成后,经有关部门验收合格方可施工.2、抹灰工程施工的环境温度不应低于 50C,当必须在低于 50C 的气温下施工时,应在保证工程质量的有效措施下施工.3、室内抹灰之前,首先应作好屋面防水及室内的封闭、保温工作.4、抹灰前,应检查抹灰面上的门窗框安装位置是否正确,与墙体连接是否牢固,对连接处的缝隙应用砂浆分层嵌塞密实。铝合金及塑料门窗框与墙体之间的缝隙,应按设计要求嵌填。5、墙面上的灰尘、污垢和油渍等应清理洁净,并提前浇水湿润。四、施工工艺Ⅰ、工艺流程基层处理→洒水湿润→吊垂直、贴灰饼→抹底层砂浆→抹面层砂浆→抹门窗口水泥砂浆护角 Ⅱ、操作工艺 混凝土、砖墙墙面抹灰⑴ 基层处理:抹灰打底前,应对基层进行处理。对于混凝土基层很光滑的则可将其光滑的表面用尖钻剔毛。砖墙墙面需将表面尘土、砂浆清理洁净,然后适当洒水湿润。⑵ 吊垂直、套方、找规矩、贴灰饼:按墙上已弹好的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼,灰饼一般为 50mm2见方,灰饼间距不宜大于 1。5m.⑶ 抹底层砂浆:抹 1:2.5 水泥砂浆,每遍厚度 5mm-7mm,应分层分遍与灰饼齐平,并用大杠刮平找直,木抹子搓毛。⑷ 抹面层砂浆:先将墙面洒水湿润,采纳 1:2.5 水泥砂浆抹面层。抹时先薄薄的刮一层灰使其与底灰粘牢,紧跟抹第二道灰,并用刮杠横竖刮平,木抹子搓平,铁抹子溜光压实. ⑸ 抹门窗口水泥砂浆护角:室内门窗口的阳角和门窗套、柱子阳角,均应抹水泥砂浆护角,其高度不得小于 2m,阳角、门窗套上下和过梁底面要方正。操作方法仍是先刷好一遍水泥浆,应用 1:2。5 水泥砂浆打底,再用水泥浆与灰饼找平。做护角要两面贴好灰板,待砂浆...
