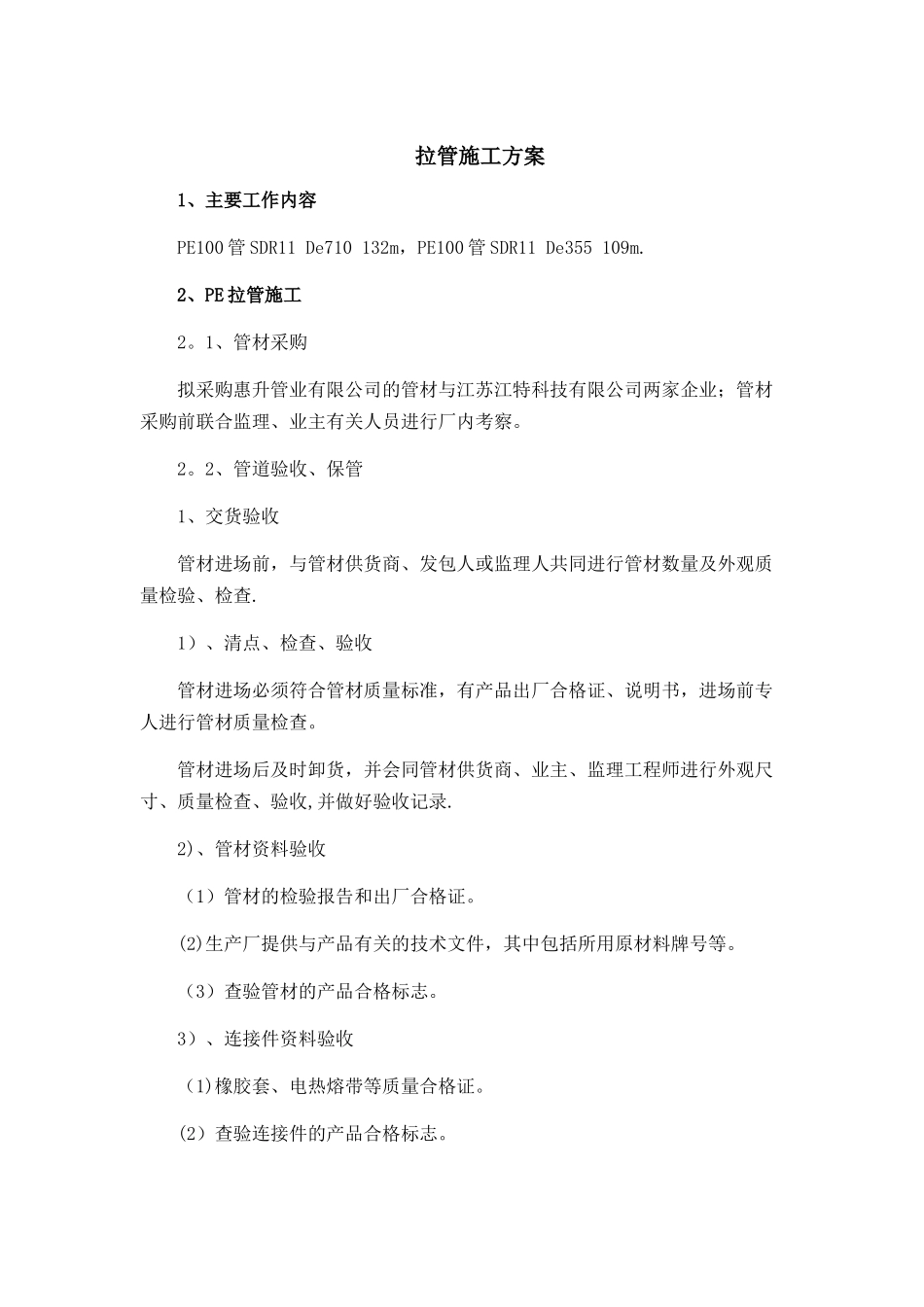

拉管施工方案1、主要工作内容PE100 管 SDR11 De710 132m,PE100 管 SDR11 De355 109m
2、PE 拉管施工2
1、管材采购拟采购惠升管业有限公司的管材与江苏江特科技有限公司两家企业;管材采购前联合监理、业主有关人员进行厂内考察
2、管道验收、保管1、交货验收管材进场前,与管材供货商、发包人或监理人共同进行管材数量及外观质量检验、检查
1)、清点、检查、验收管材进场必须符合管材质量标准,有产品出厂合格证、说明书,进场前专人进行管材质量检查
管材进场后及时卸货,并会同管材供货商、业主、监理工程师进行外观尺寸、质量检查、验收,并做好验收记录
2)、管材资料验收(1)管材的检验报告和出厂合格证
(2)生产厂提供与产品有关的技术文件,其中包括所用原材料牌号等
(3)查验管材的产品合格标志
3)、连接件资料验收(1)橡胶套、电热熔带等质量合格证
(2)查验连接件的产品合格标志

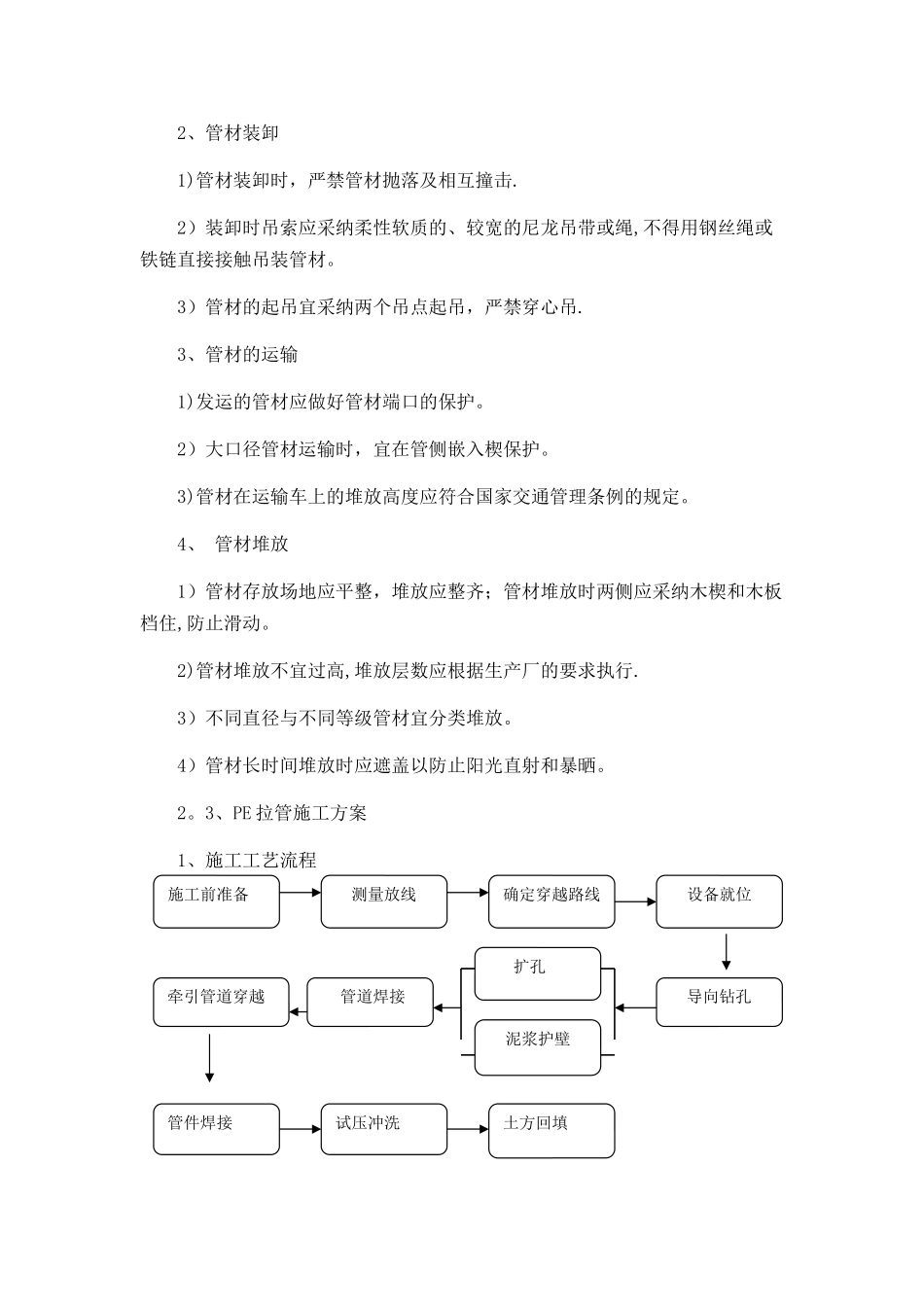

2、管材装卸1)管材装卸时,严禁管材抛落及相互撞击
2)装卸时吊索应采纳柔性软质的、较宽的尼龙吊带或绳,不得用钢丝绳或铁链直接接触吊装管材
3)管材的起吊宜采纳两个吊点起吊,严禁穿心吊
3、管材的运输1)发运的管材应做好管材端口的保护
2)大口径管材运输时,宜在管侧嵌入楔保护
3)管材在运输车上的堆放高度应符合国家交通管理条例的规定
4、 管材堆放1)管材存放场地应平整,堆放应整齐;管材堆放时两侧应采纳木楔和木板档住,防止滑动
2)管材堆放不宜过高,堆放层数应根据生产厂的要求执行
3)不同直径与不同等级管材宜分类堆放
4)管材长时间堆放时应遮盖以防止阳光直射和暴晒
3、PE 拉管施工方案1、施工工艺流程施工前准备测量放线确定穿越路线设备就位扩孔泥浆护壁管件焊接牵引管道穿越管道焊接导向钻孔试压冲洗土方回填2、基坑开挖工作坑开挖尺寸根据现场实际情况确定

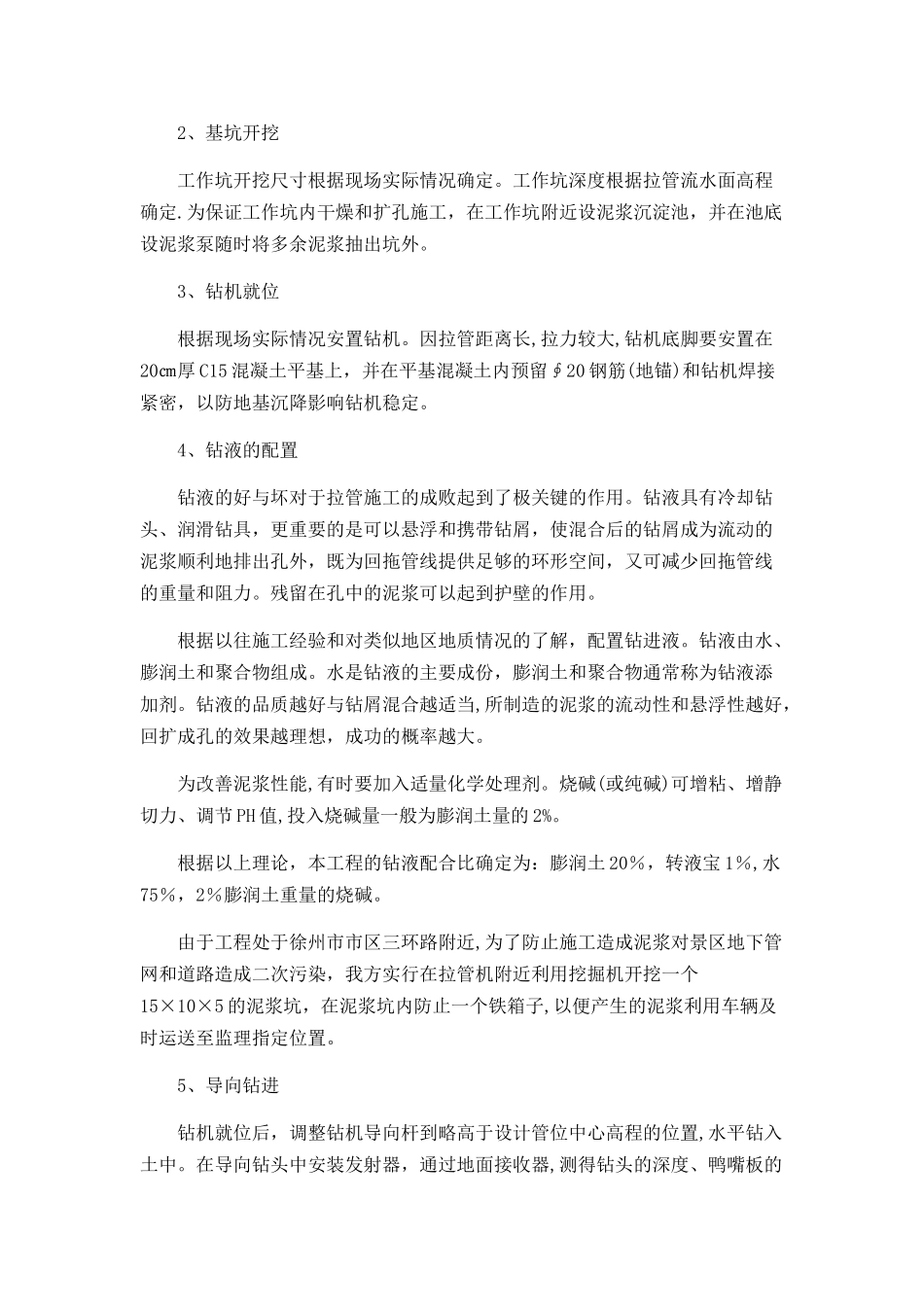

工作坑深度根据拉
