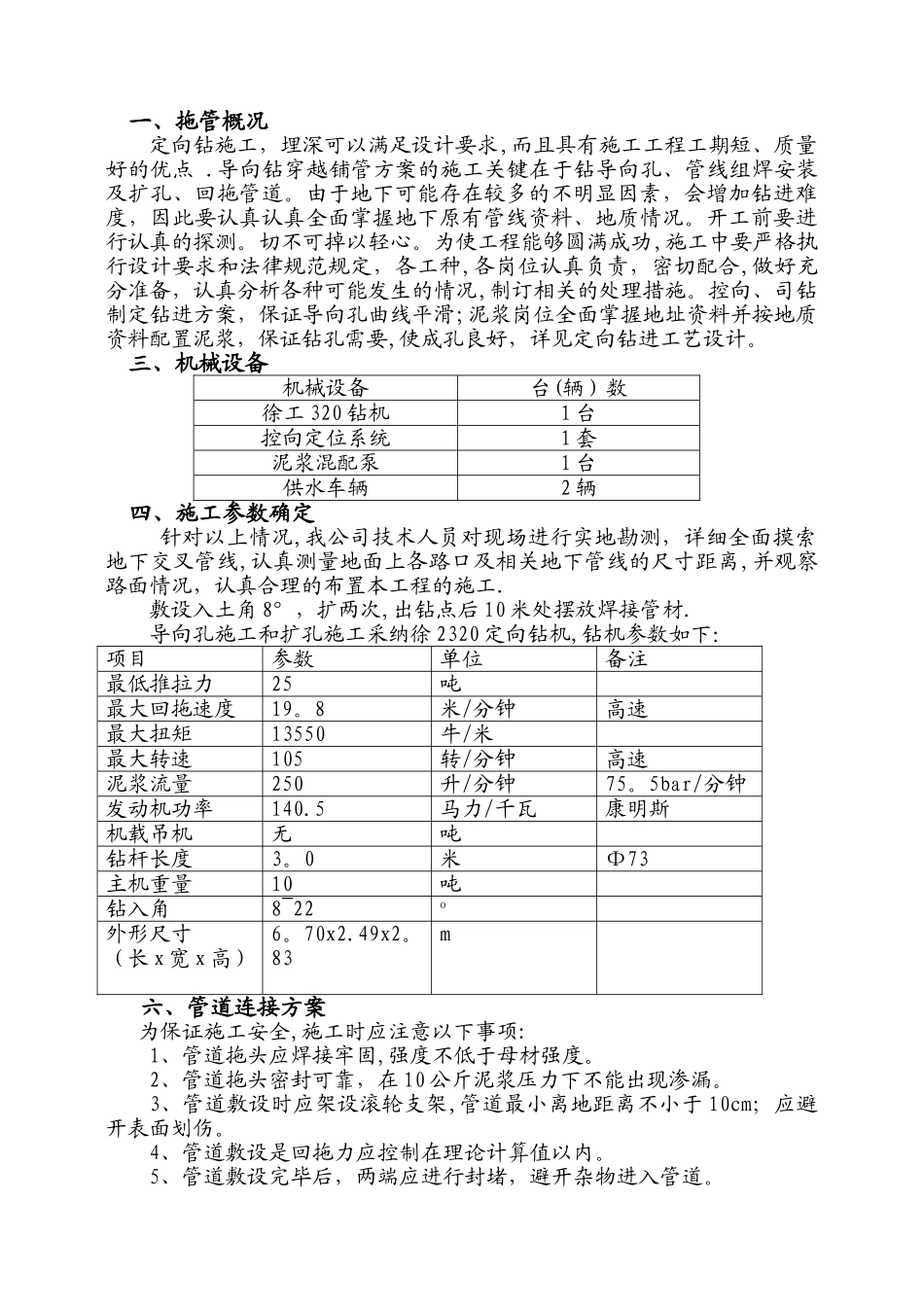

一、拖管概况定向钻施工,埋深可以满足设计要求,而且具有施工工程工期短、质量好的优点
导向钻穿越铺管方案的施工关键在于钻导向孔、管线组焊安装及扩孔、回拖管道
由于地下可能存在较多的不明显因素,会增加钻进难度,因此要认真认真全面掌握地下原有管线资料、地质情况
开工前要进行认真的探测
切不可掉以轻心
为使工程能够圆满成功,施工中要严格执行设计要求和法律规范规定,各工种,各岗位认真负责,密切配合,做好充分准备,认真分析各种可能发生的情况,制订相关的处理措施
控向、司钻制定钻进方案,保证导向孔曲线平滑;泥浆岗位全面掌握地址资料并按地质资料配置泥浆,保证钻孔需要,使成孔良好,详见定向钻进工艺设计
三、机械设备机械设备台(辆)数徐工 320 钻机1 台控向定位系统1 套泥浆混配泵1 台供水车辆2 辆四、施工参数确定针对以上情况,我公司技术人员对现场进行实地勘测,详细全面摸索地下交叉管线,认真测量地面上各路口及相关地下管线的尺寸距离,并观察路面情况,认真合理的布置本工程的施工
敷设入土角 8°,扩两次,出钻点后 10 米处摆放焊接管材
导向孔施工和扩孔施工采纳徐 2320 定向钻机,钻机参数如下:项目参数单位备注最低推拉力25吨最大回拖速度19
8米/分钟高速最大扭矩13550牛/米最大转速105转/分钟高速泥浆流量250升/分钟75
5bar/分钟发动机功率140
5马力/千瓦康明斯机载吊机无吨钻杆长度3
0米Ф73主机重量10吨钻入角8~22o外形尺寸(长 x 宽 x 高)6
83m六、管道连接方案为保证施工安全,施工时应注意以下事项:1、管道拖头应焊接牢固,强度不低于母材强度
2、管道拖头密封可靠,在 10 公斤泥浆压力下不能出现渗漏
3、管道敷设时应架设滚轮支架,管道最小离地距离不小于 10cm;应避开表面划伤
4、管道敷设是回拖力应控制在理论计算值以内
